Evolução da Obra

Riviera do Bosque

Última atualização

14 de agosto de 2026

Empreendimento

Riviera do Bosque

Situação

Reta Final

Linha do tempo

Acompanhe todas as atualizações da obra.

07/08/2026

Atualização da Obra

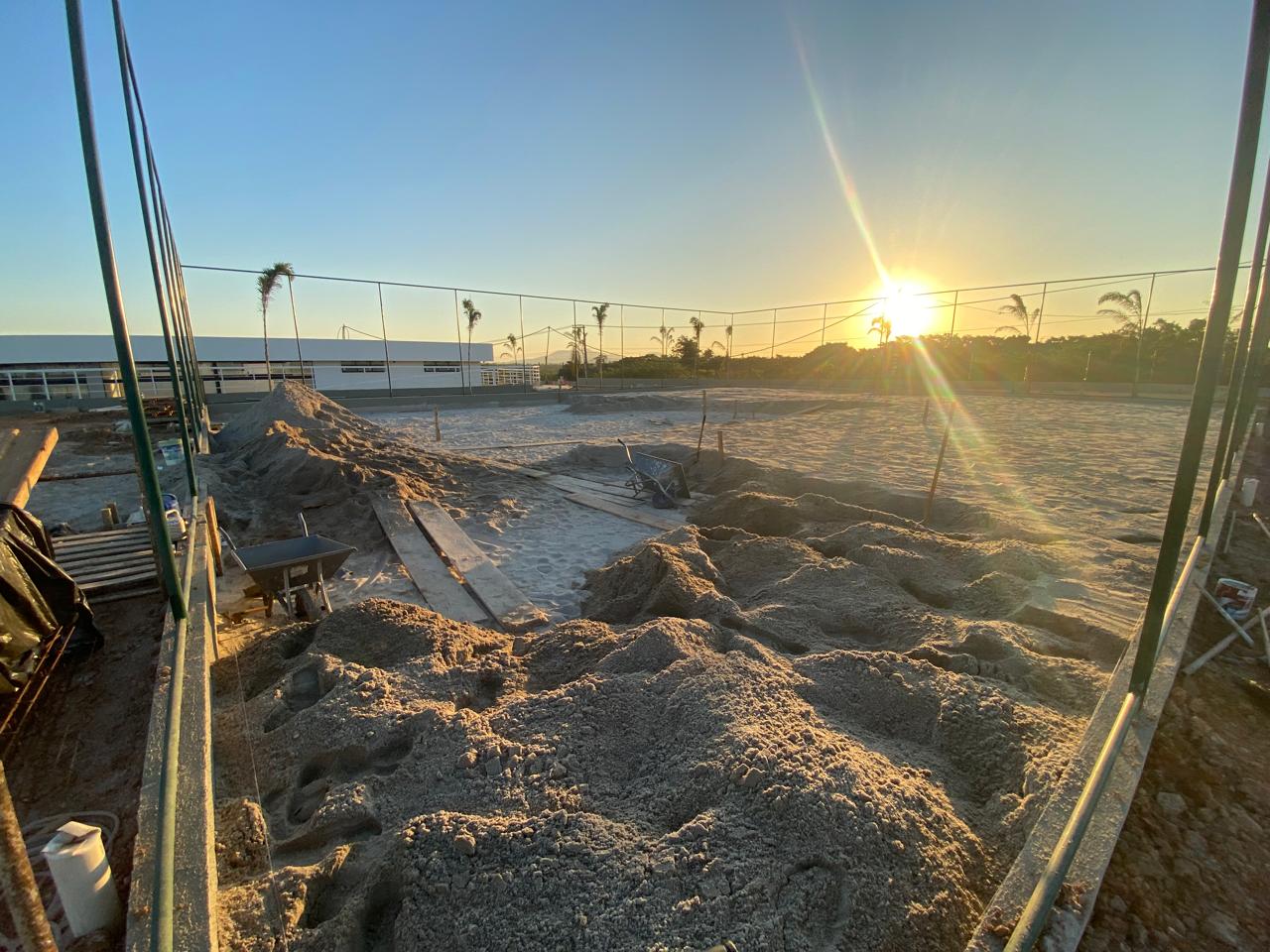

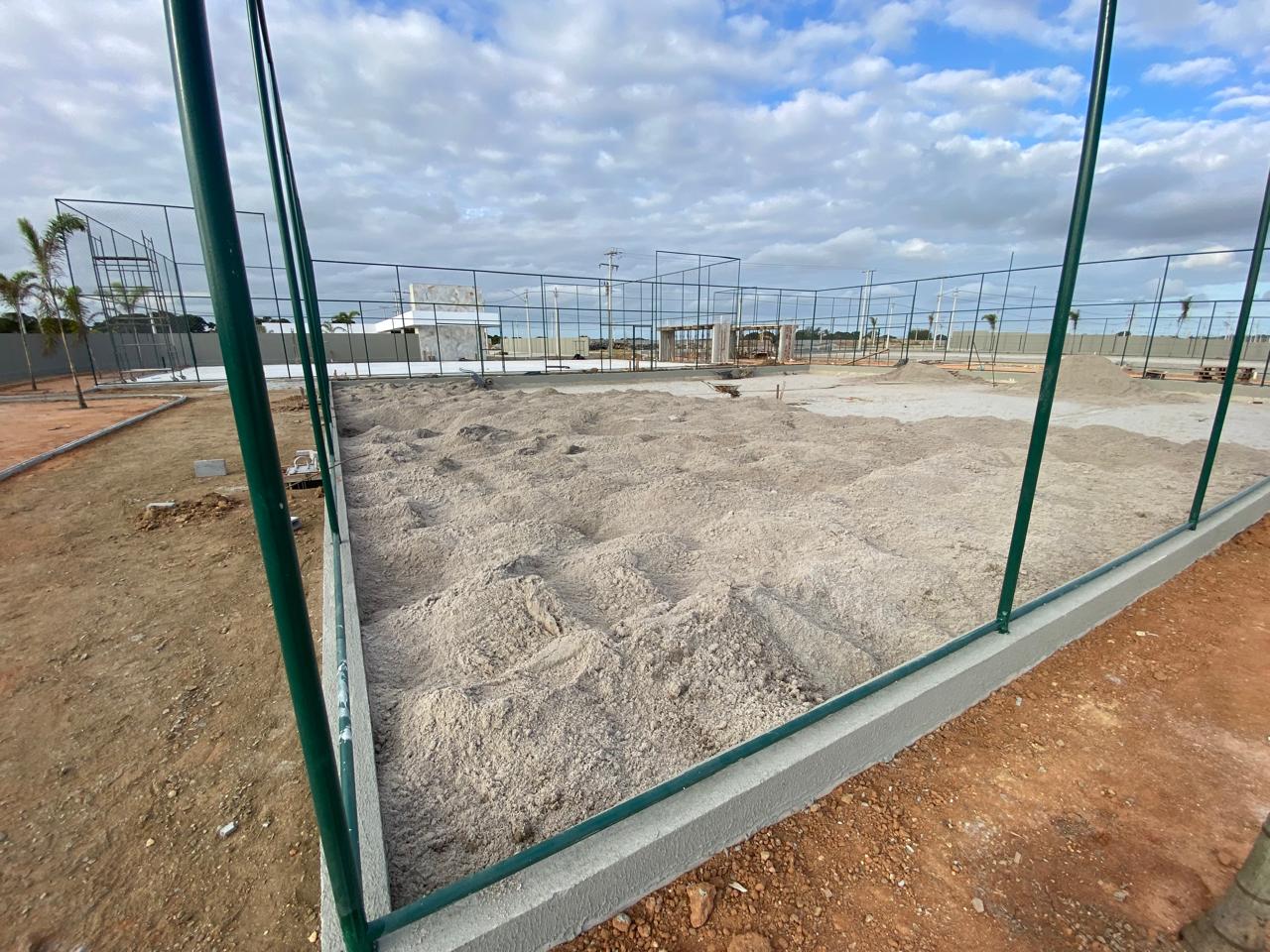

Semana de 03 a 07 de agosto

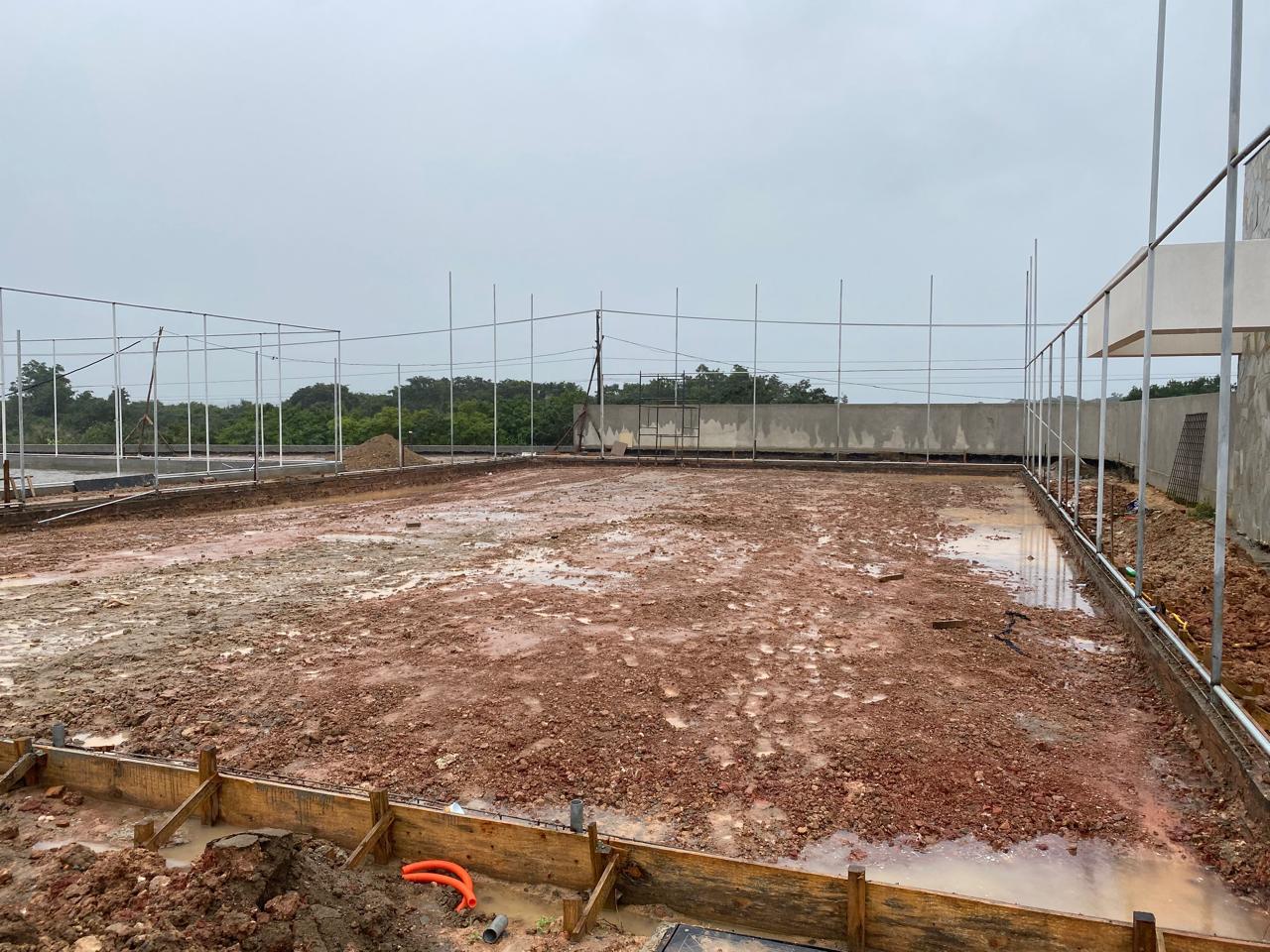

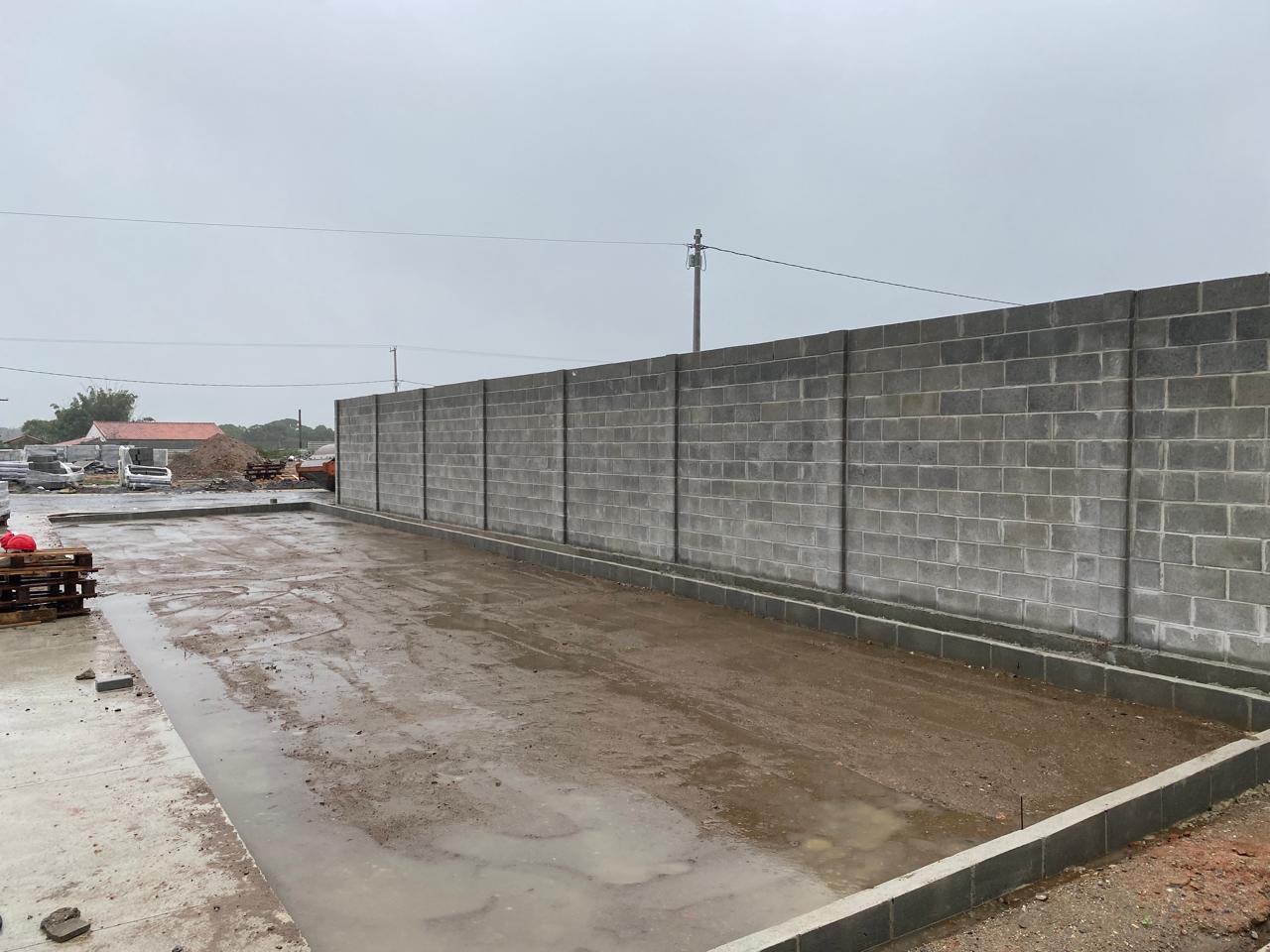

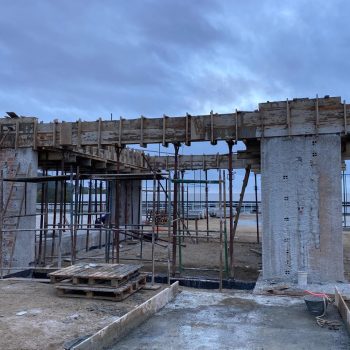

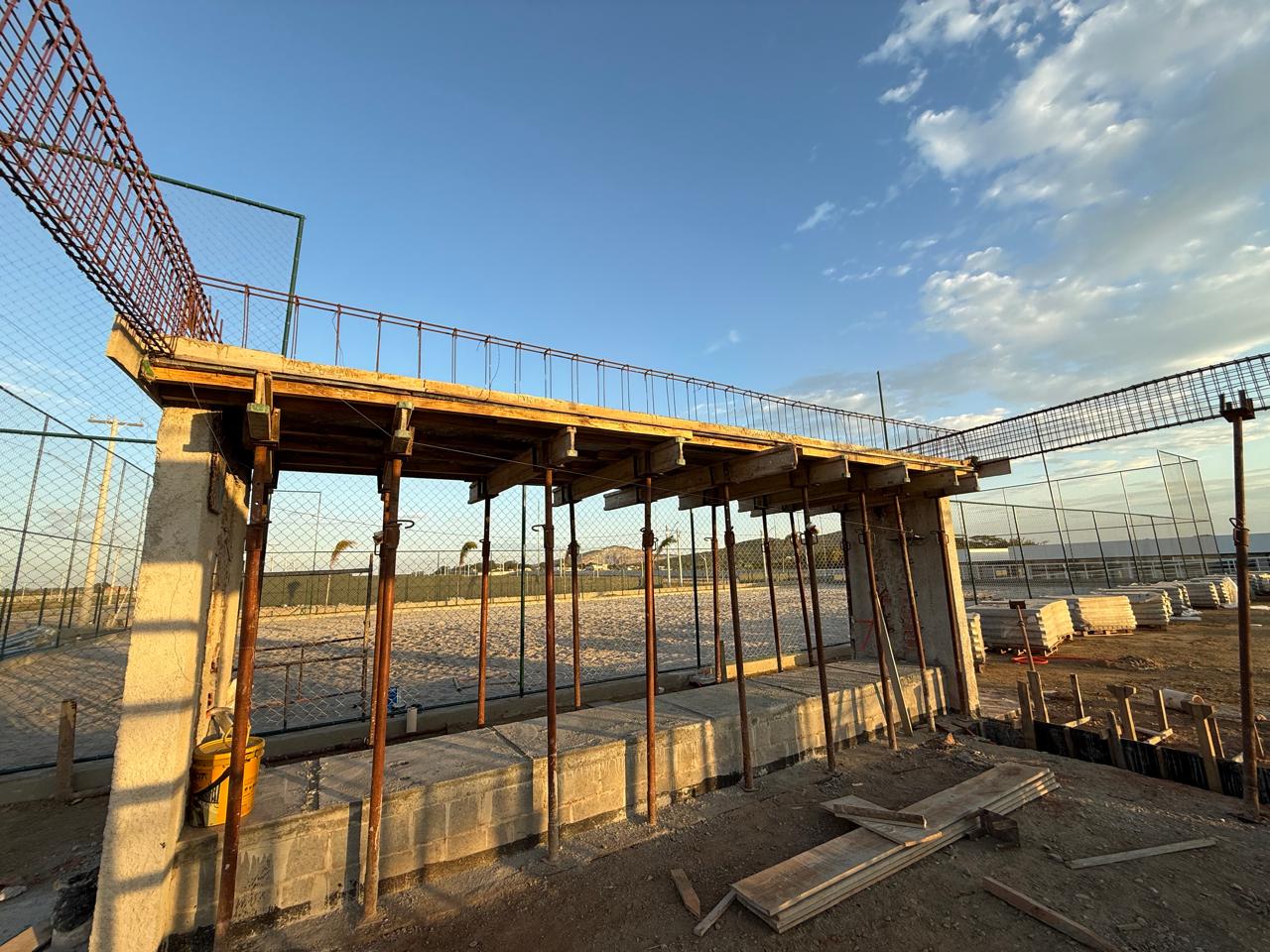

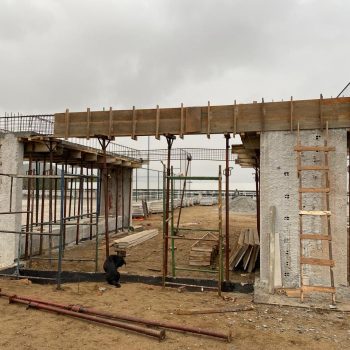

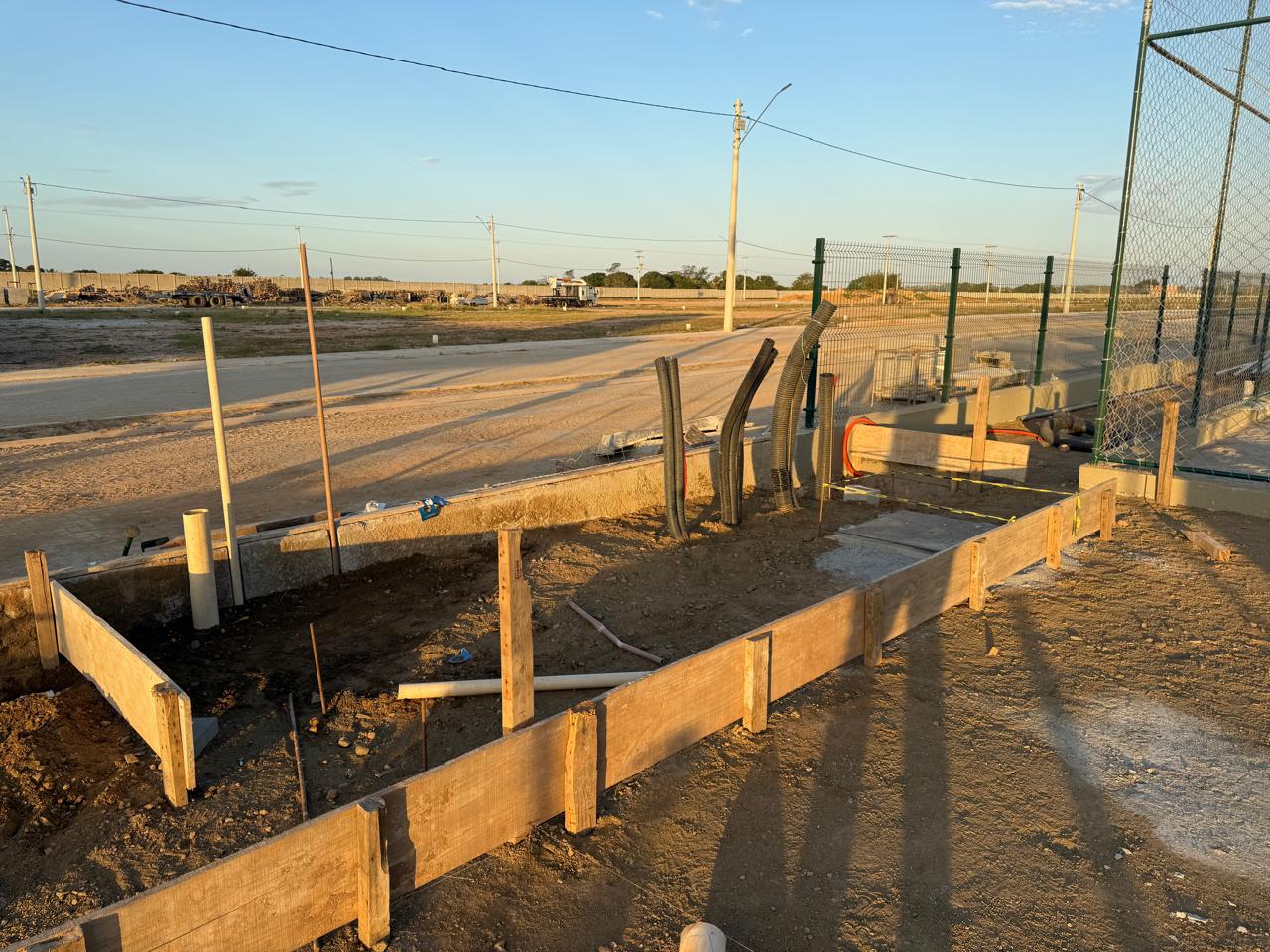

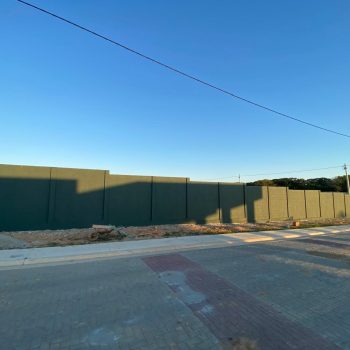

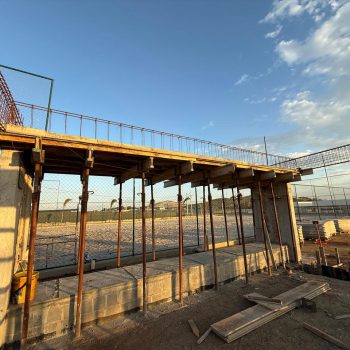

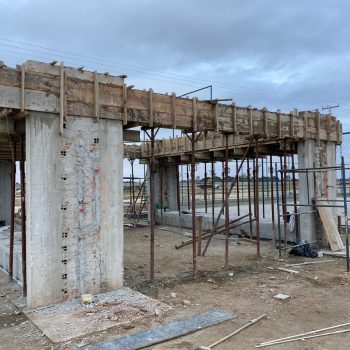

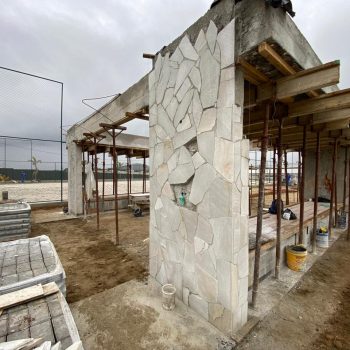

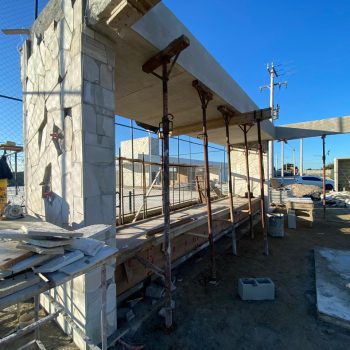

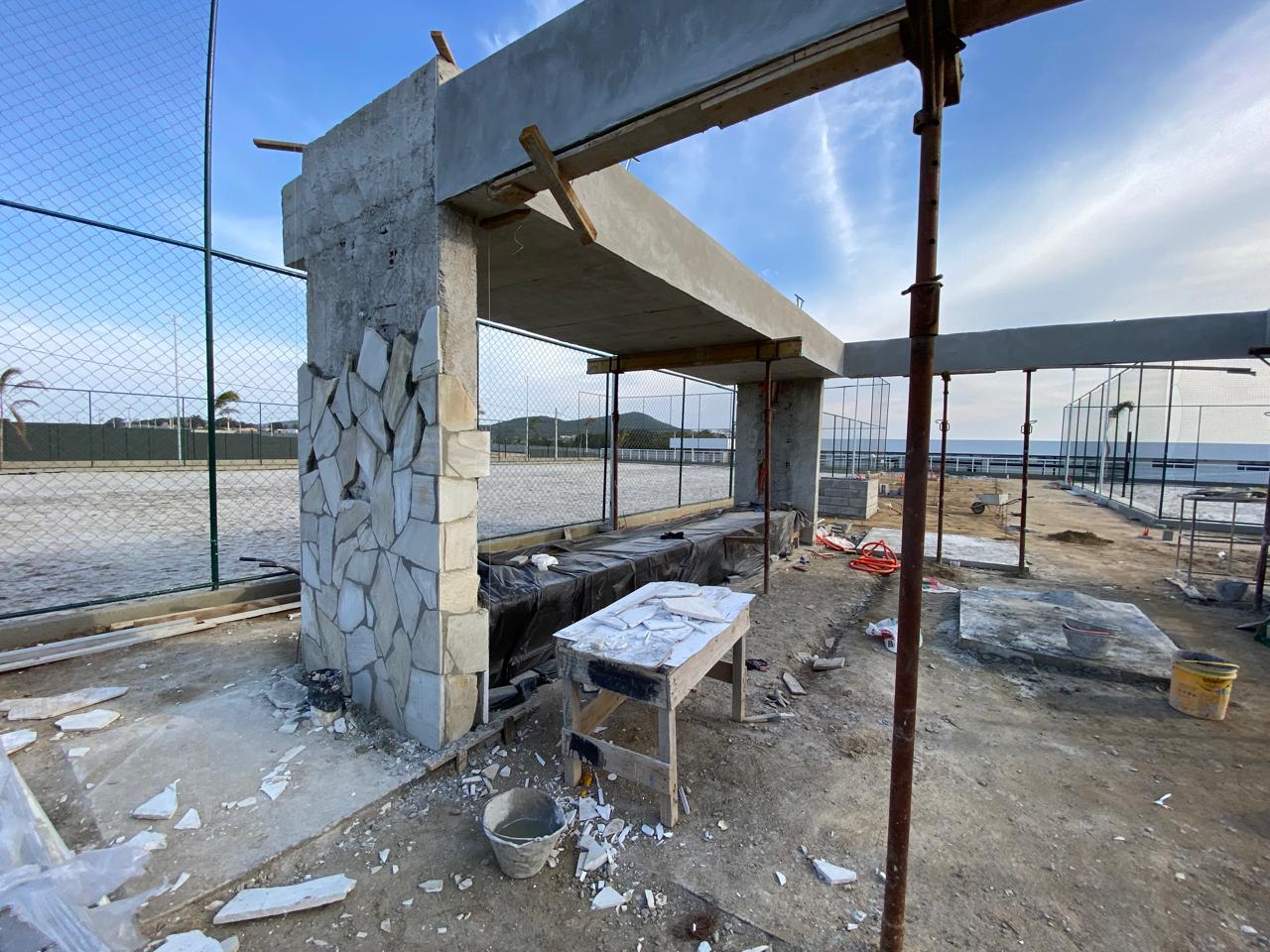

  • Concretagem da laje e montagem das formas dos vigamentos na área dos chuveirões.

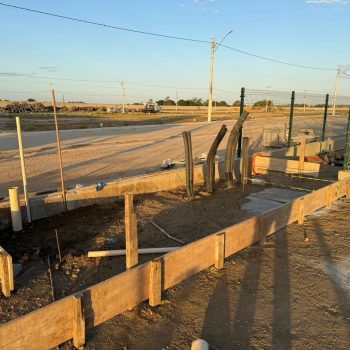

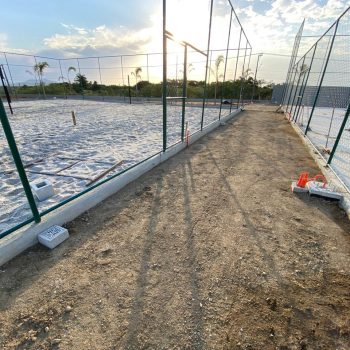

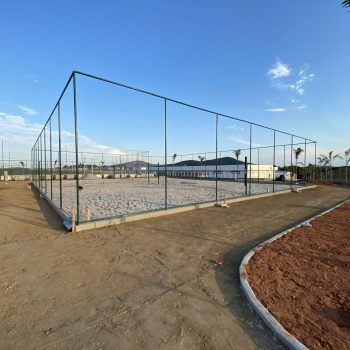

  • Execução da infraestrutura elétrica para instalação da iluminação das quadras.

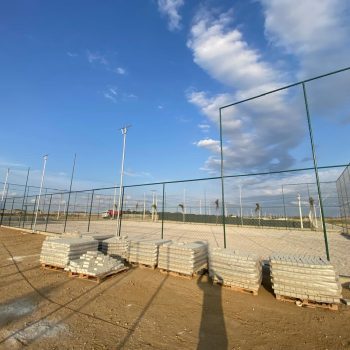

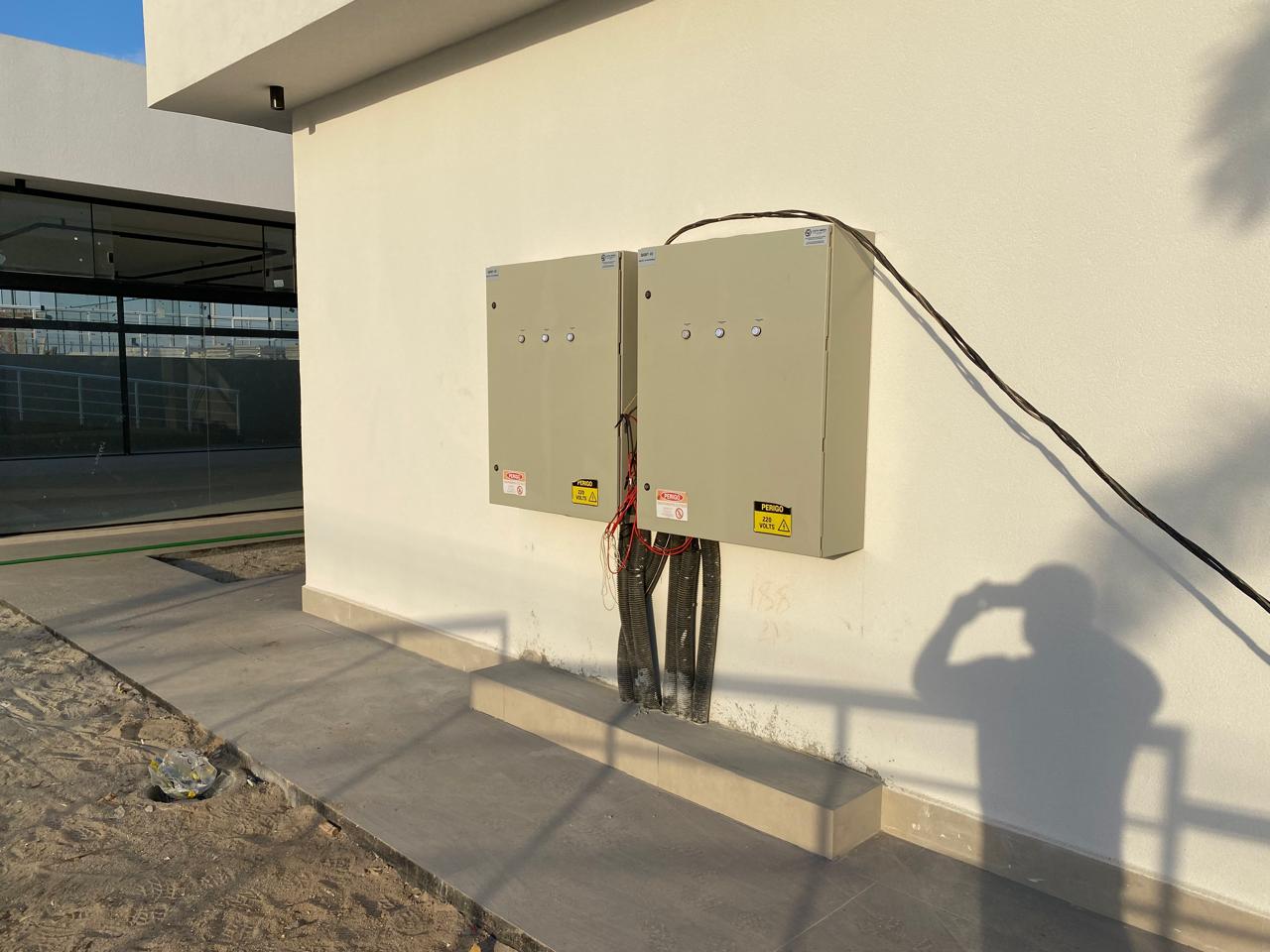

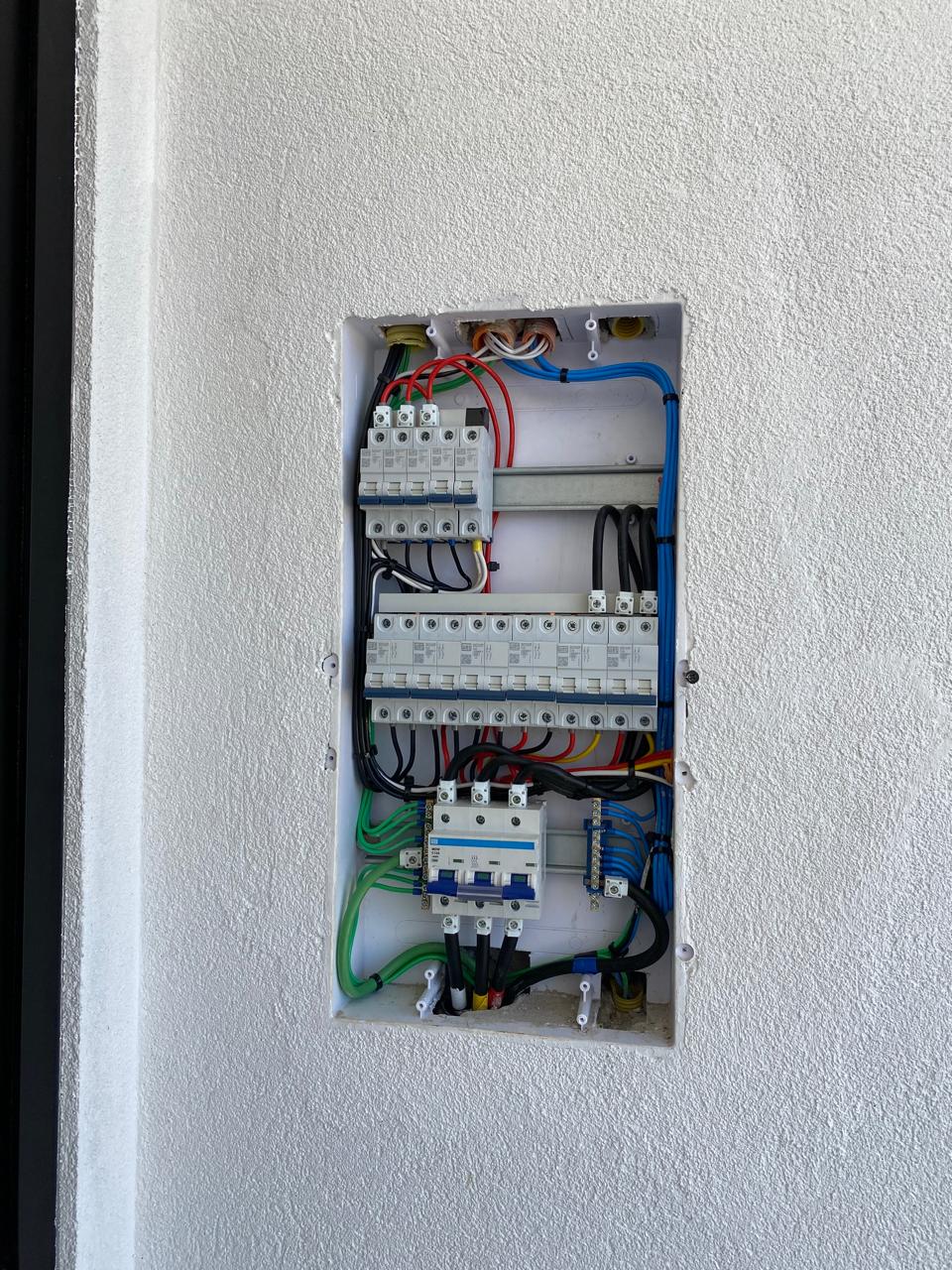

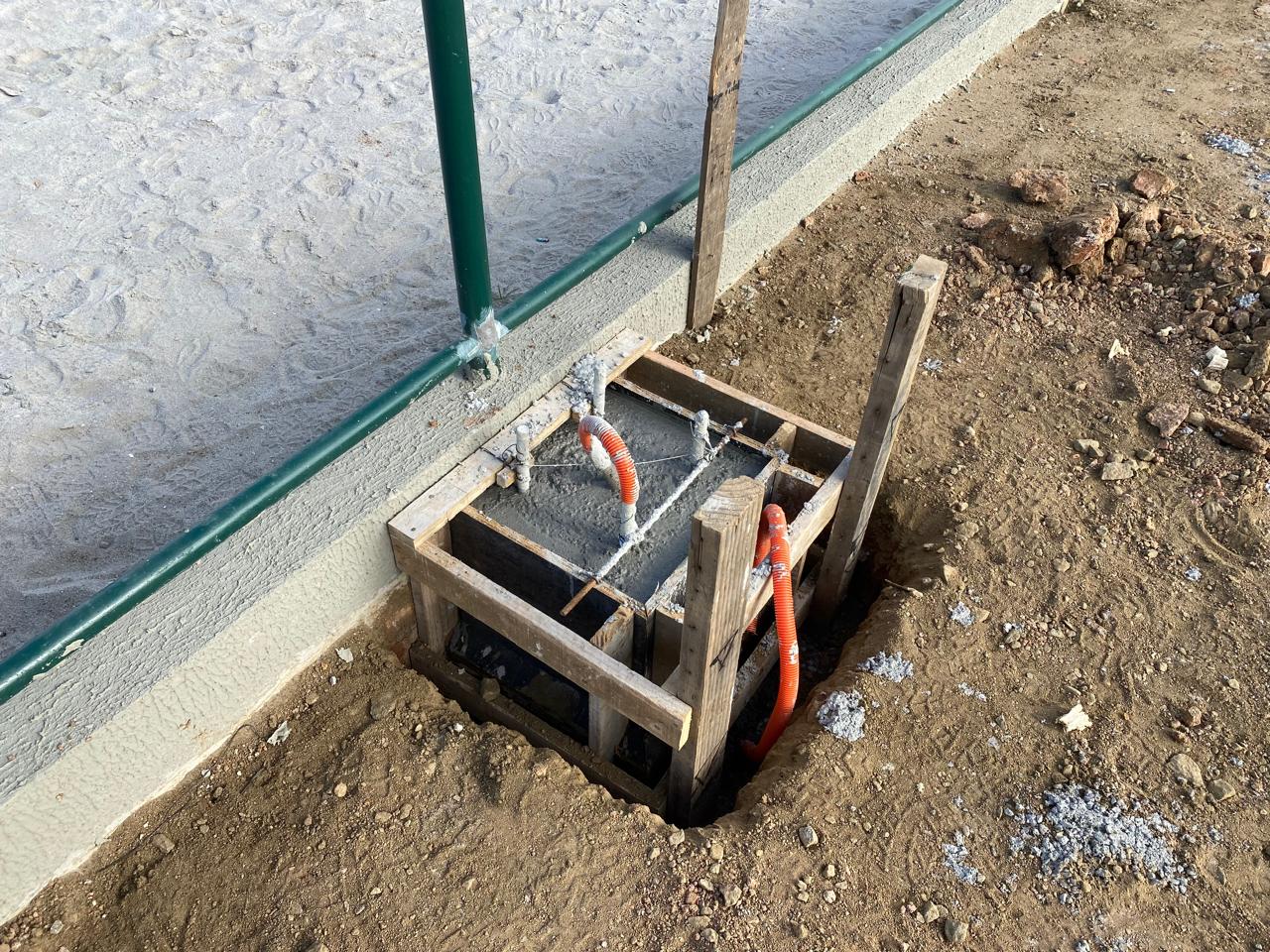

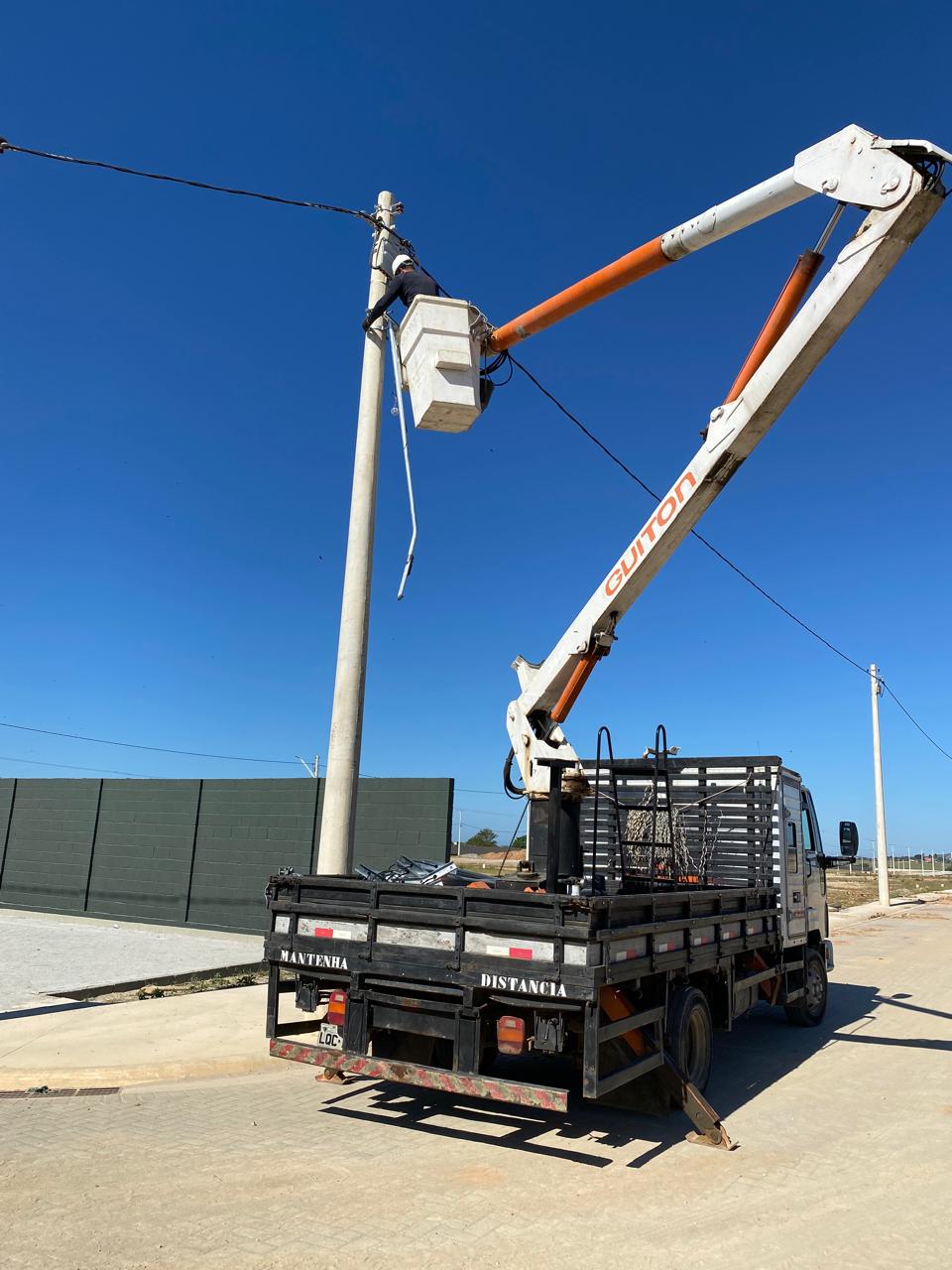

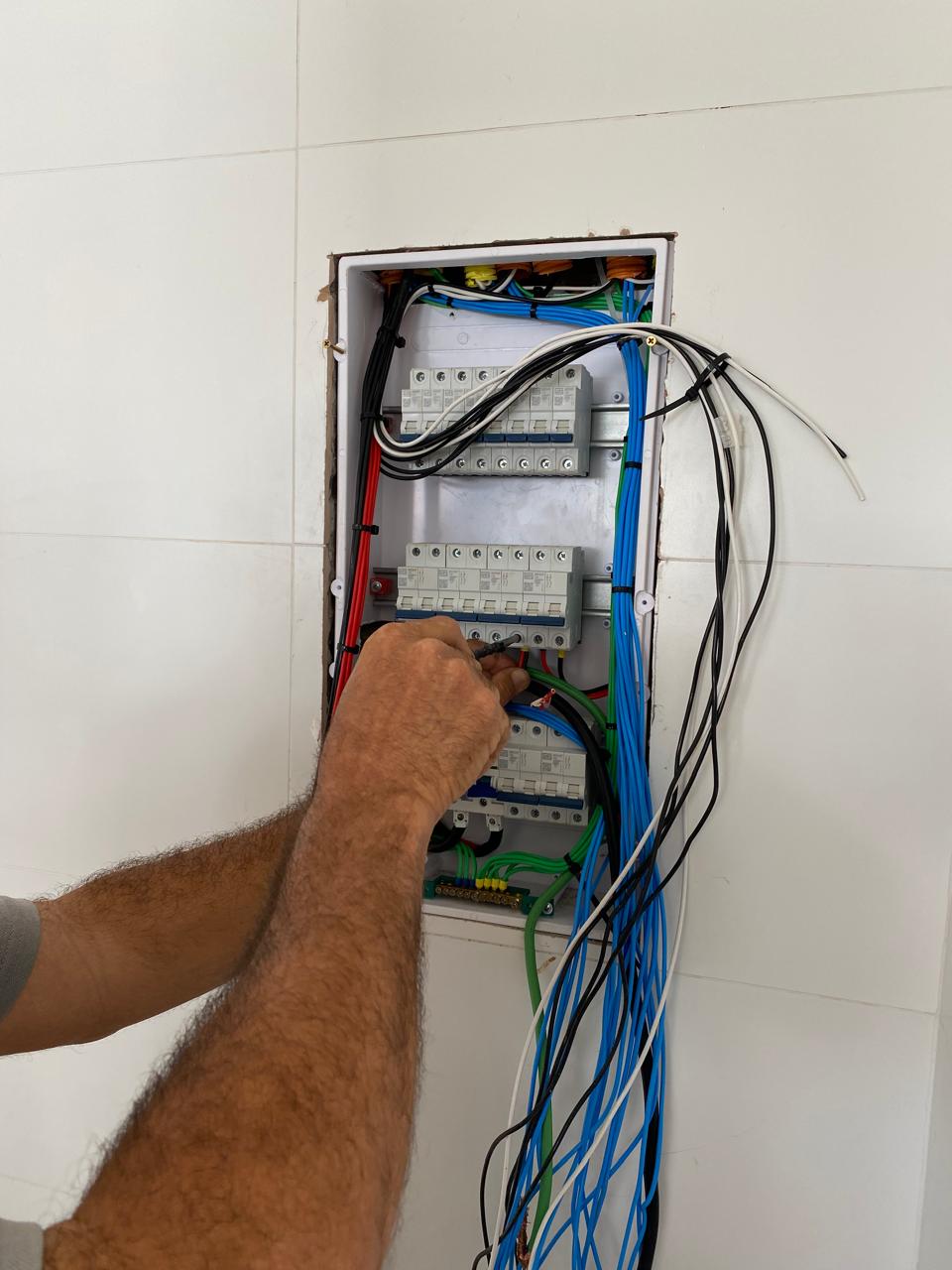

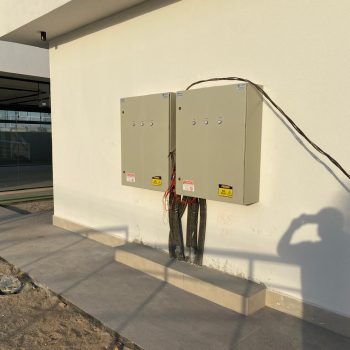

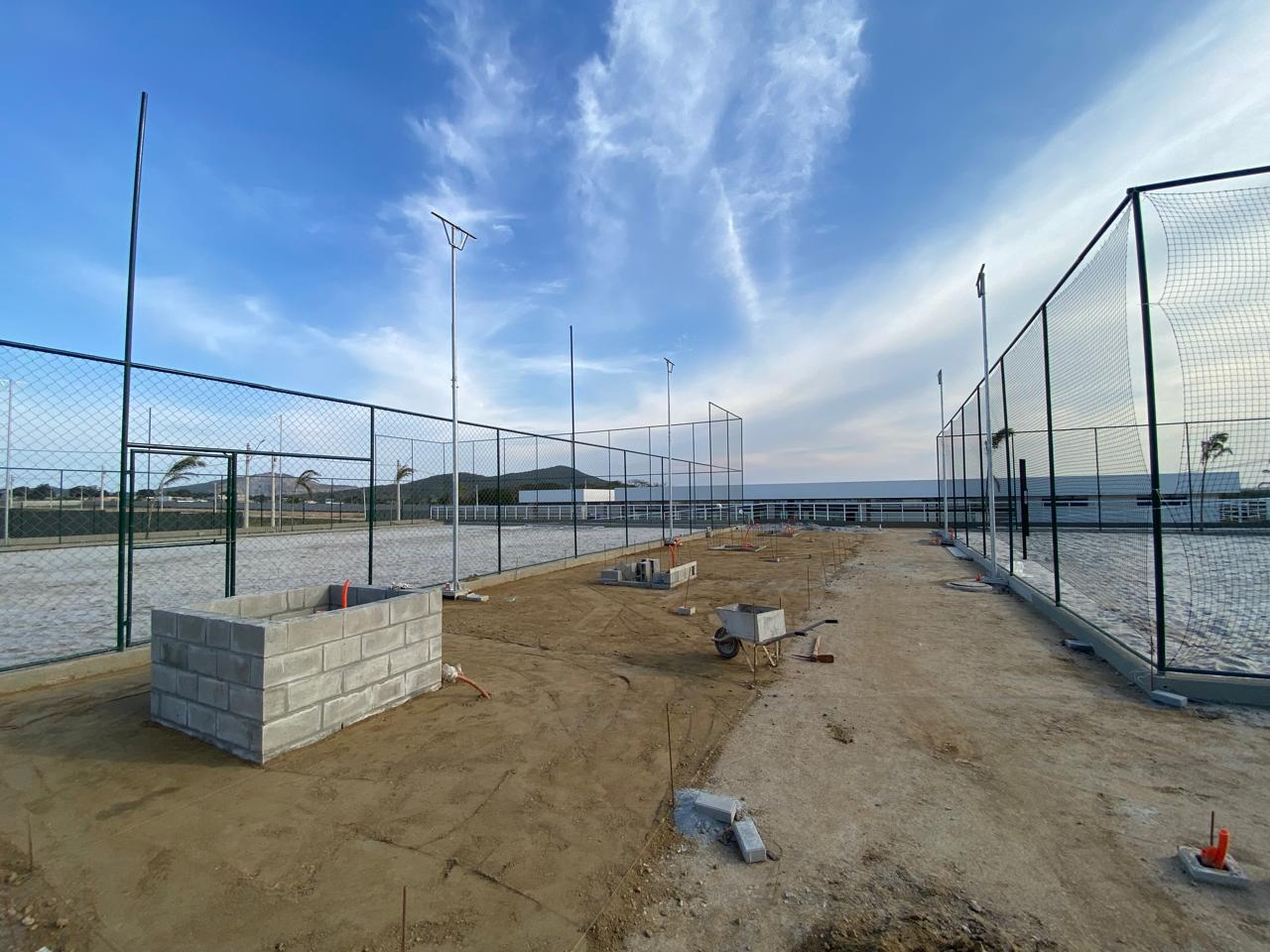

  • Alimentação do QGBT para realização de testes da iluminação geral do clube.

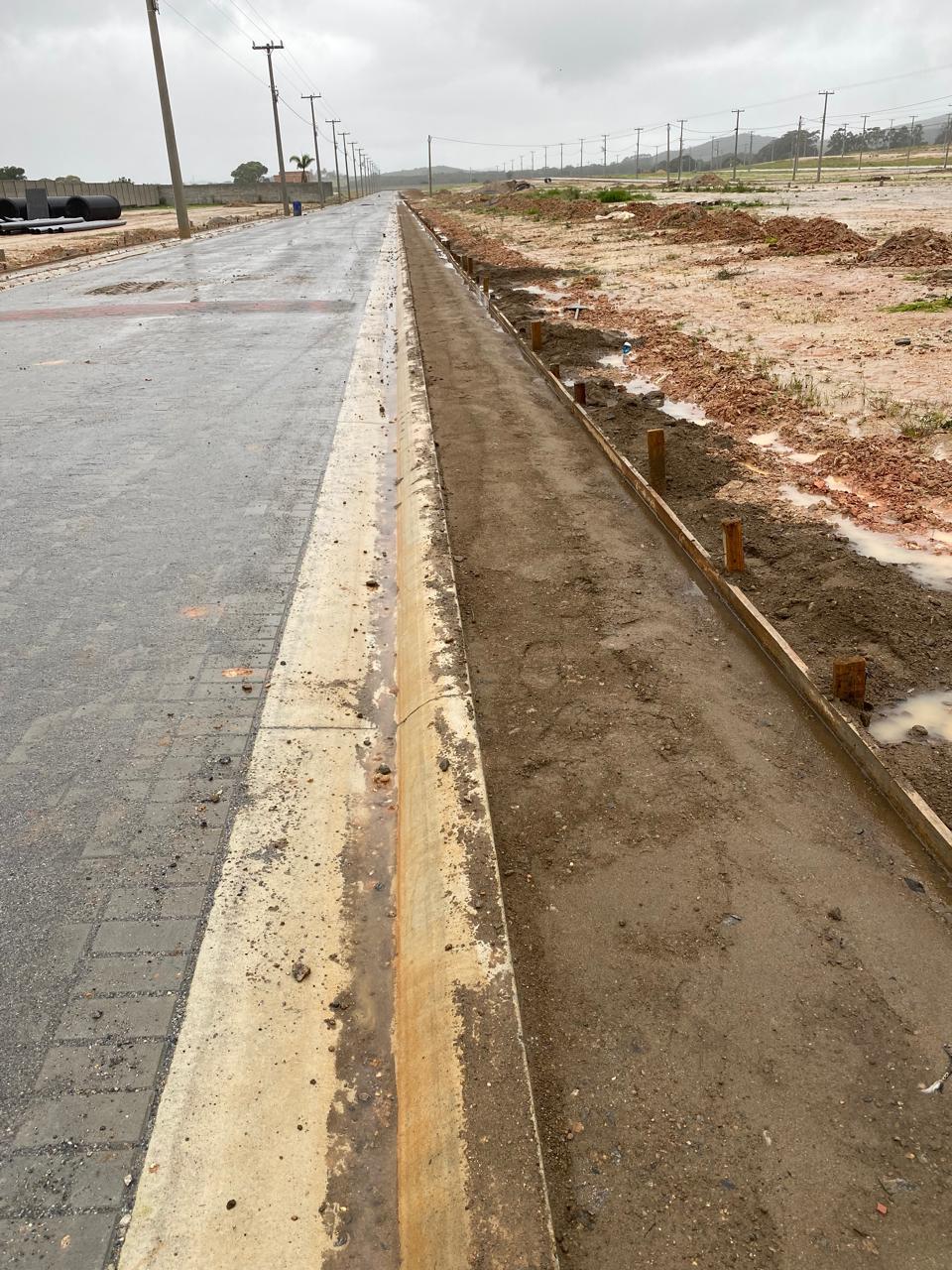

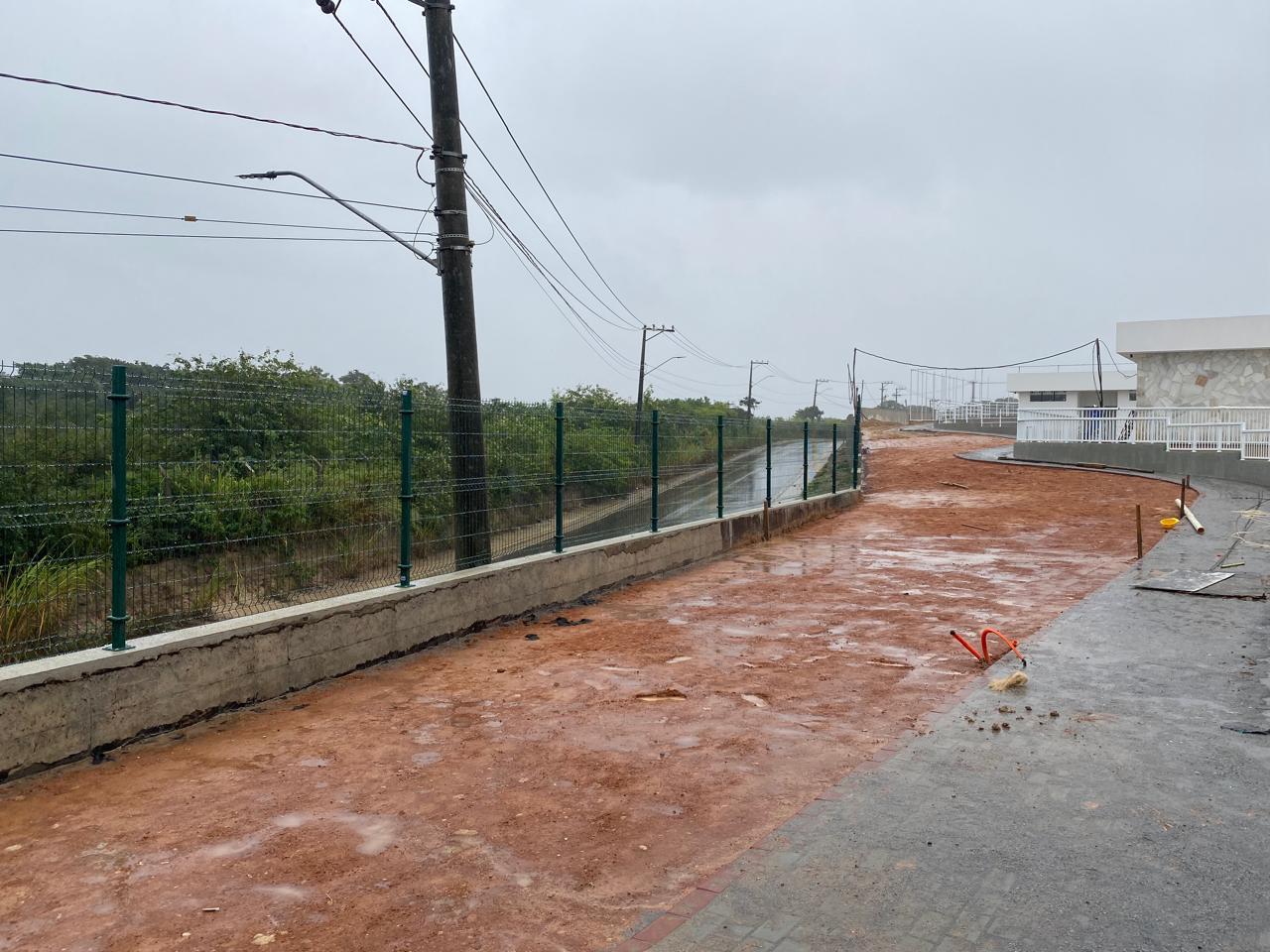

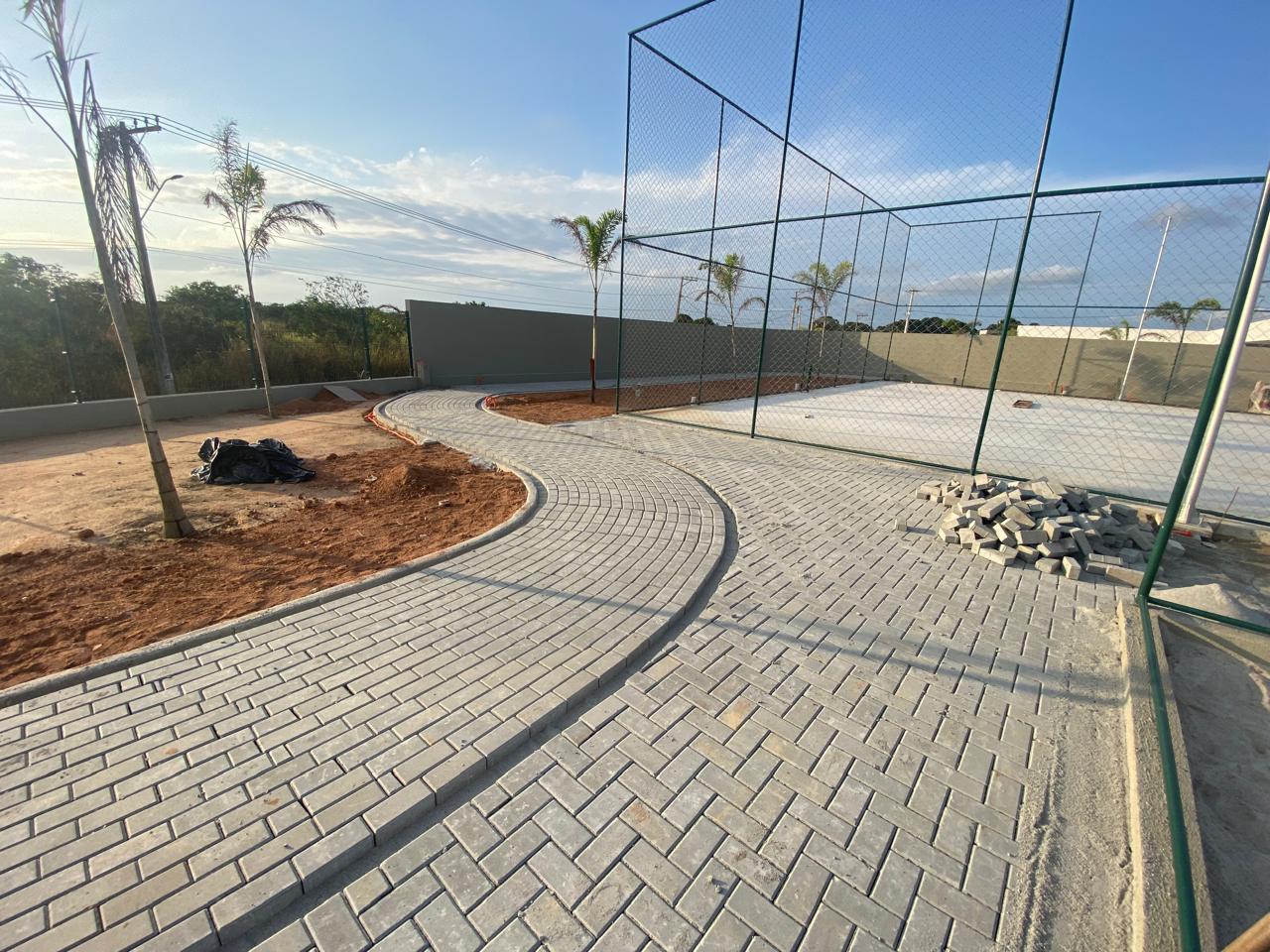

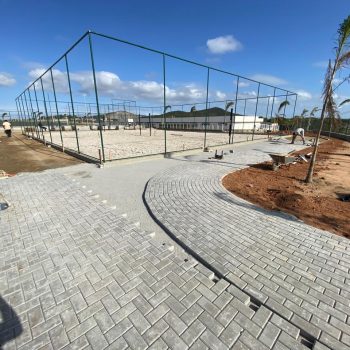

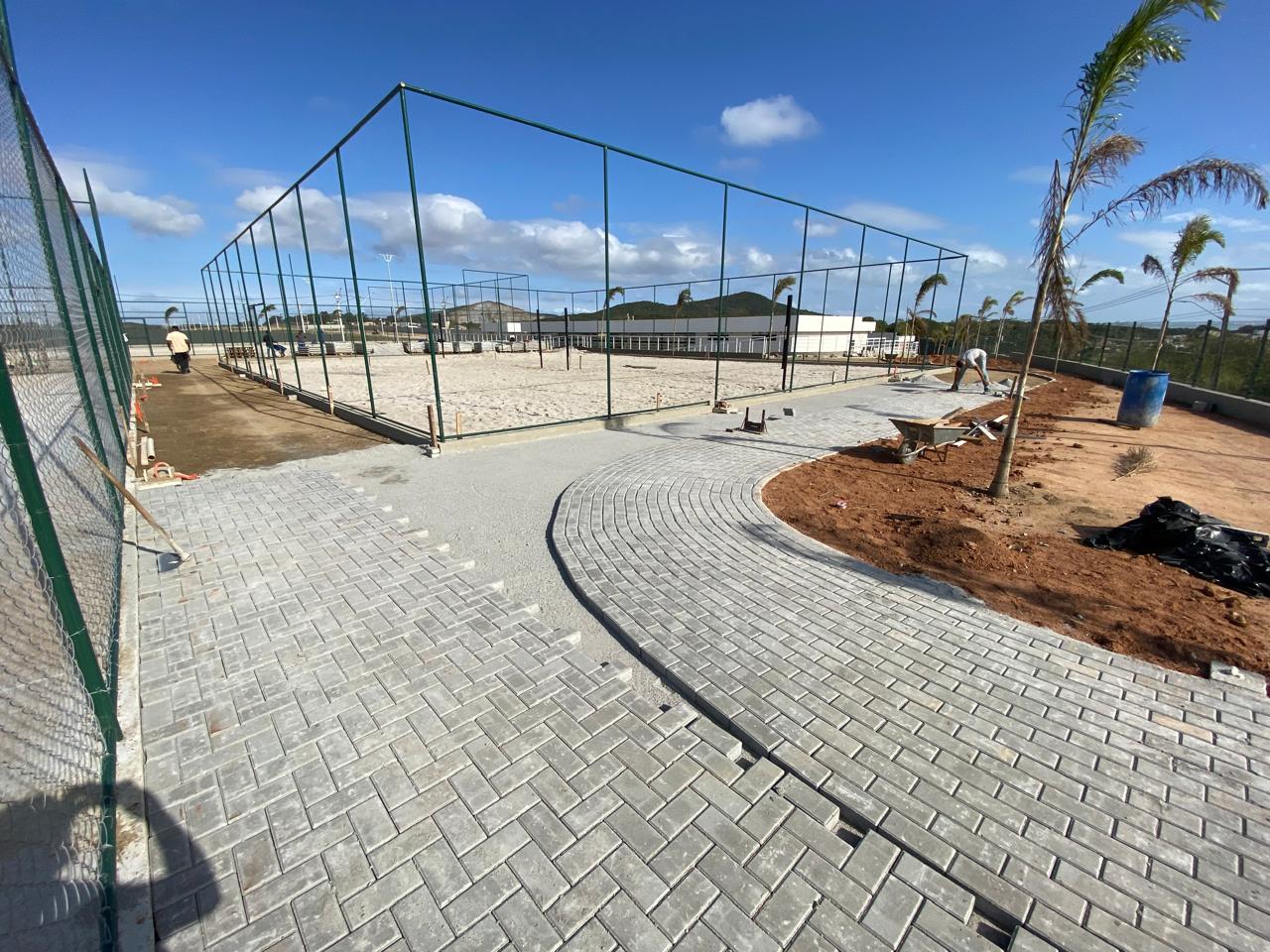

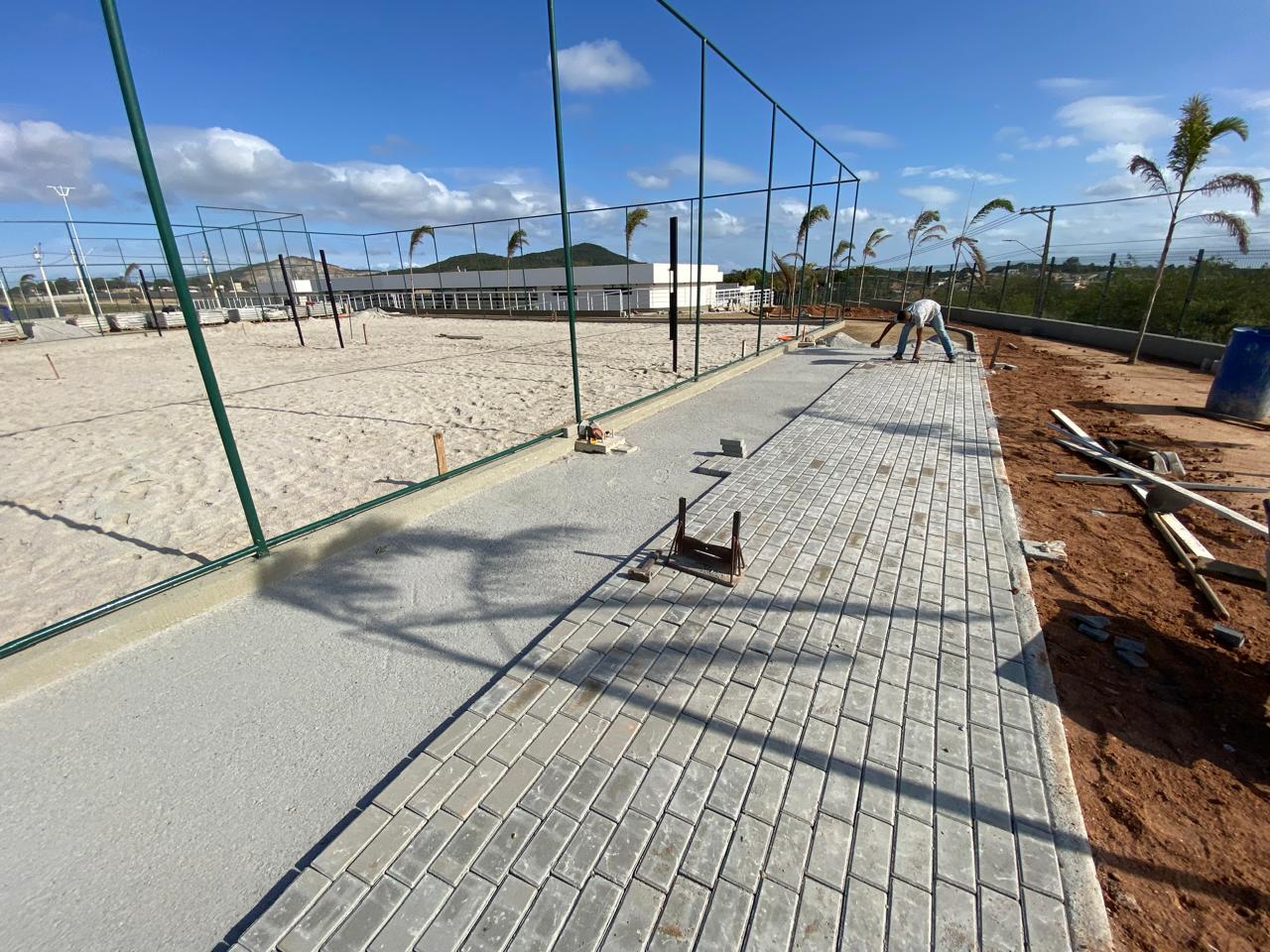

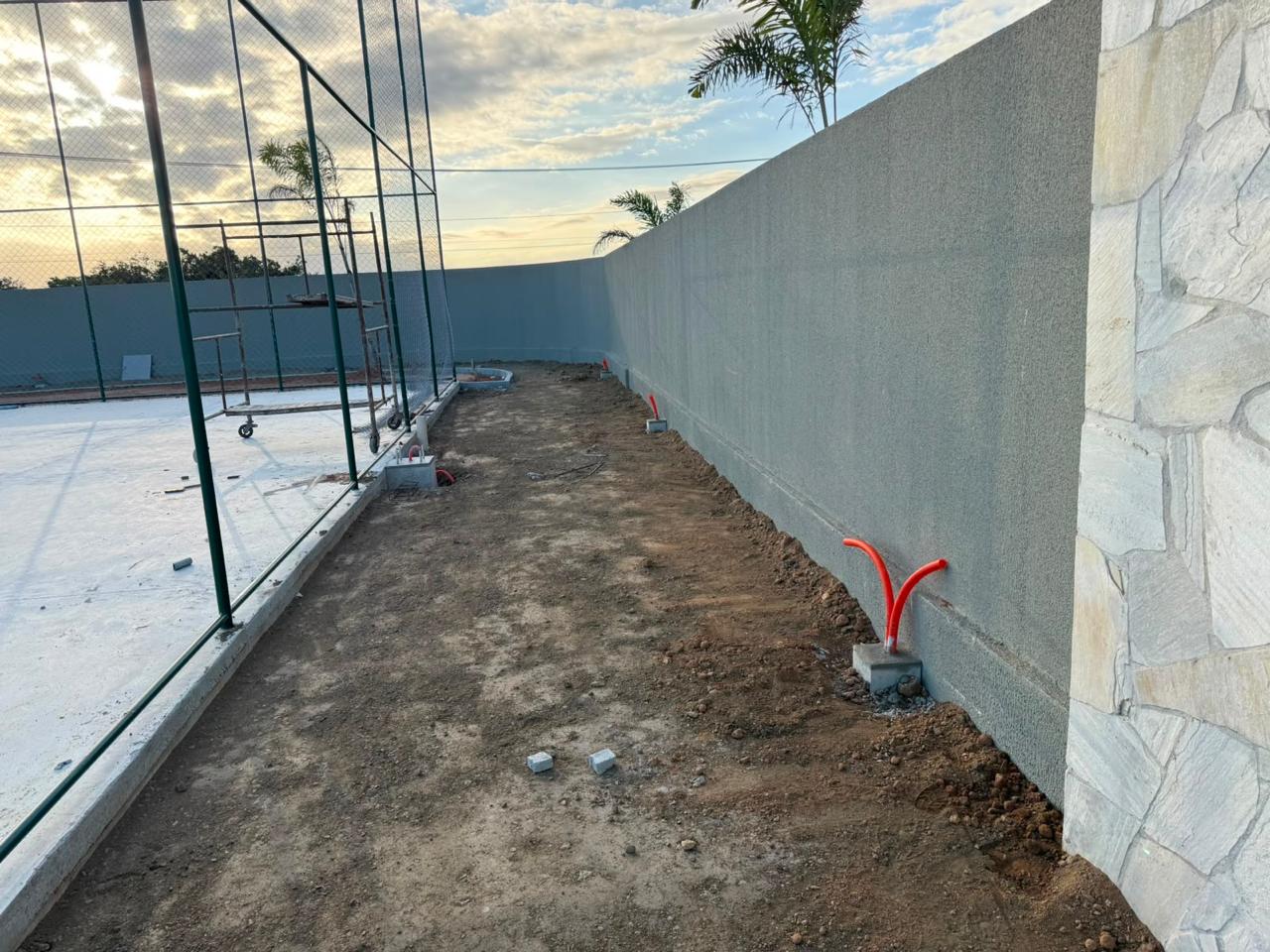

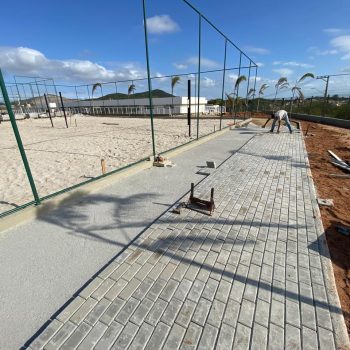

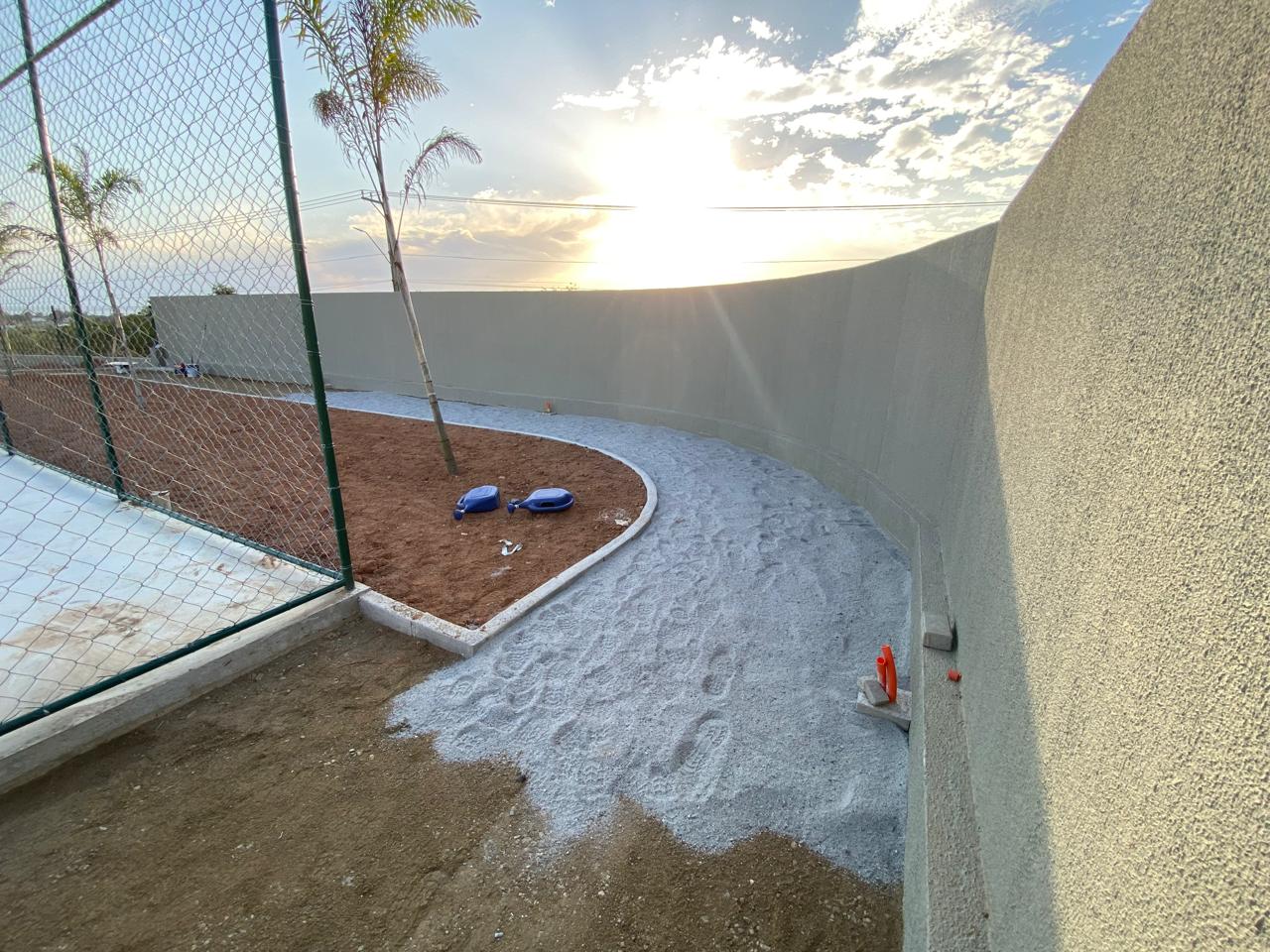

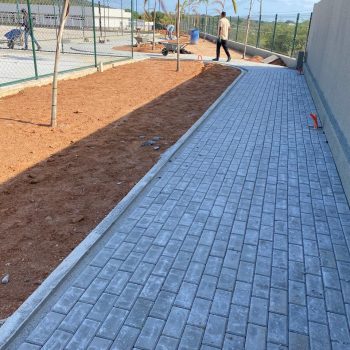

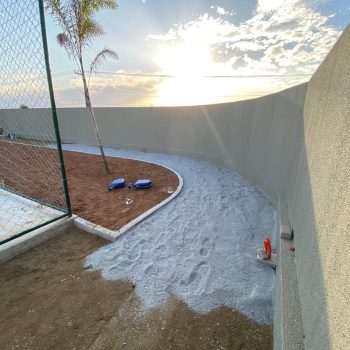

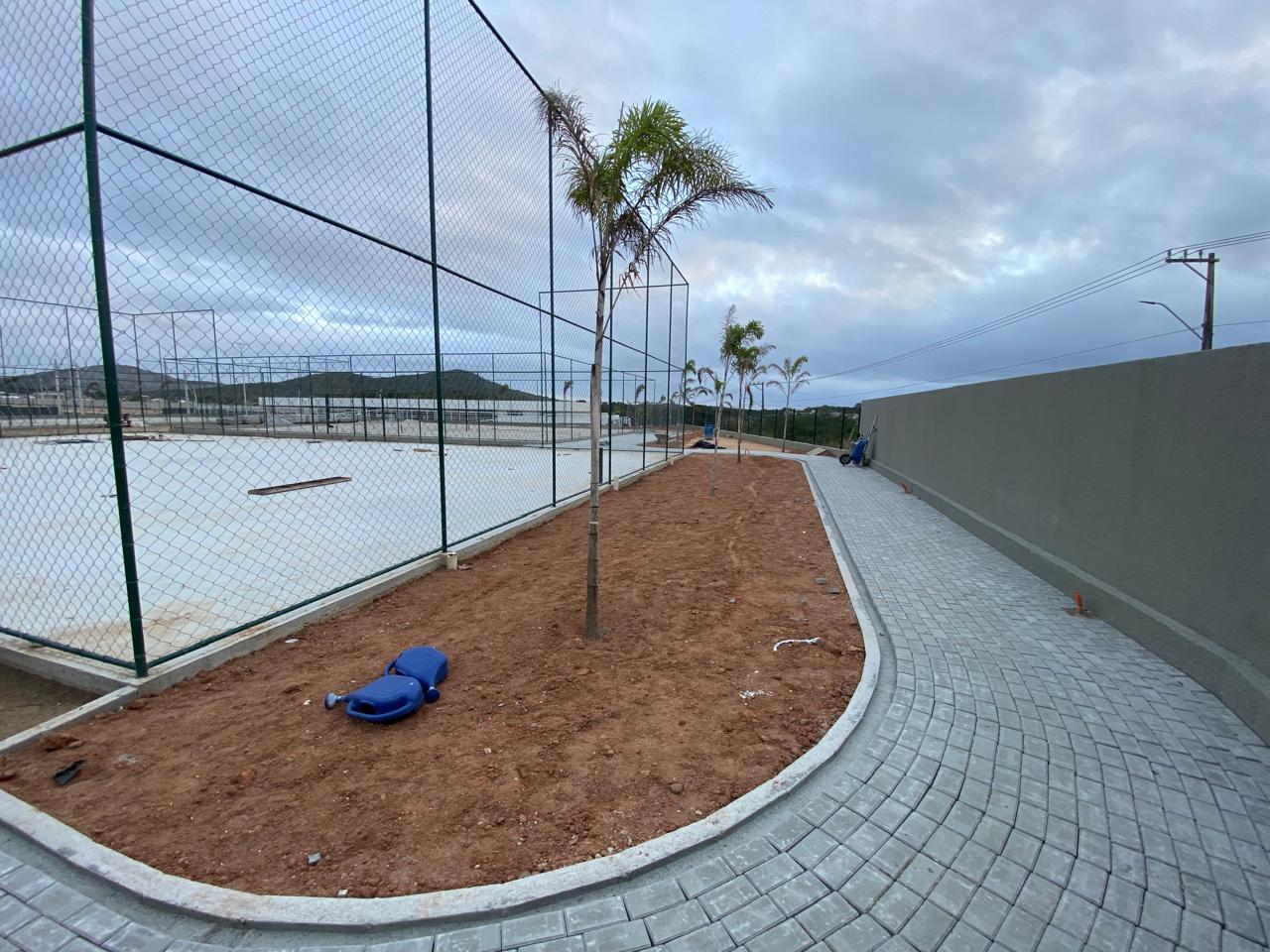

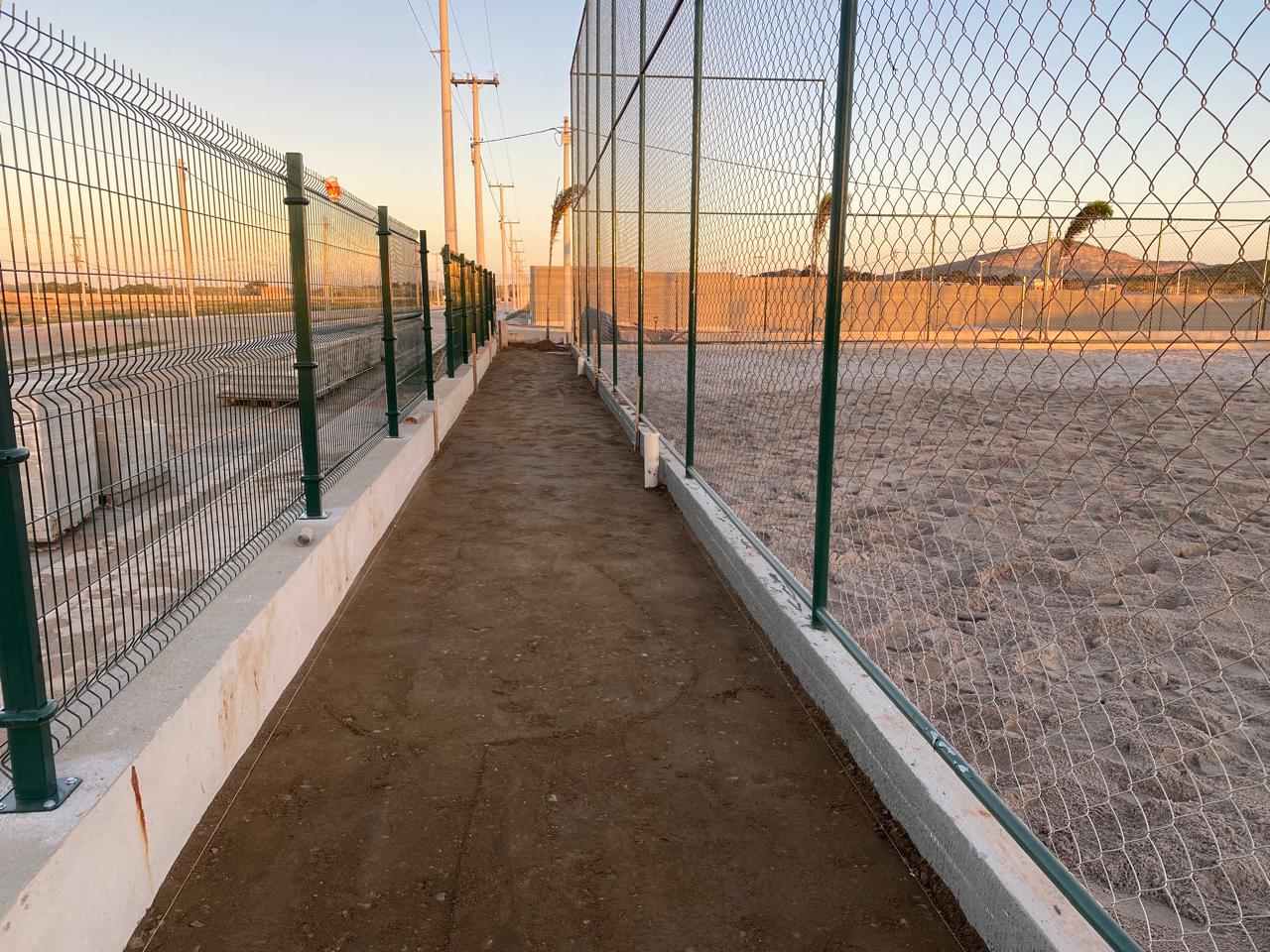

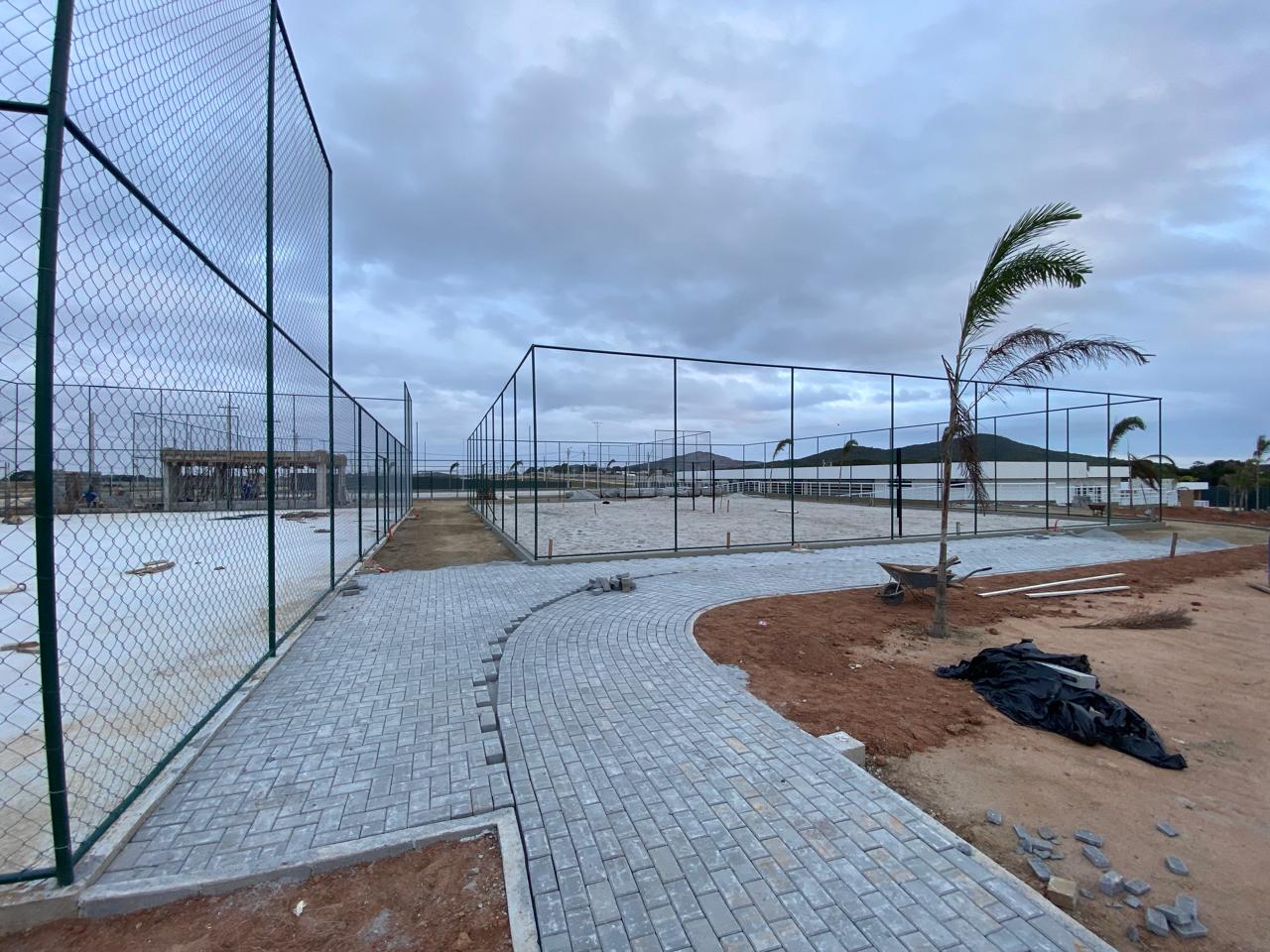

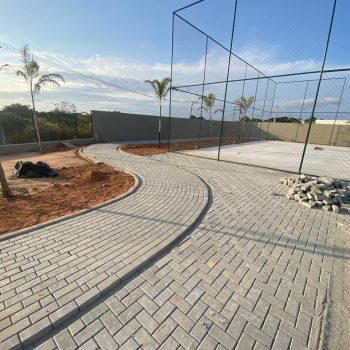

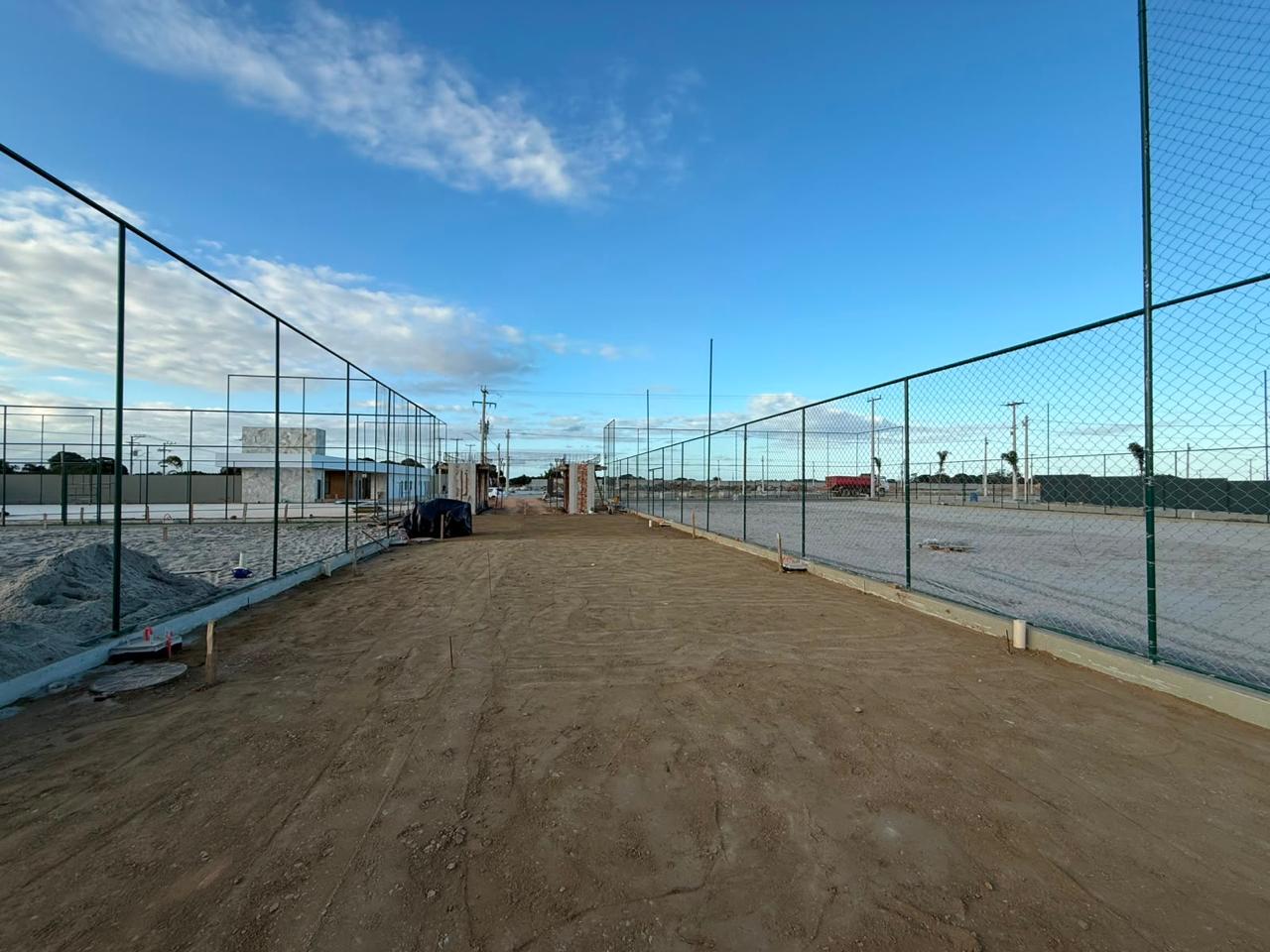

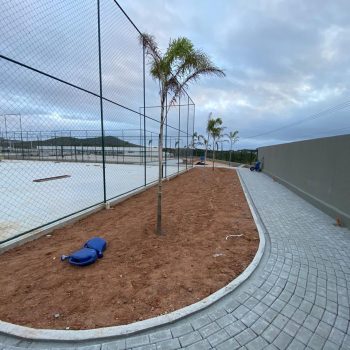

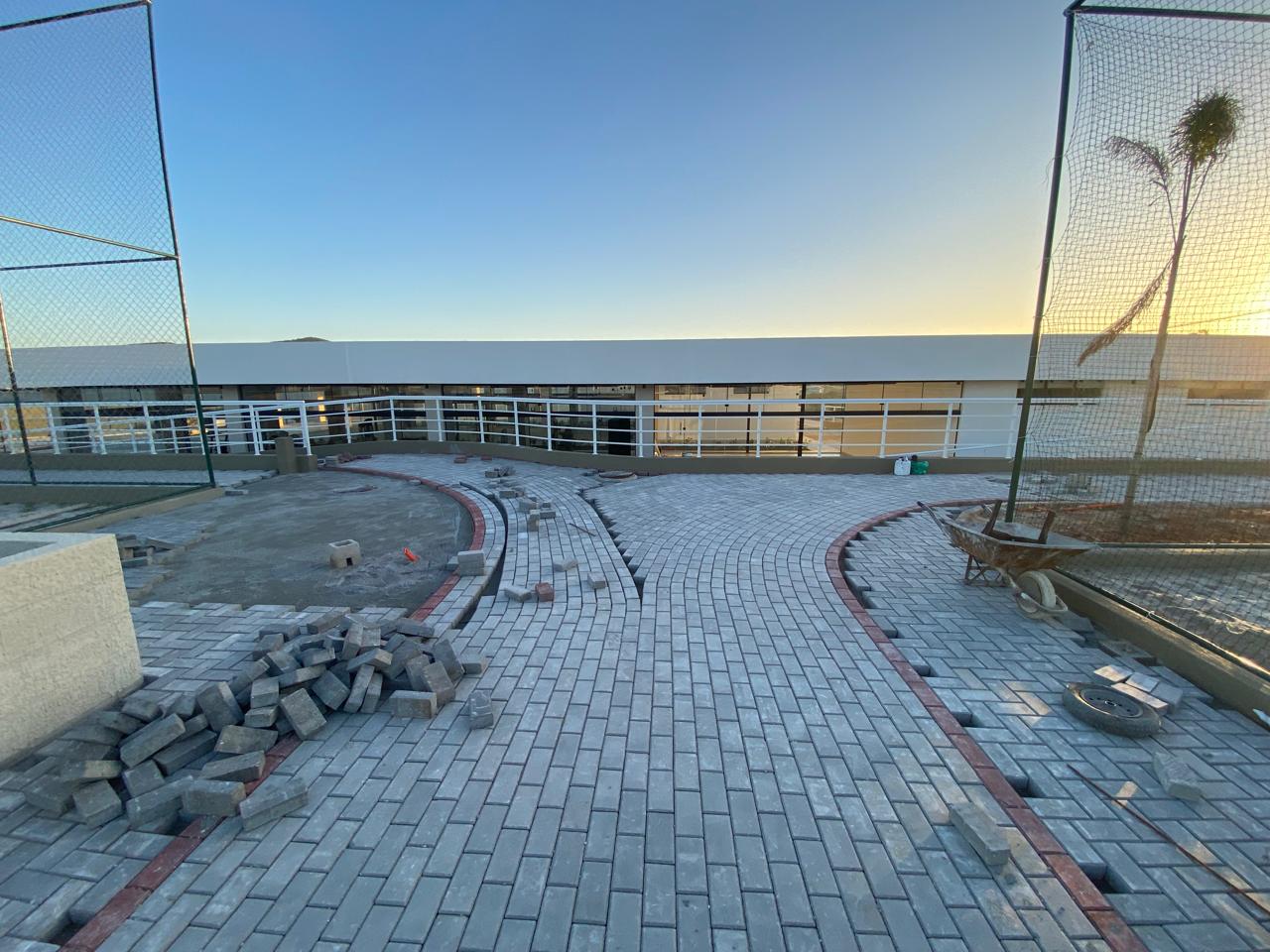

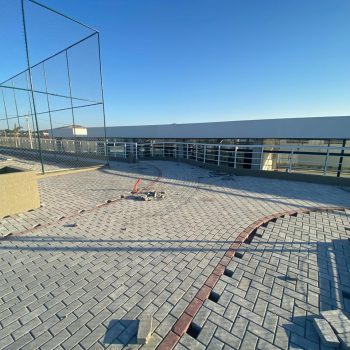

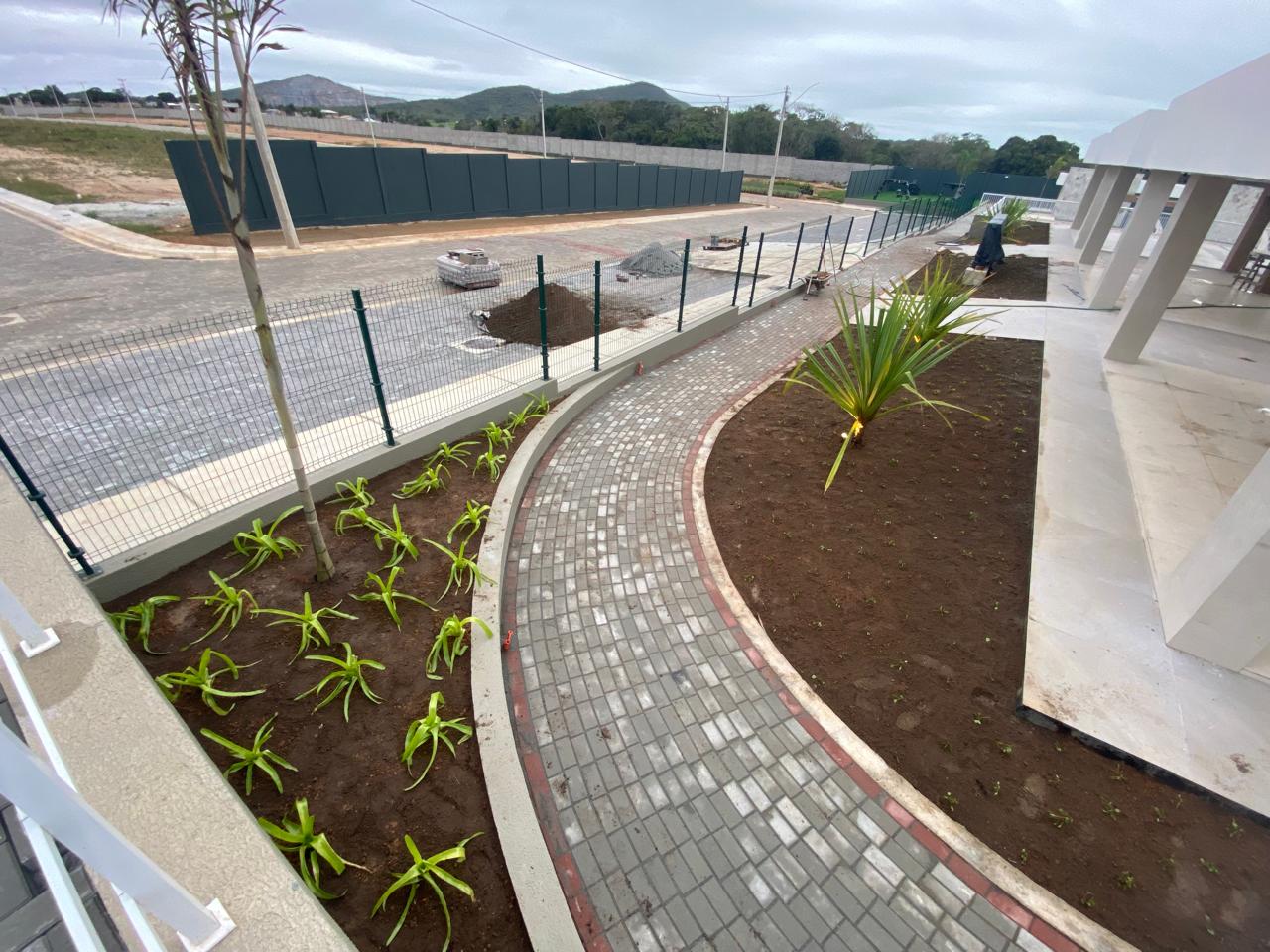

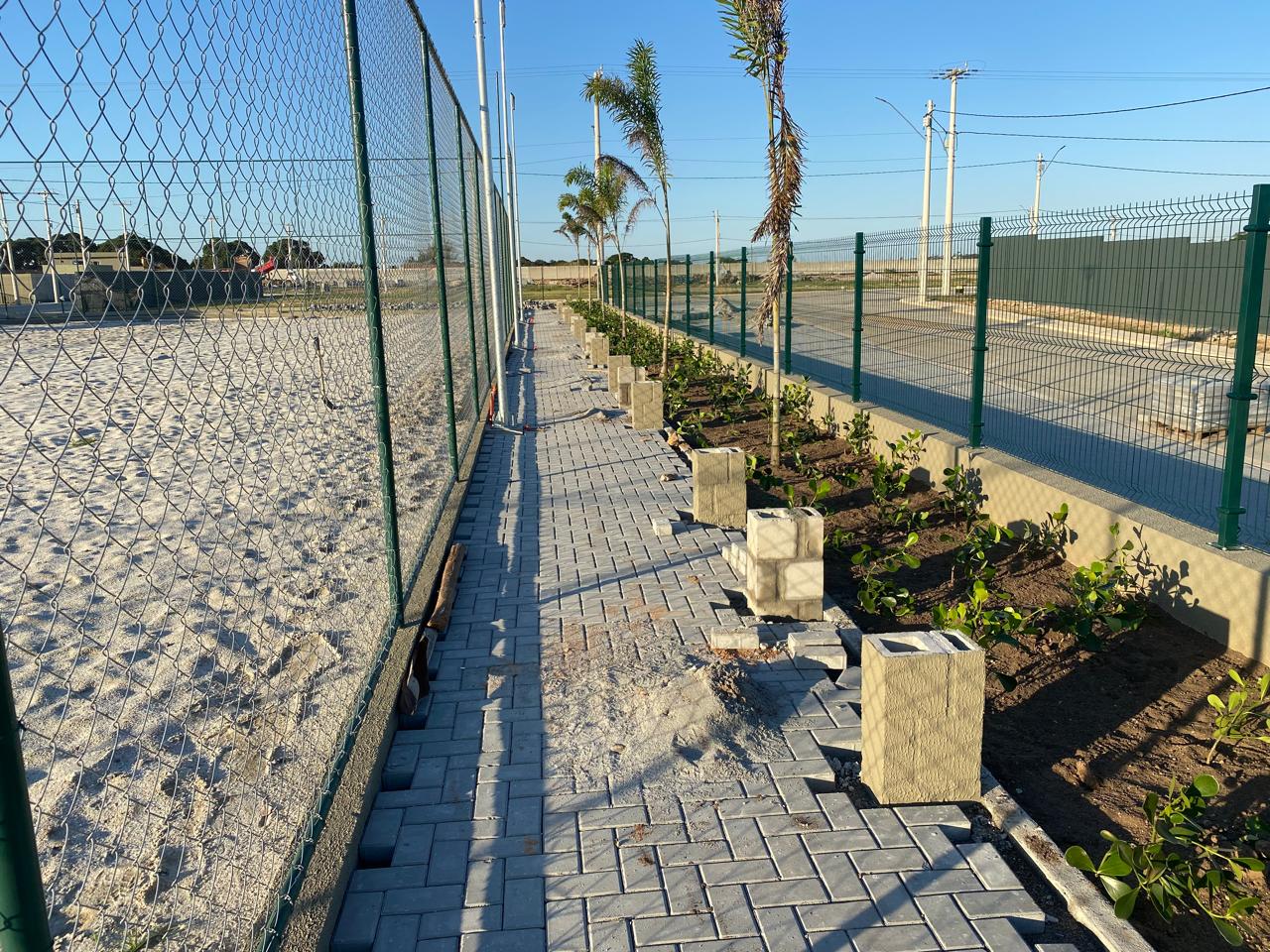

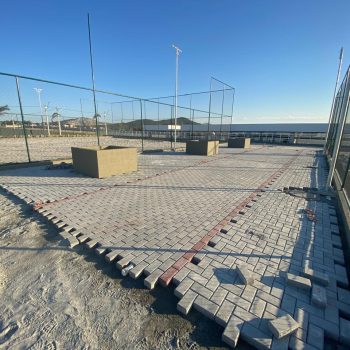

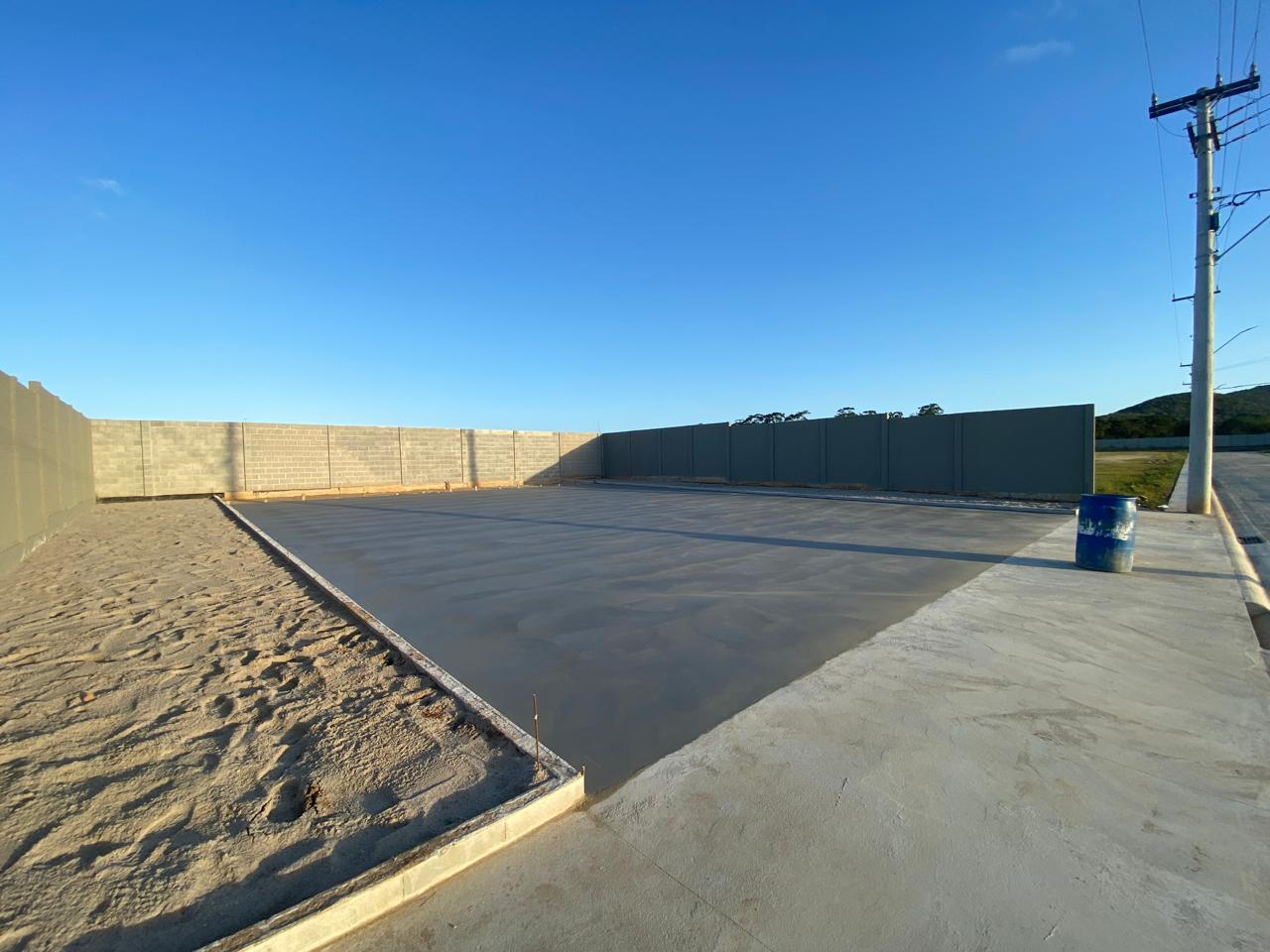

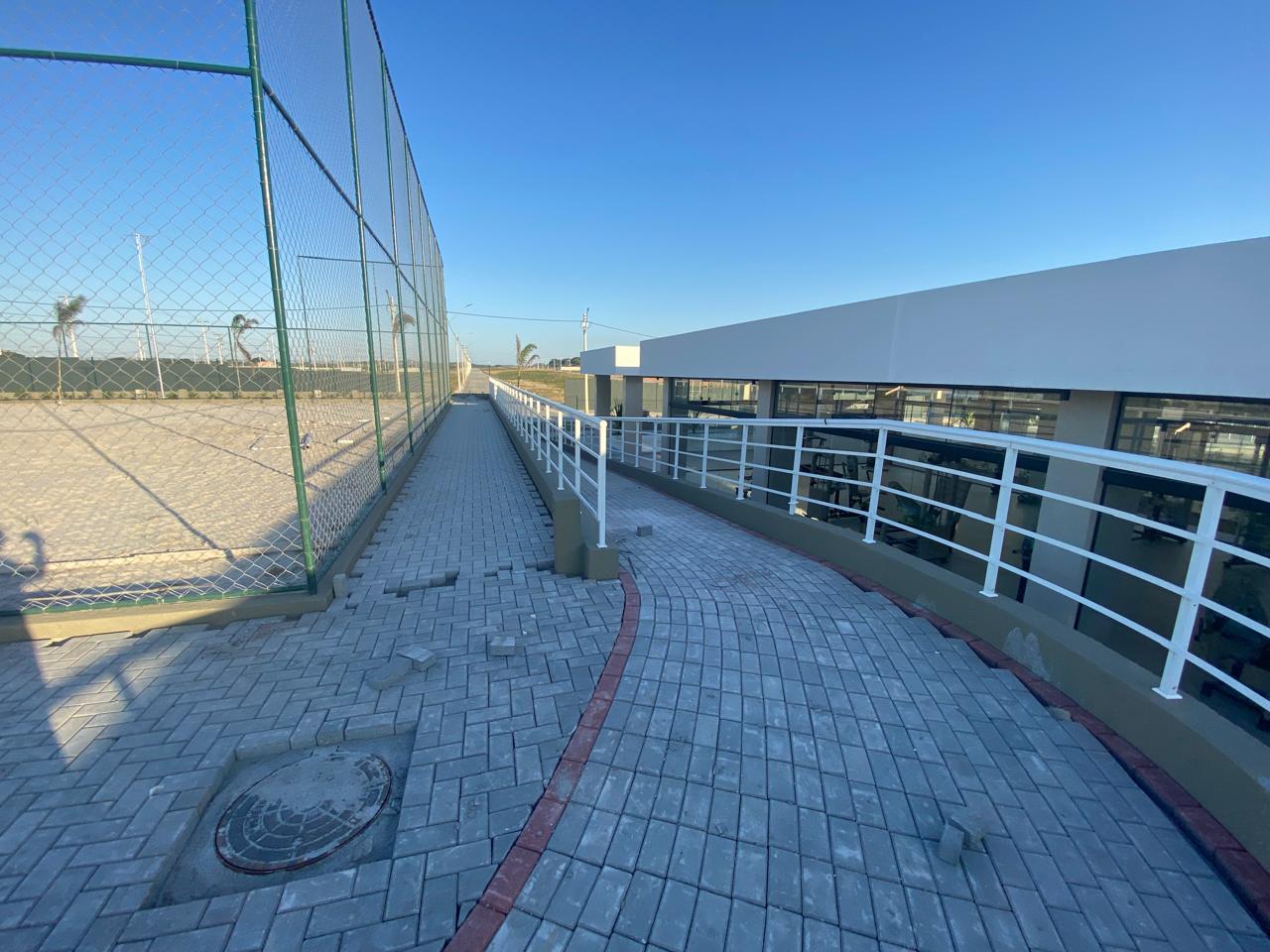

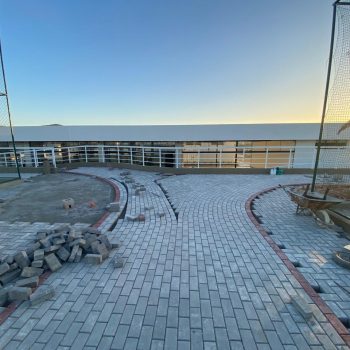

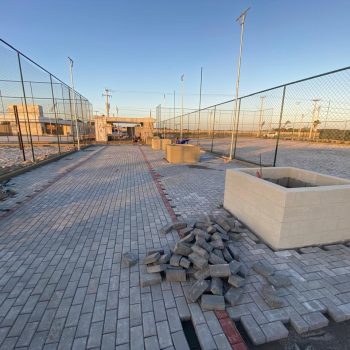

  • Execução do preparo da base com pó de pedra para início do assentamento do piso intertravado na pista de caminhada do clube.

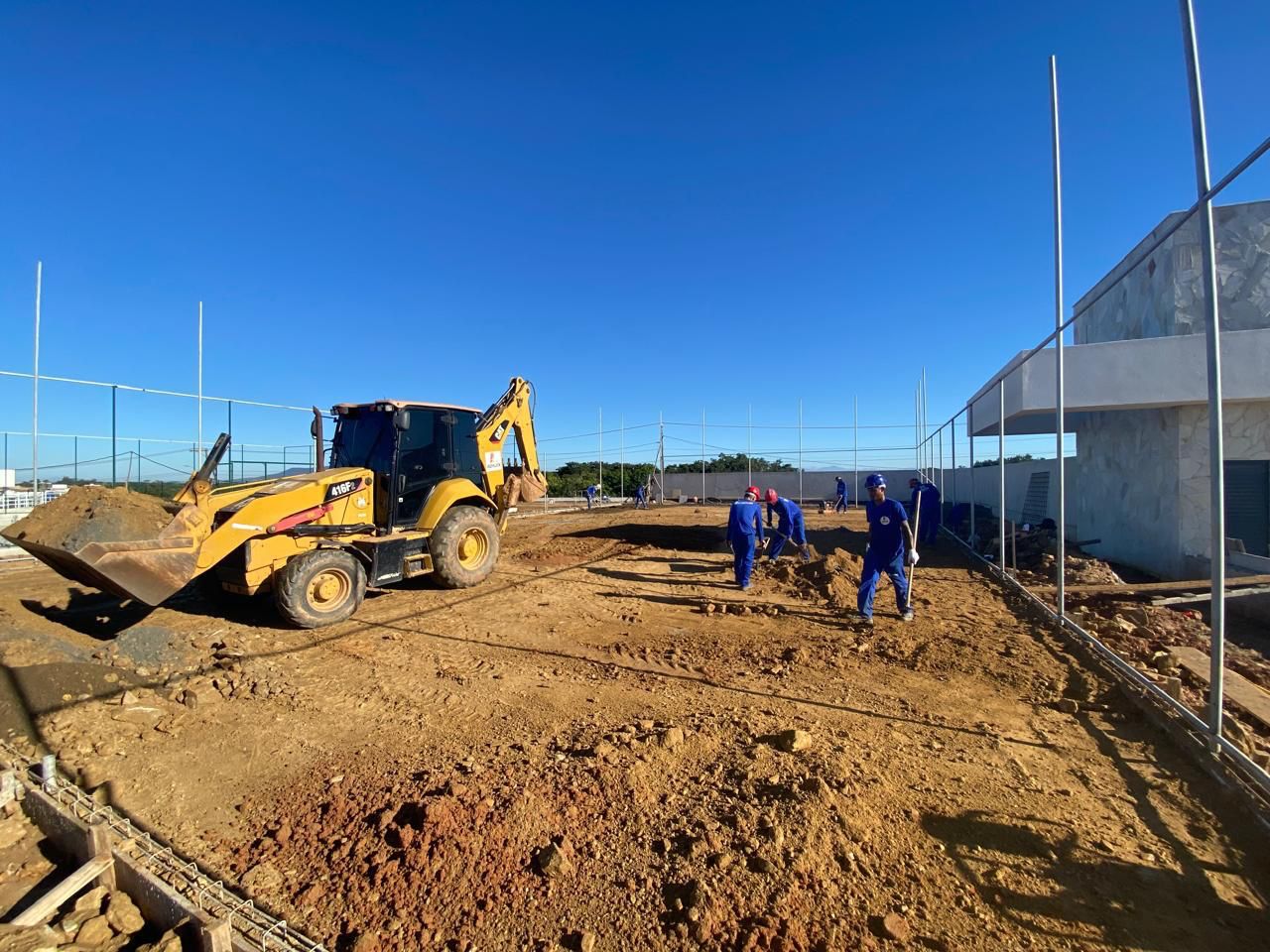

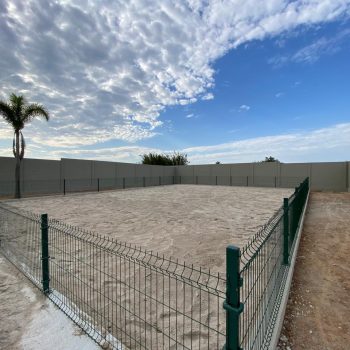

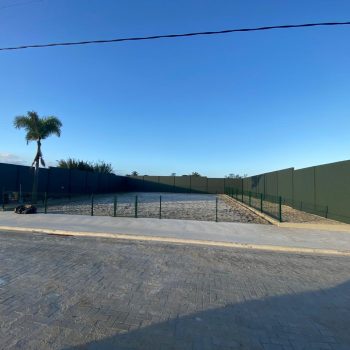

  • Preparação e regularização do solo destinado à implantação do Pet Place.

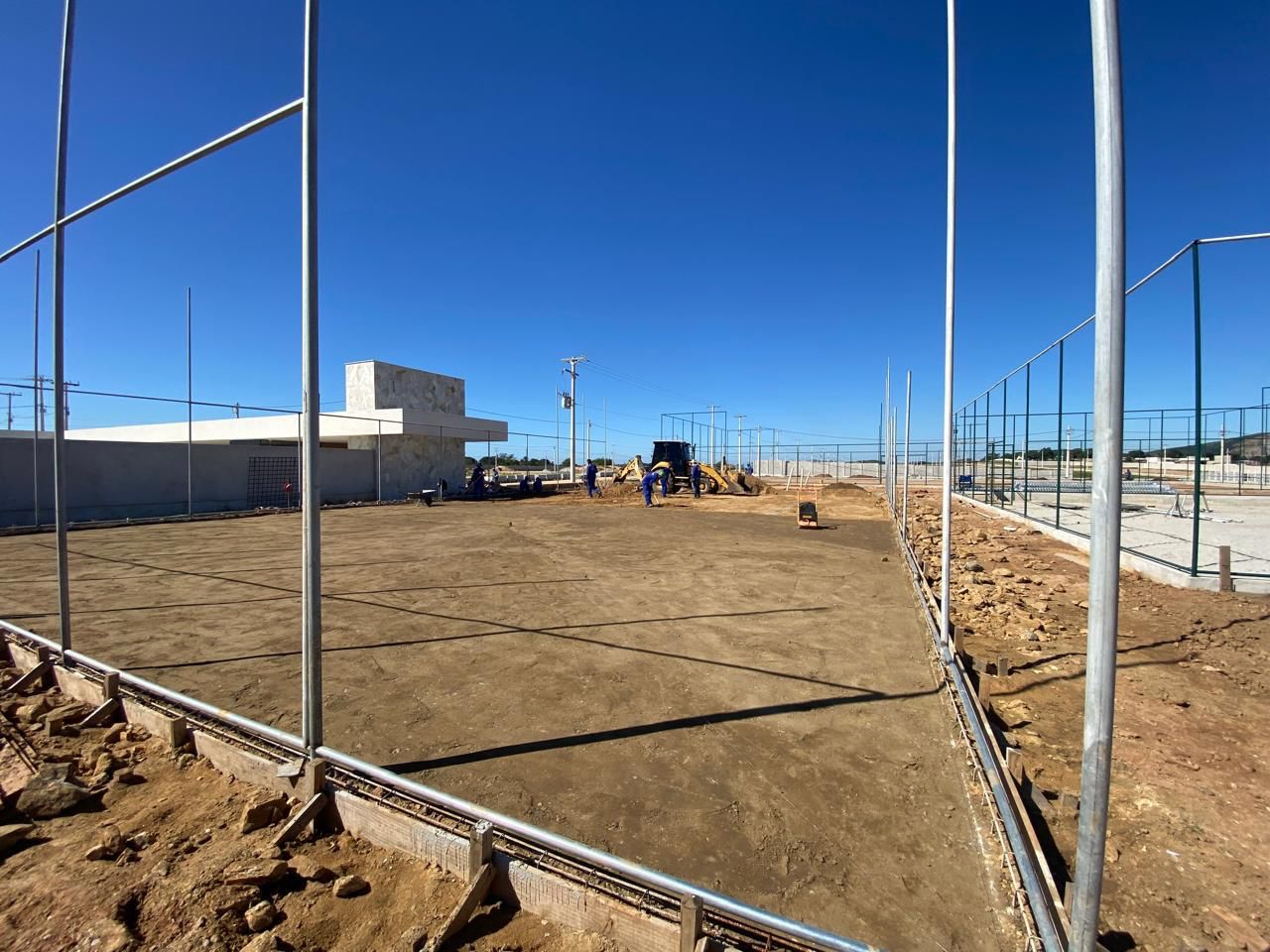

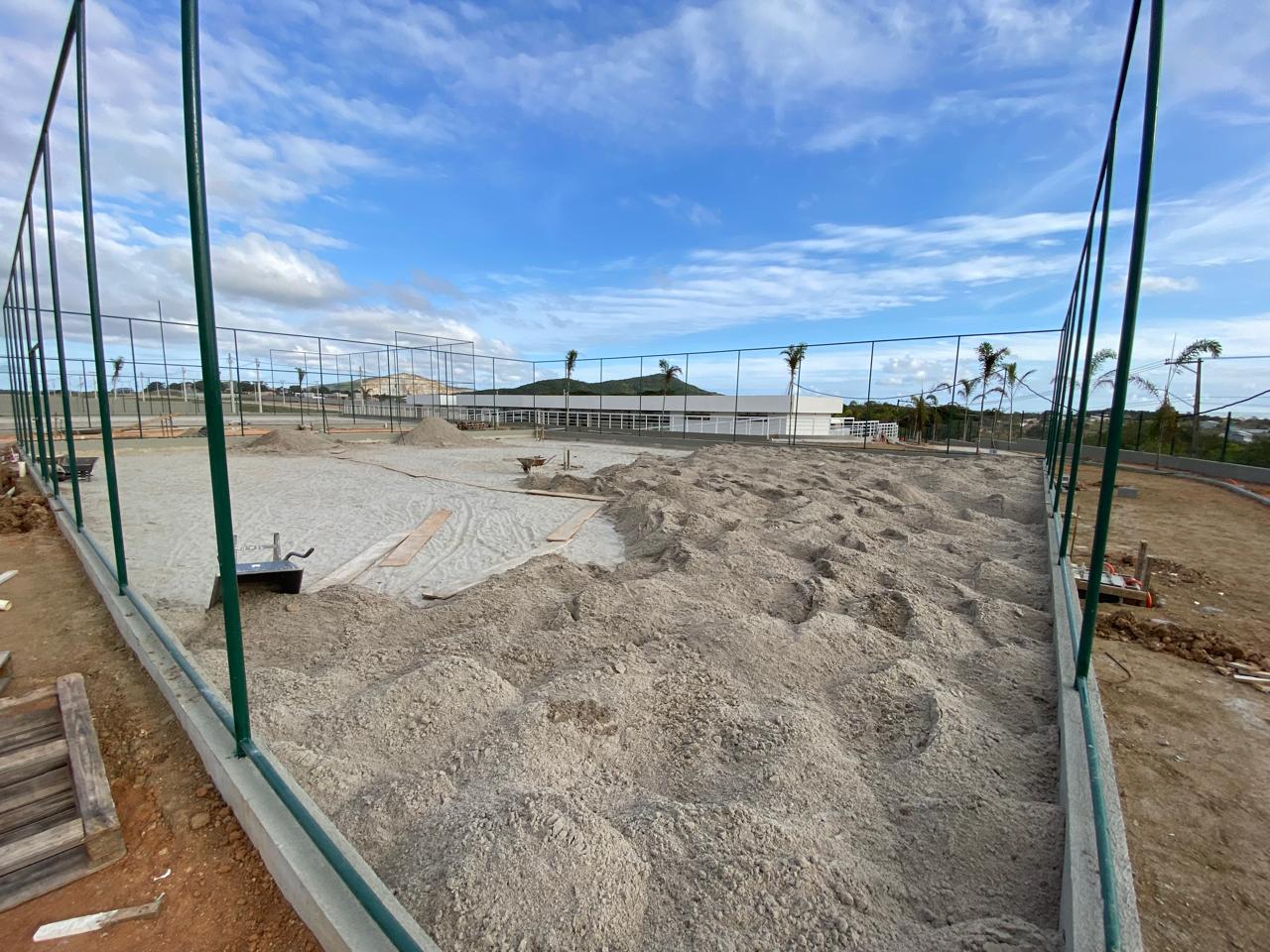

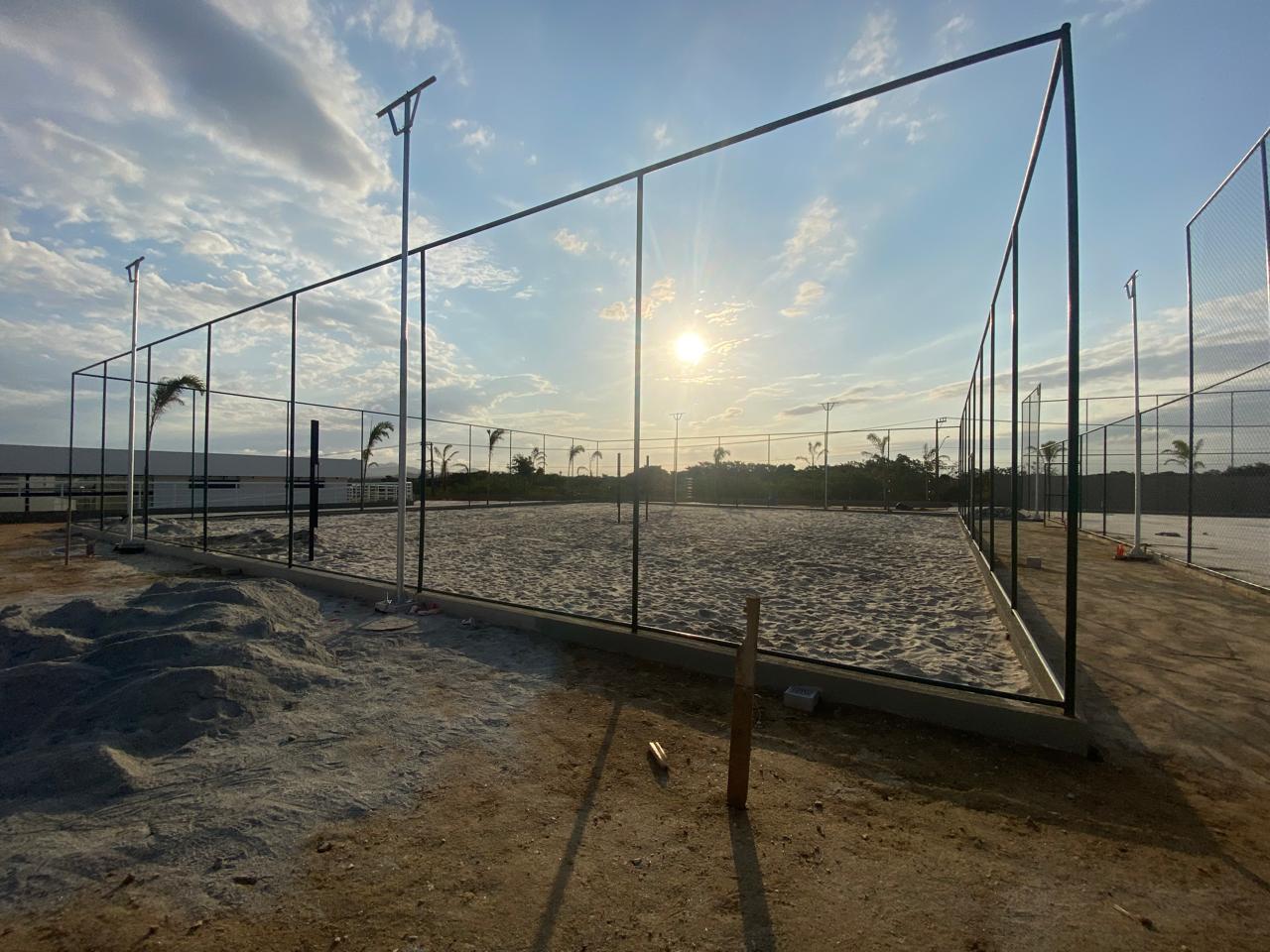

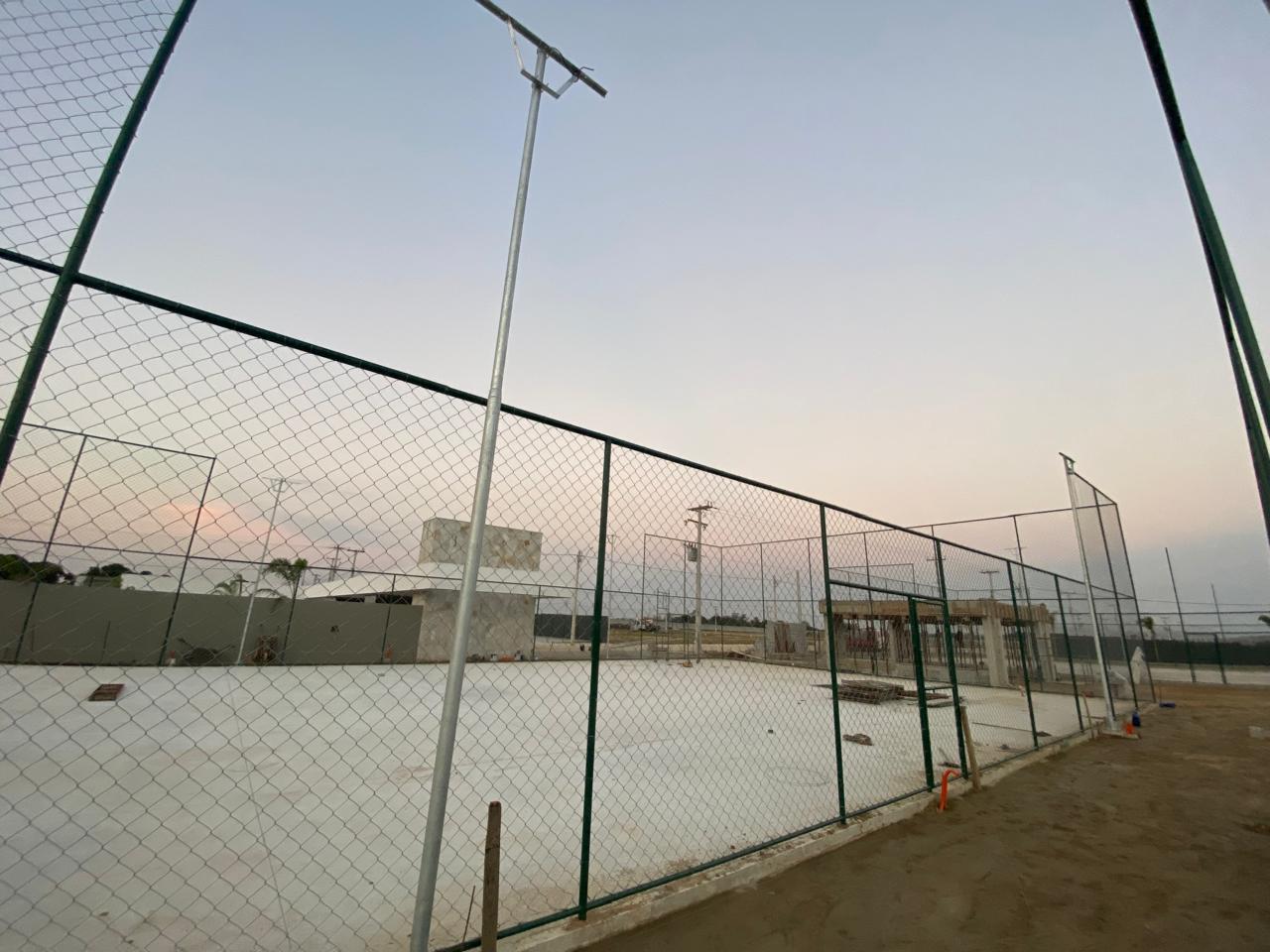

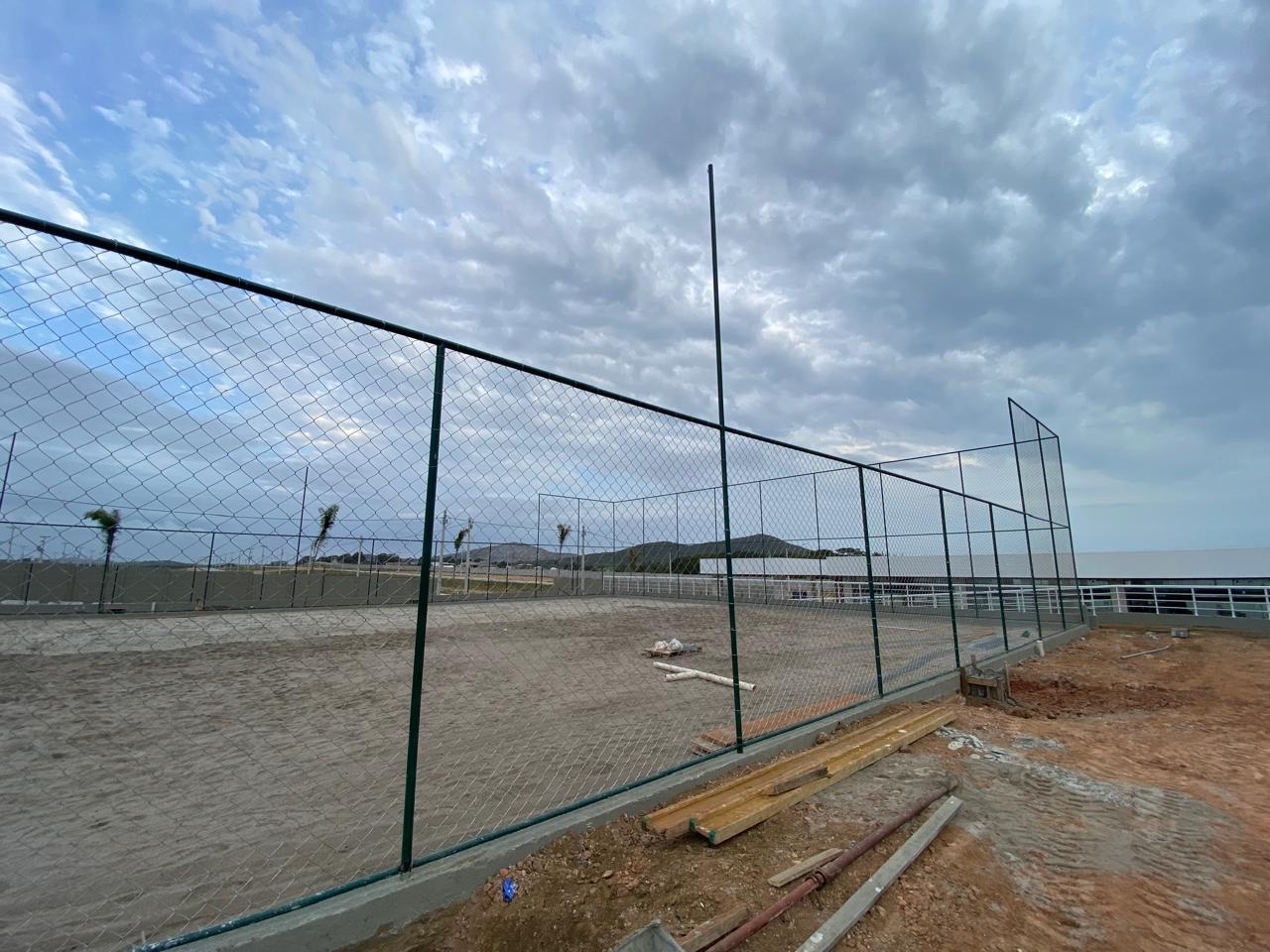

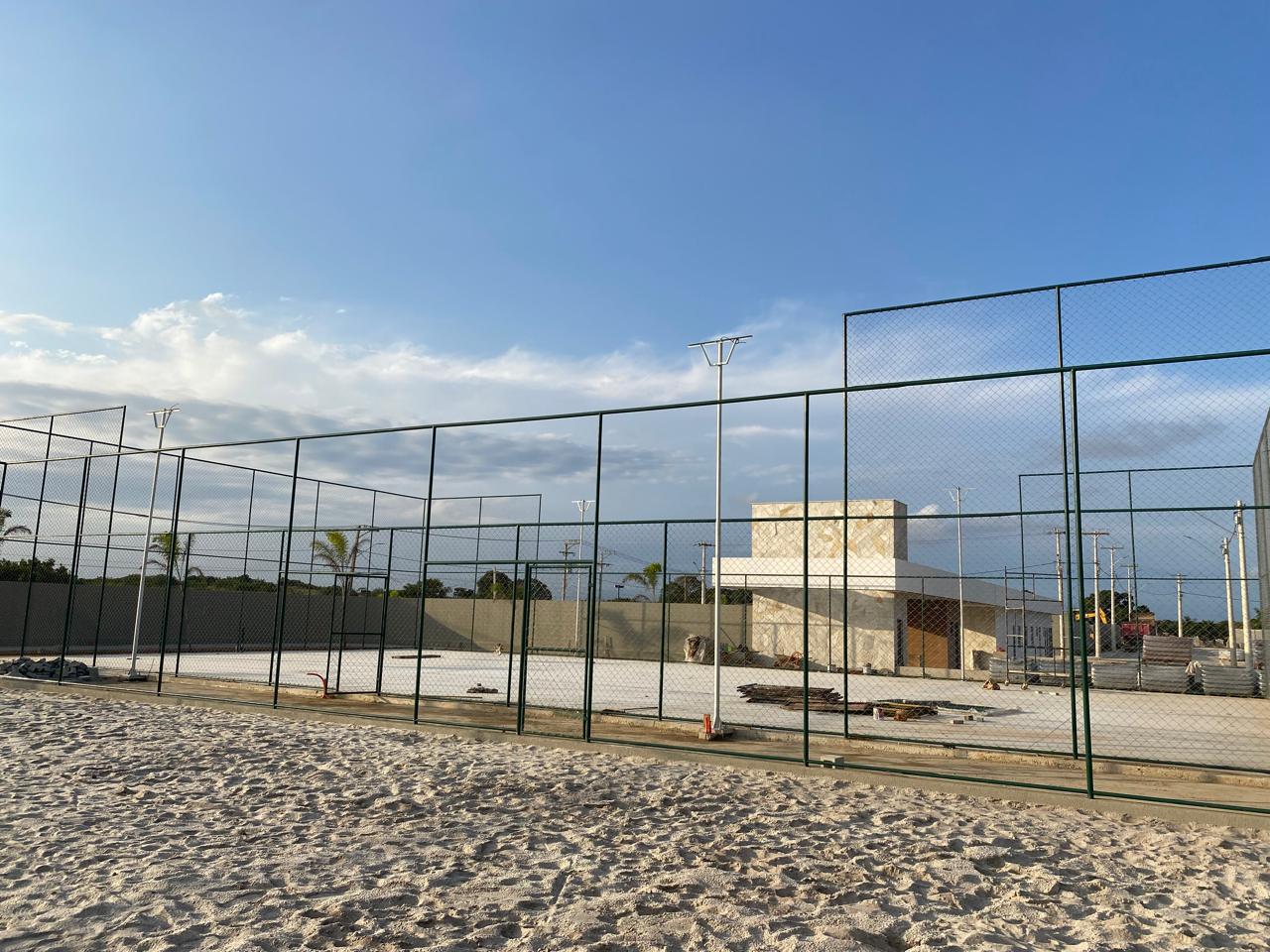

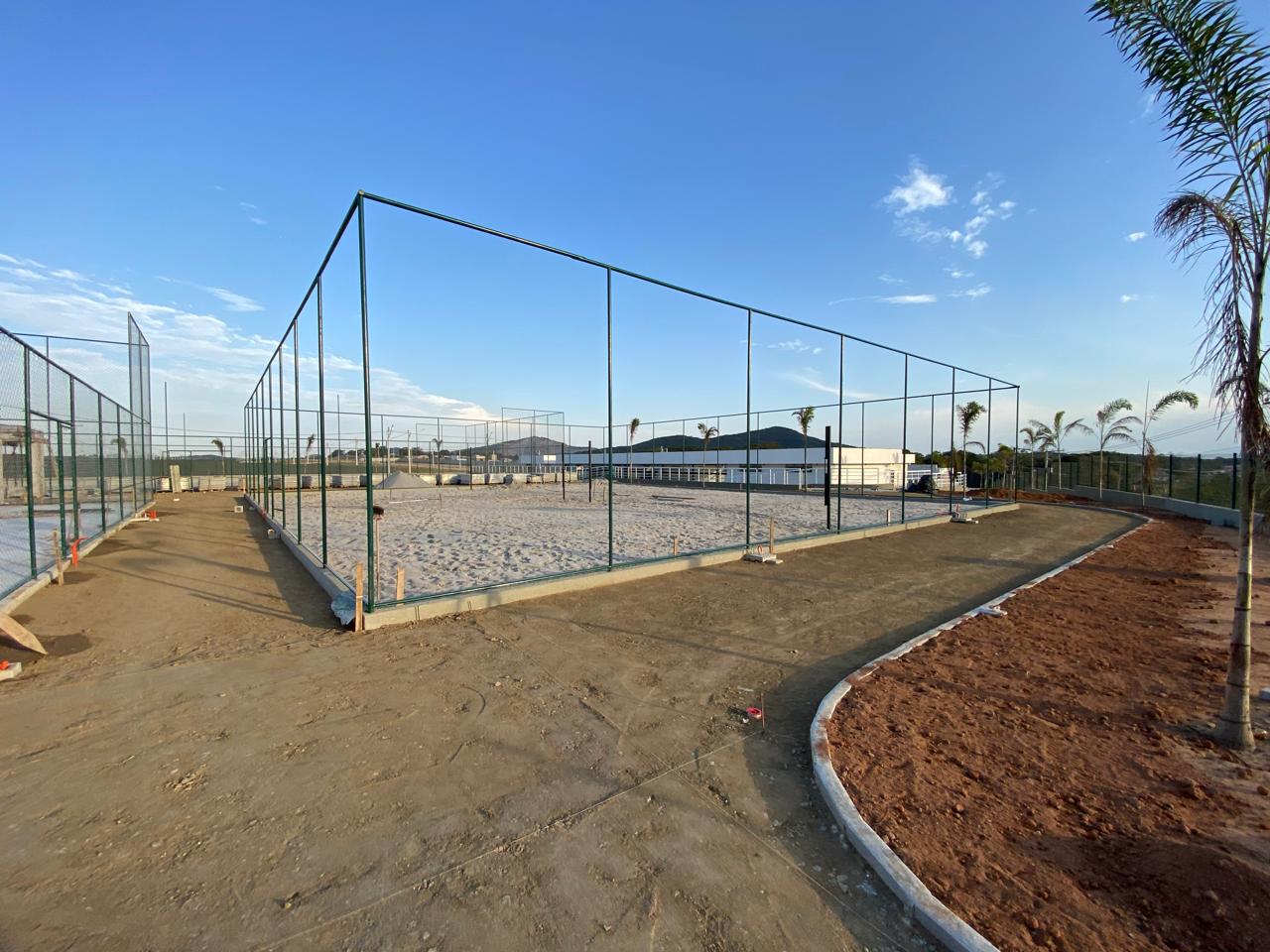

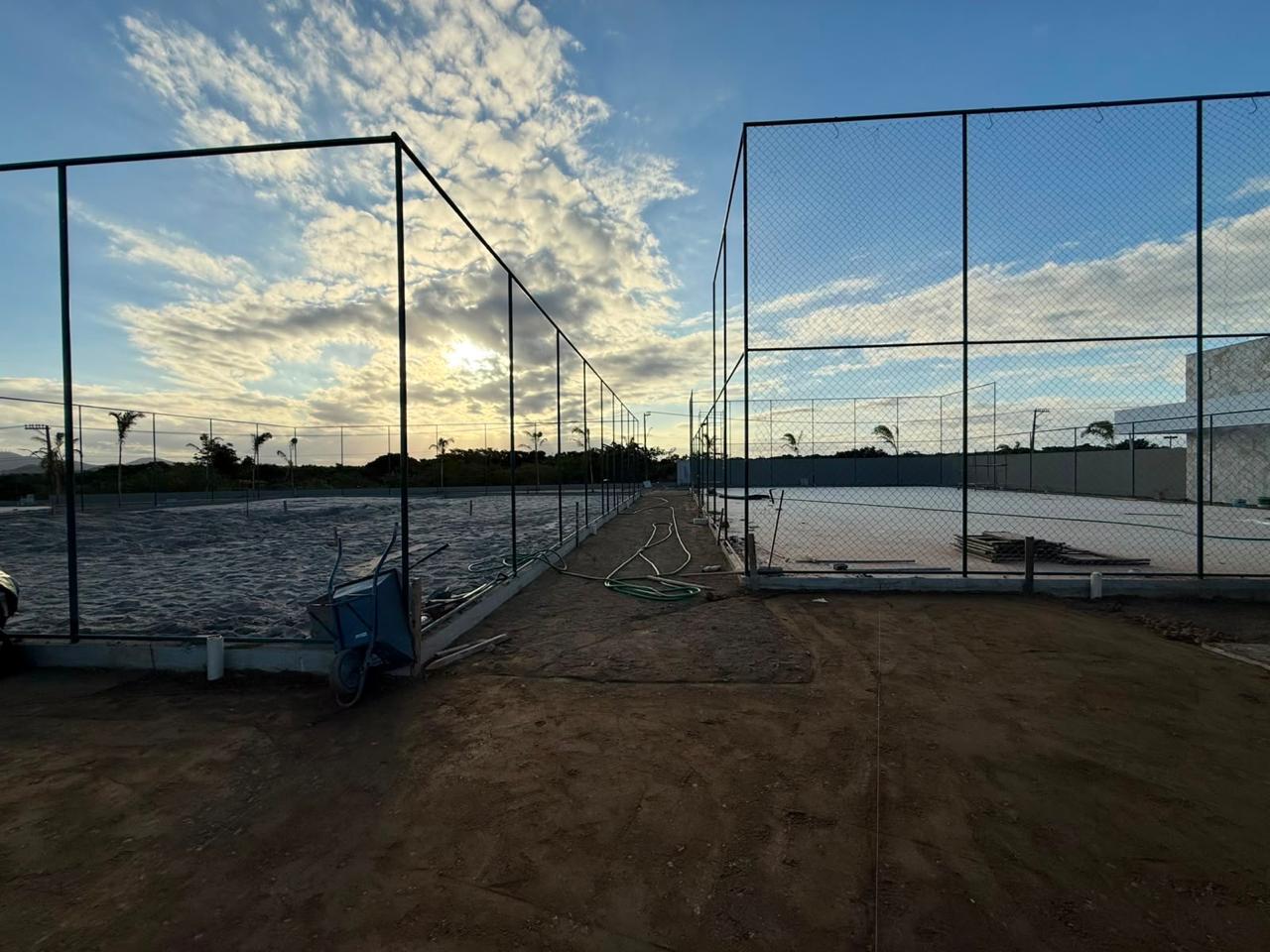

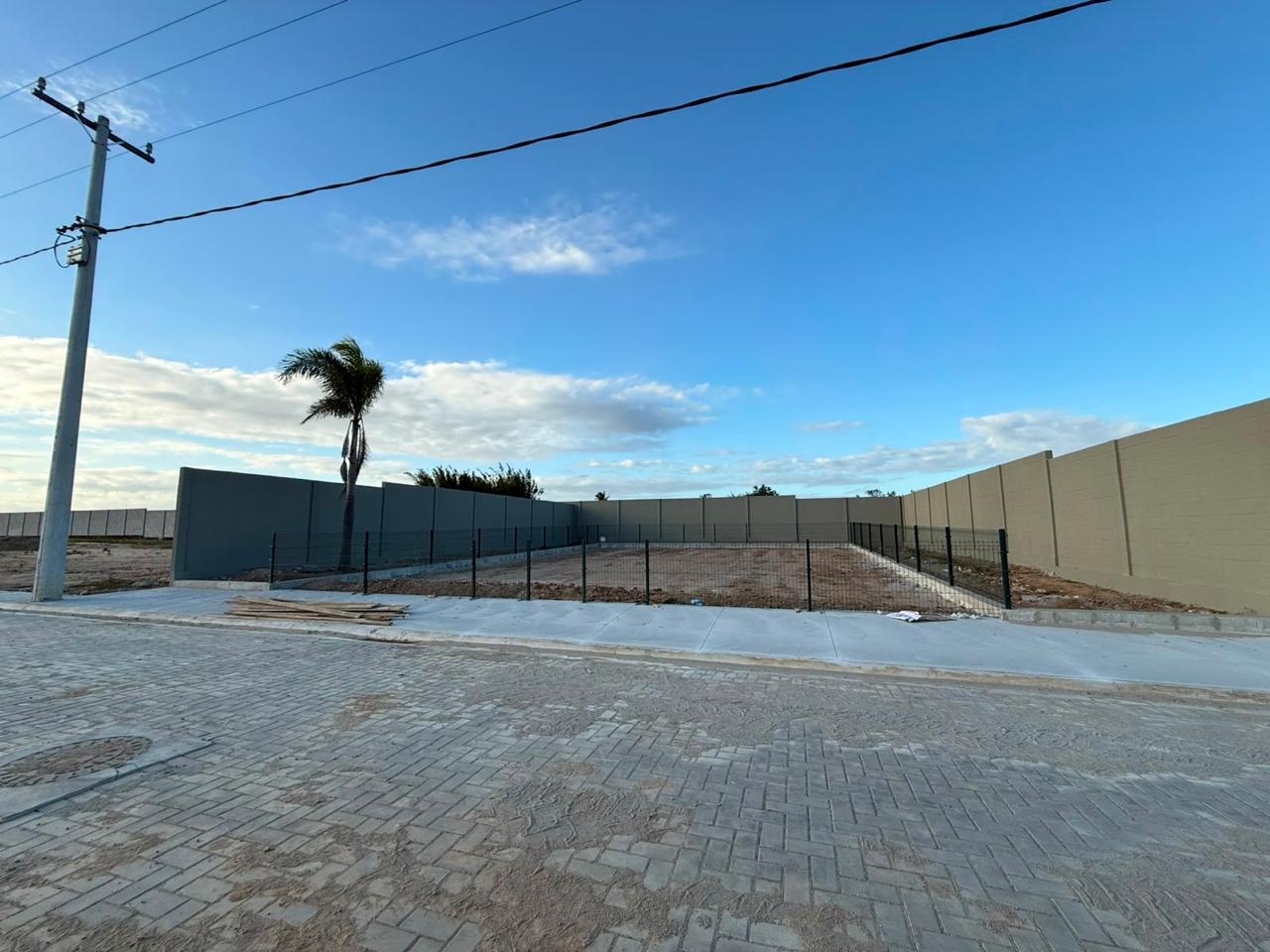

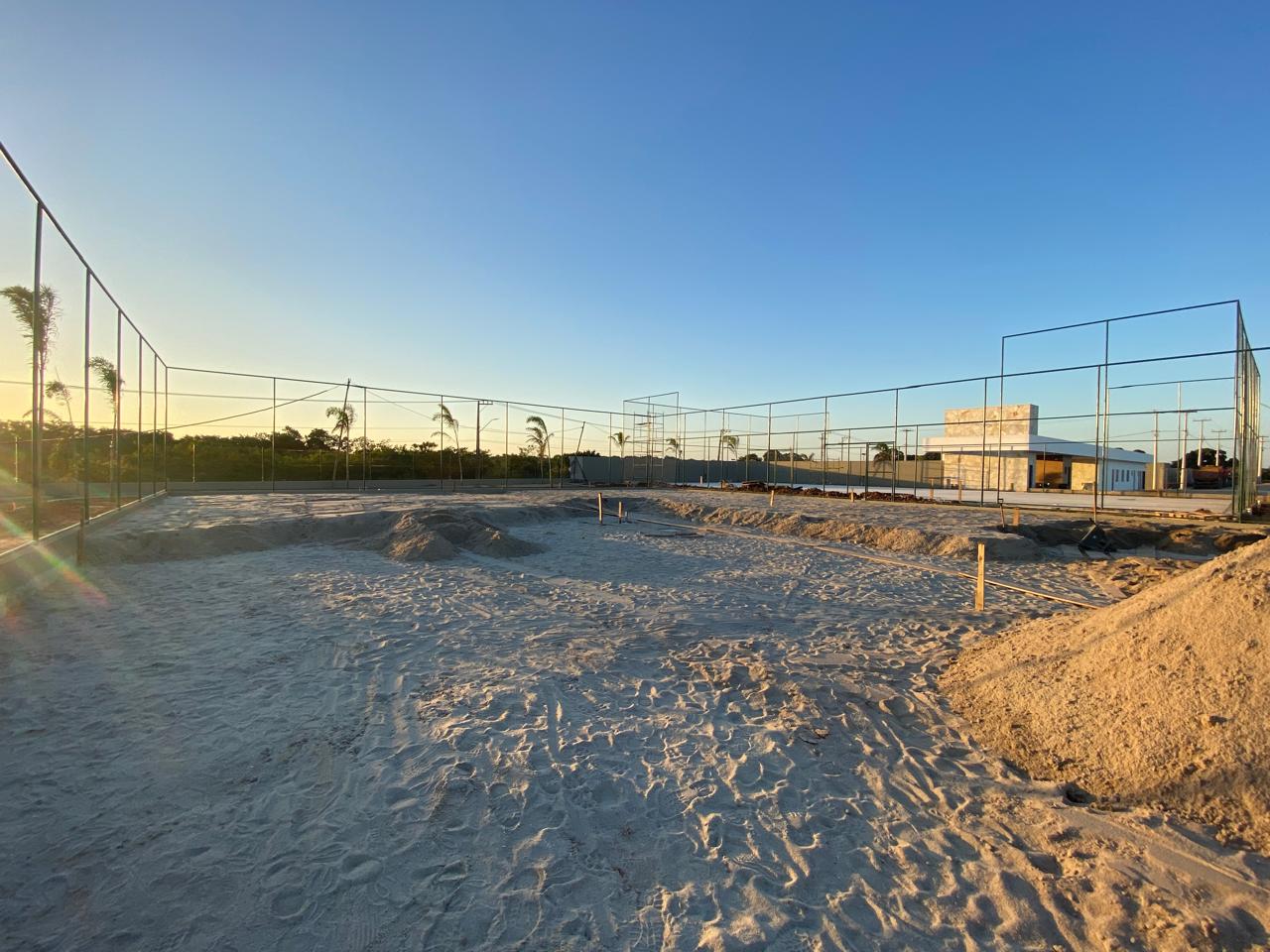

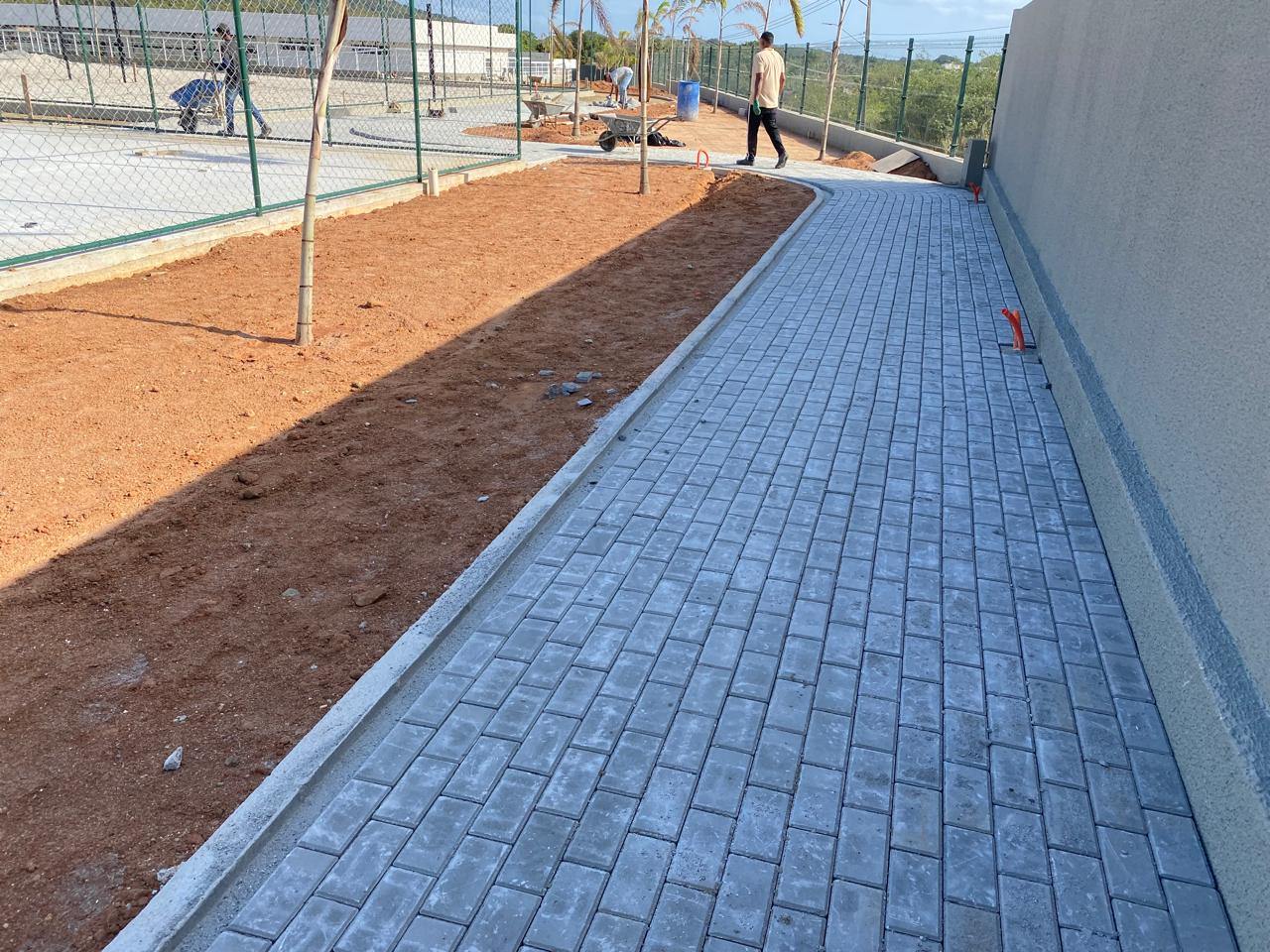

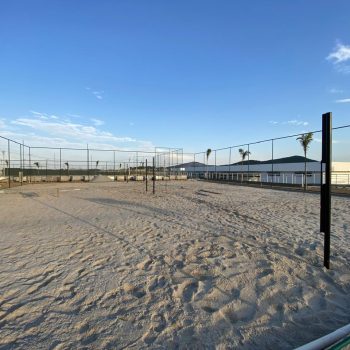

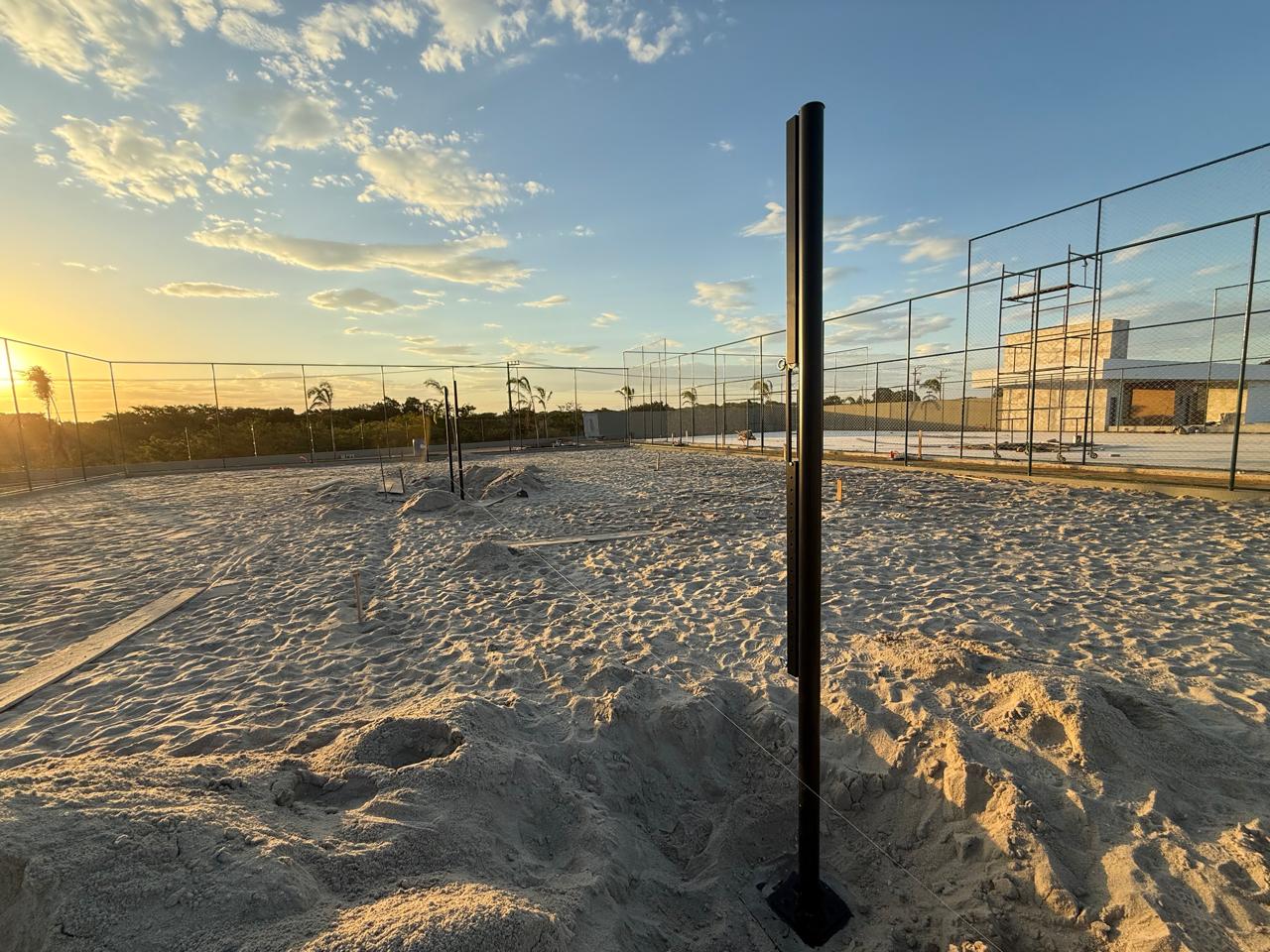

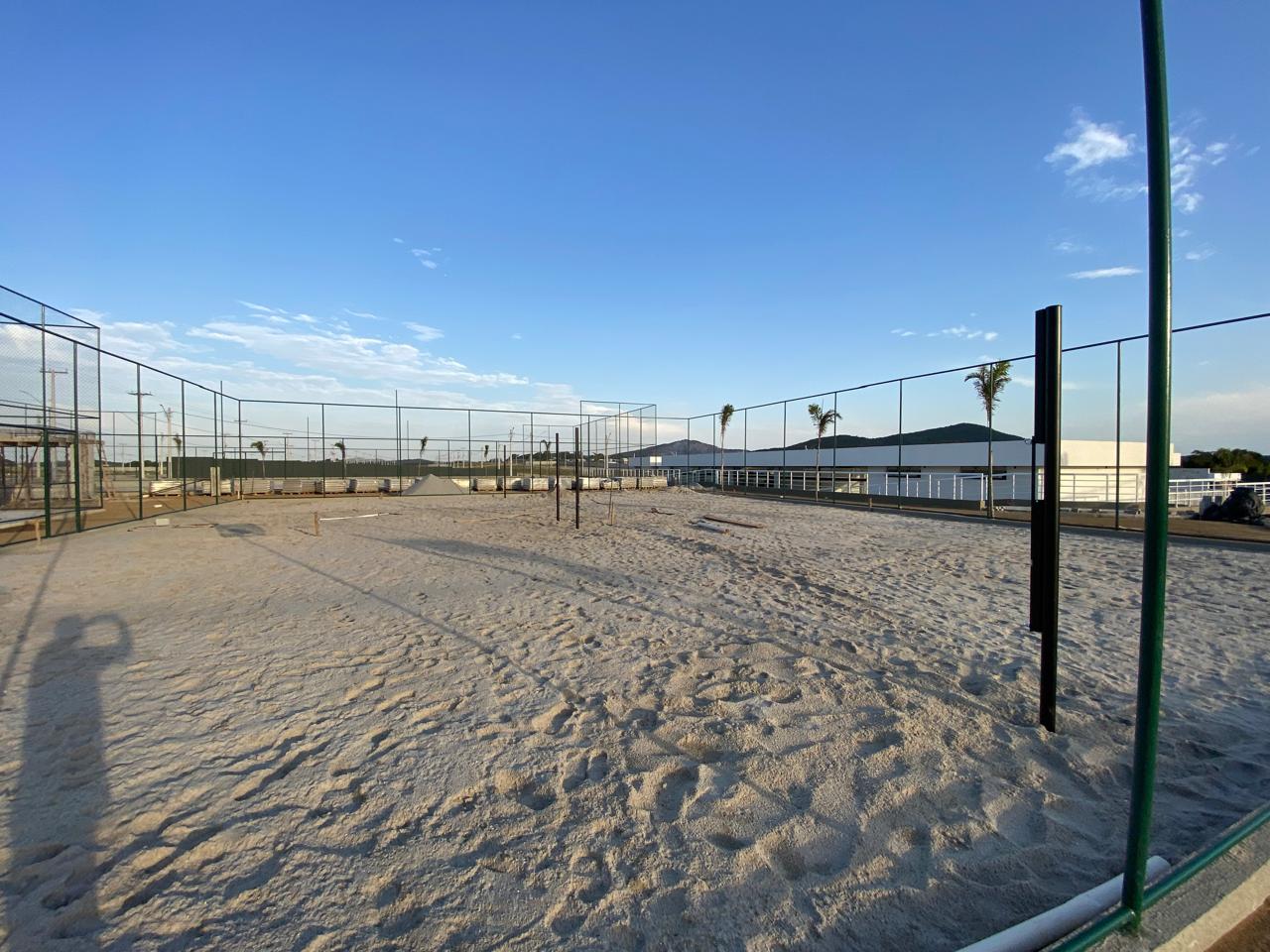

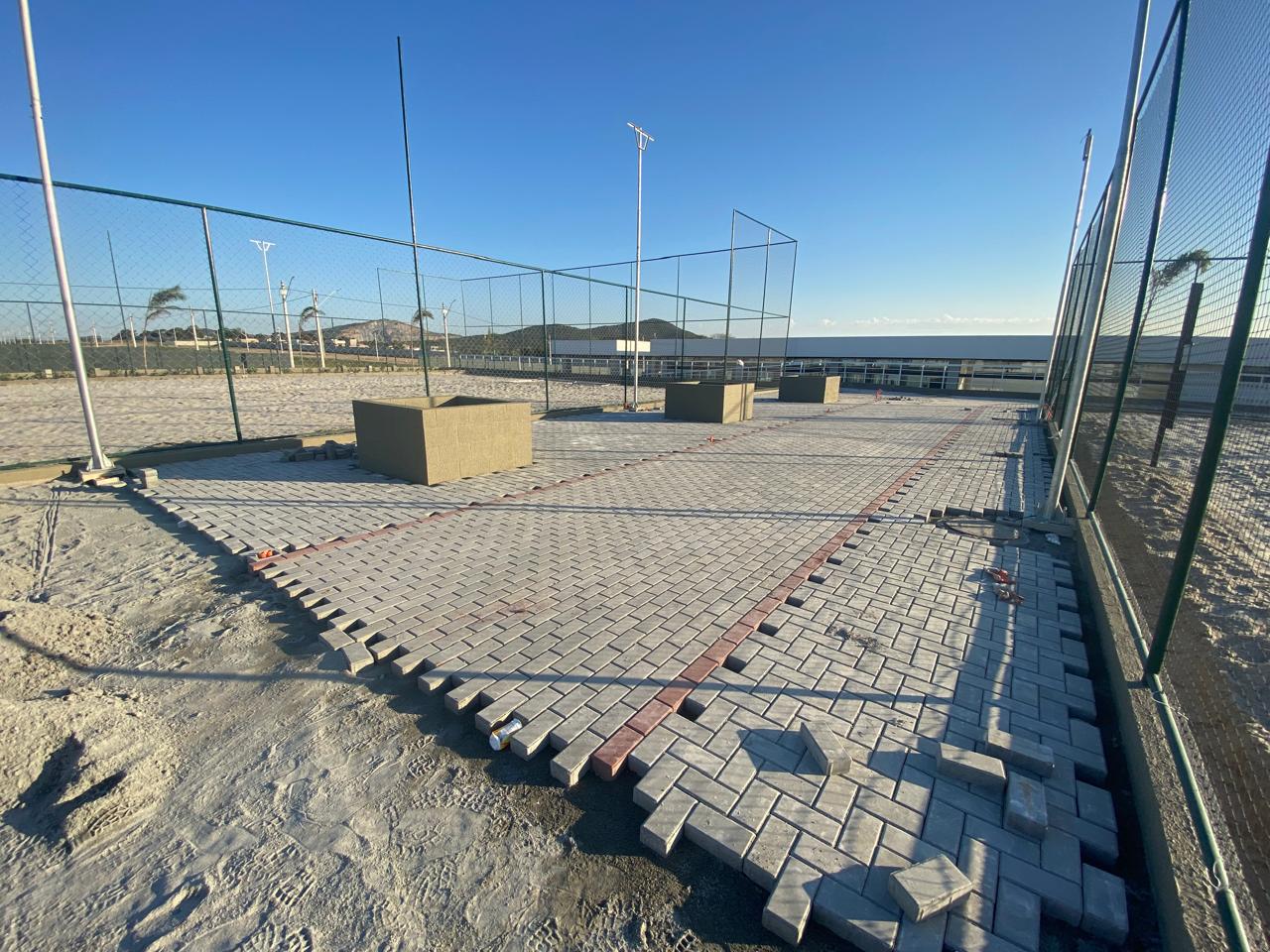

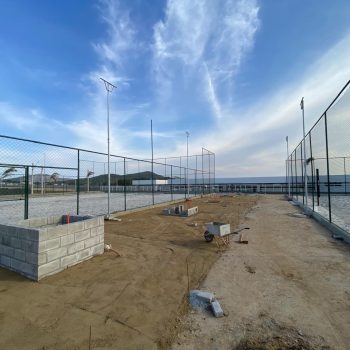

  • Finalização da distribuição e nivelamento da areia nas quadras de Beach Tennis.

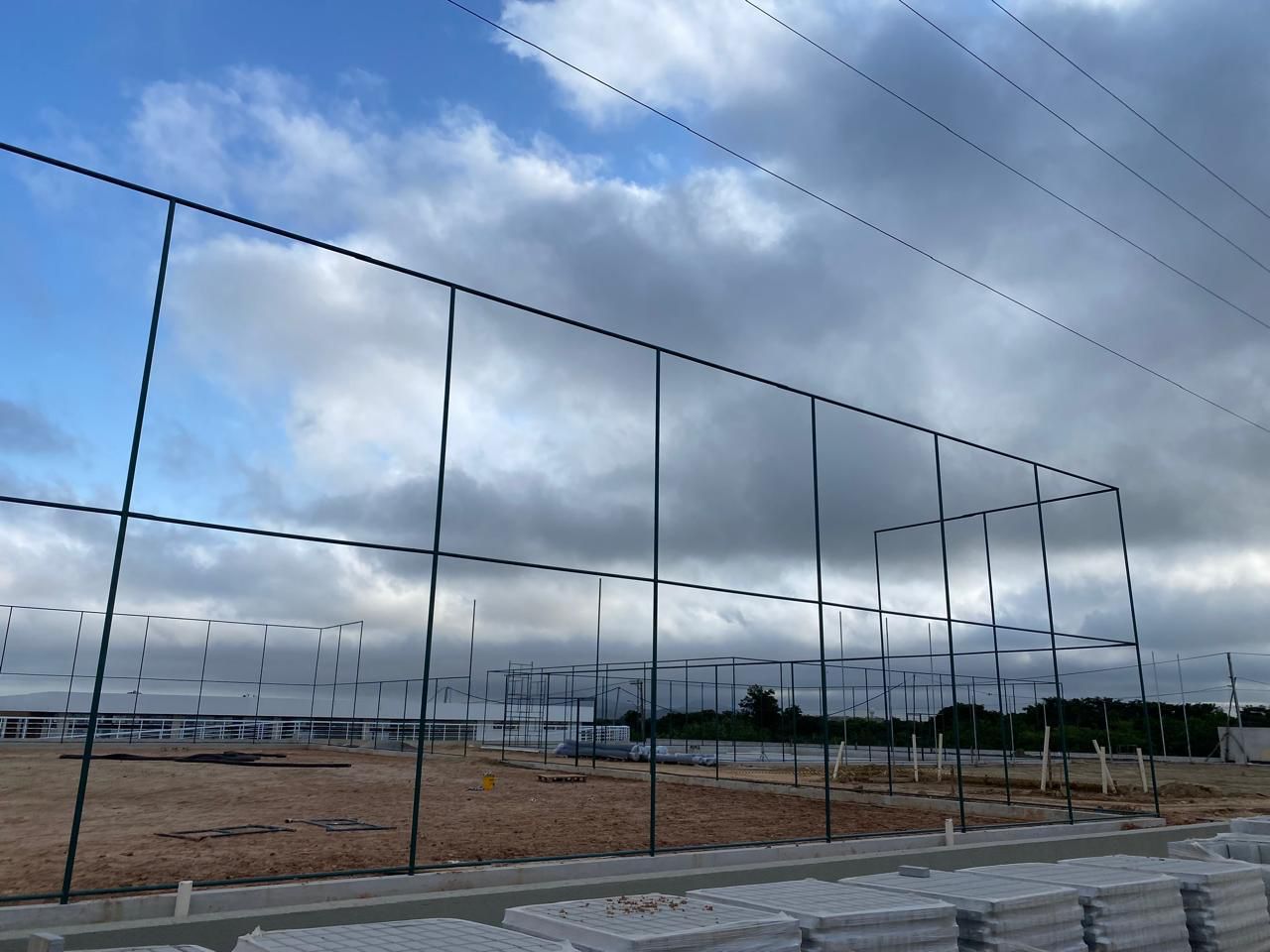

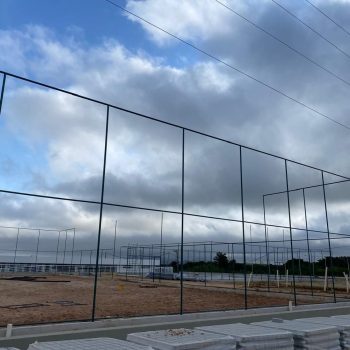

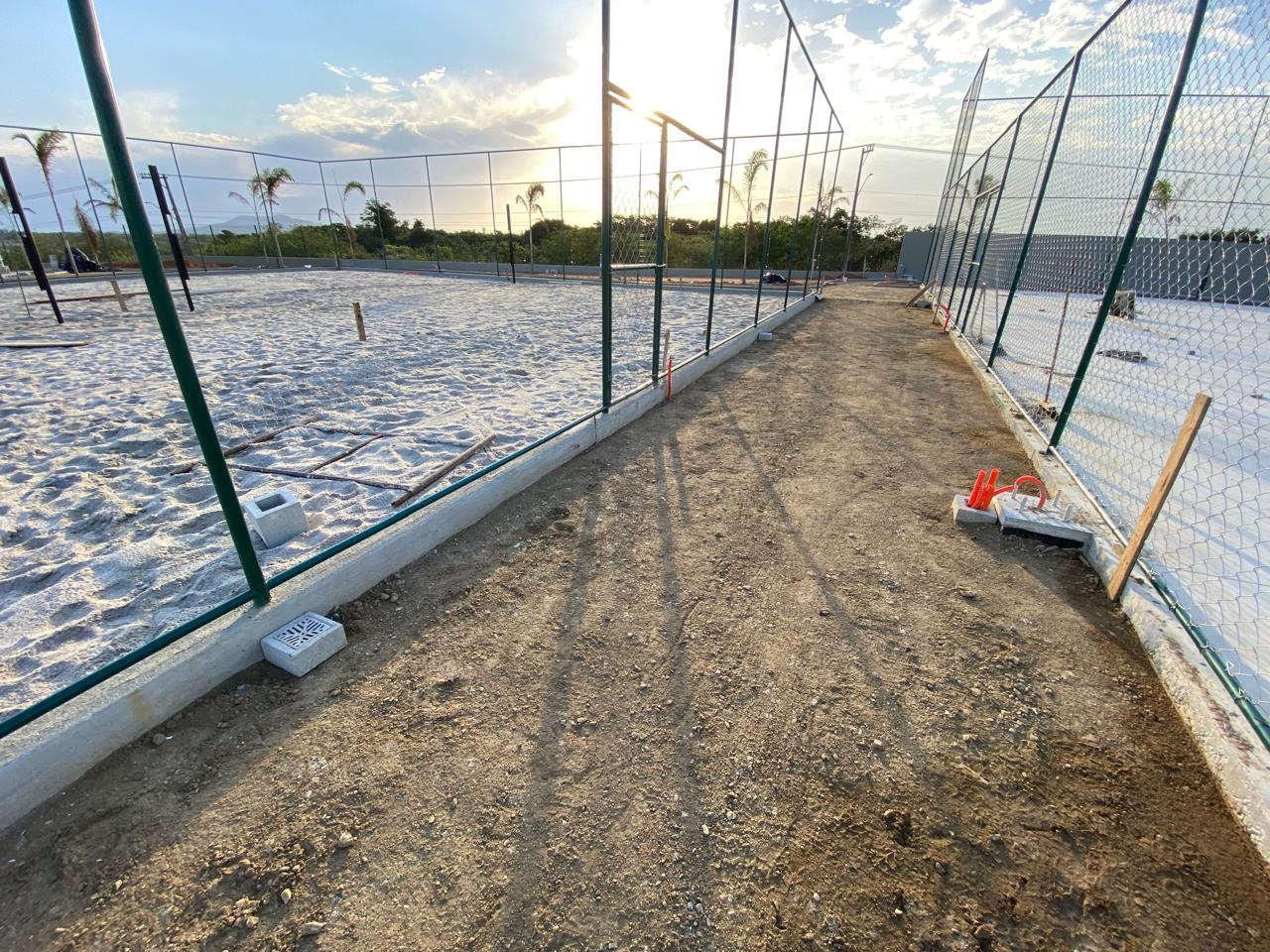

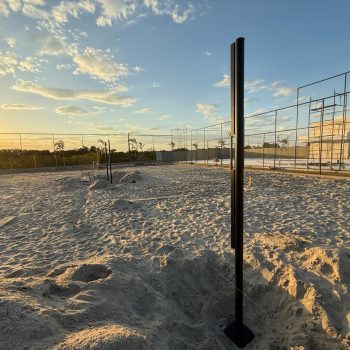

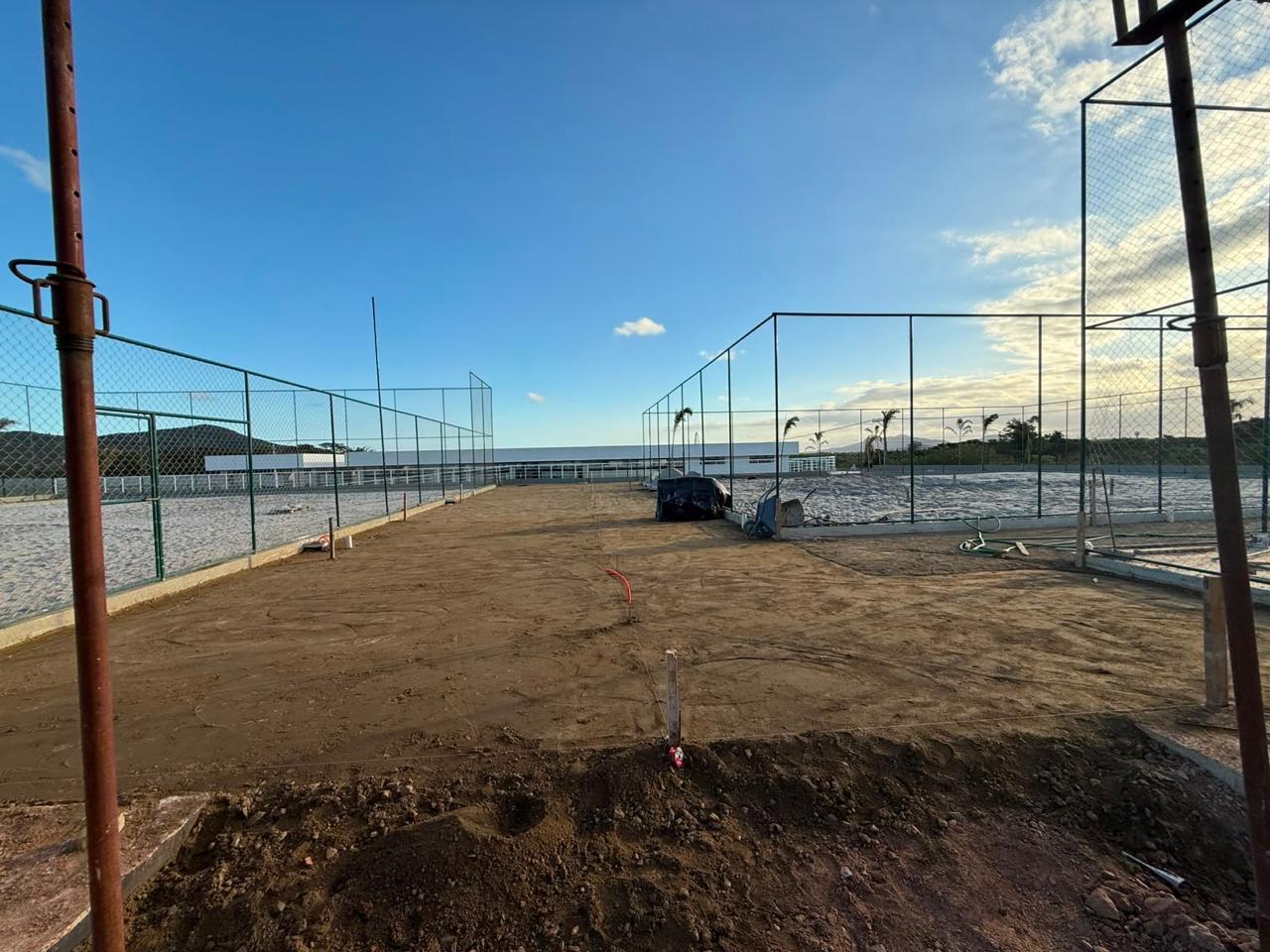

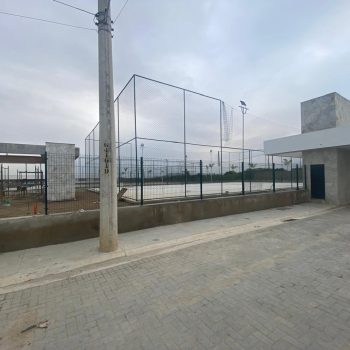

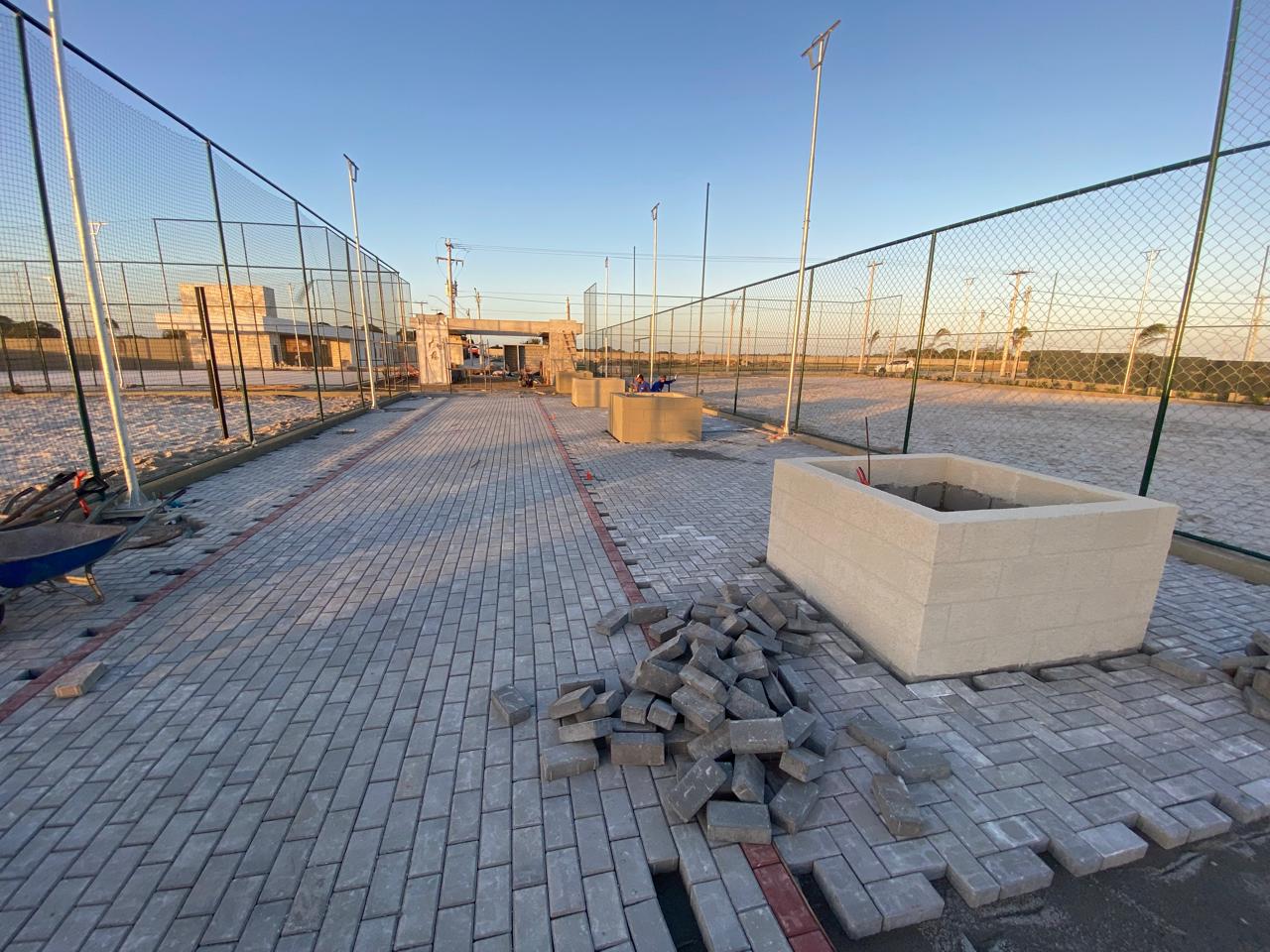

  • Instalação das balizas nas quadras de Beach Tennis.

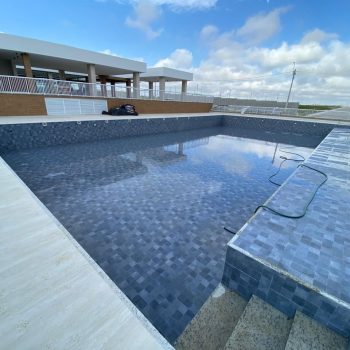

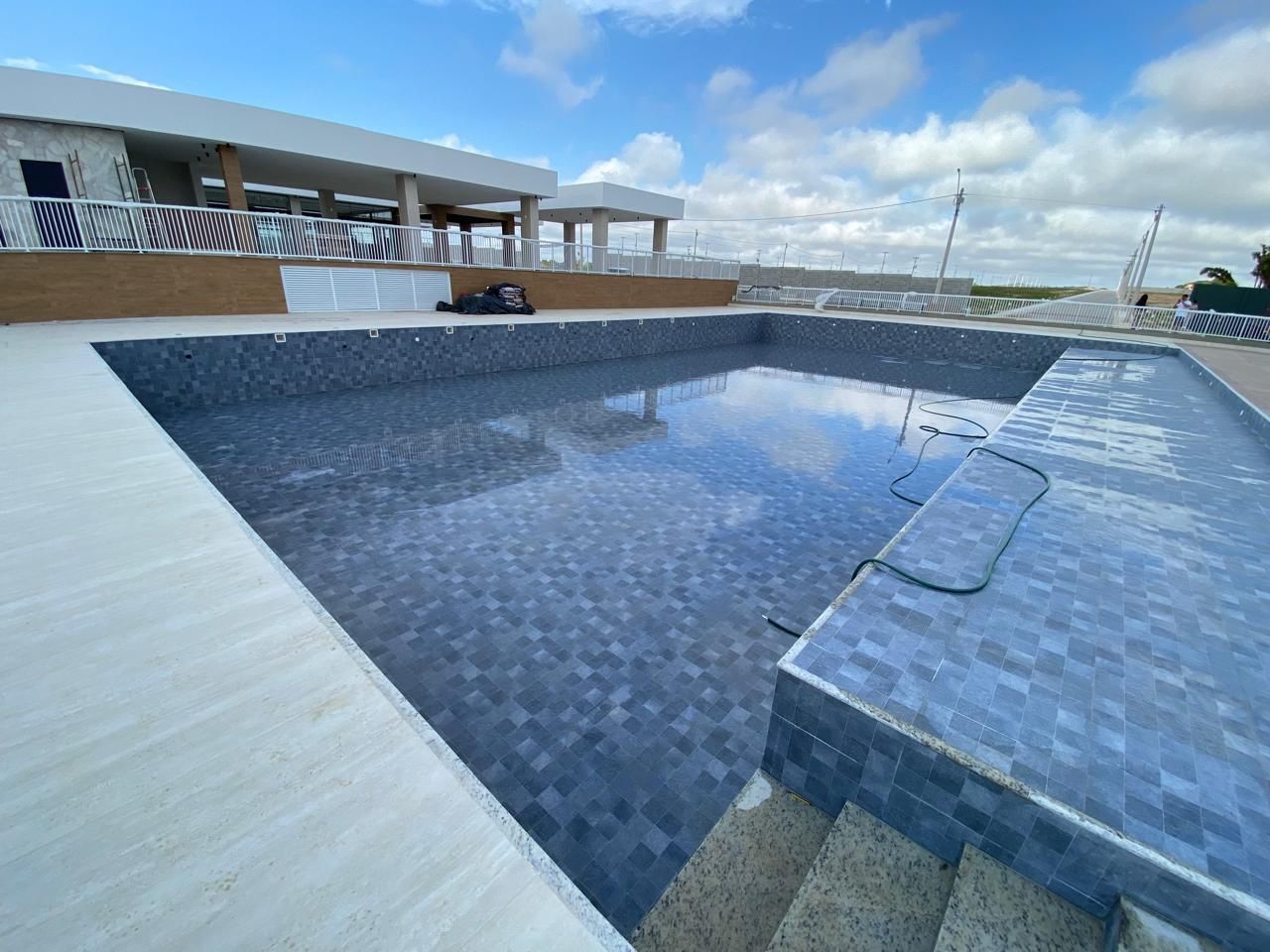

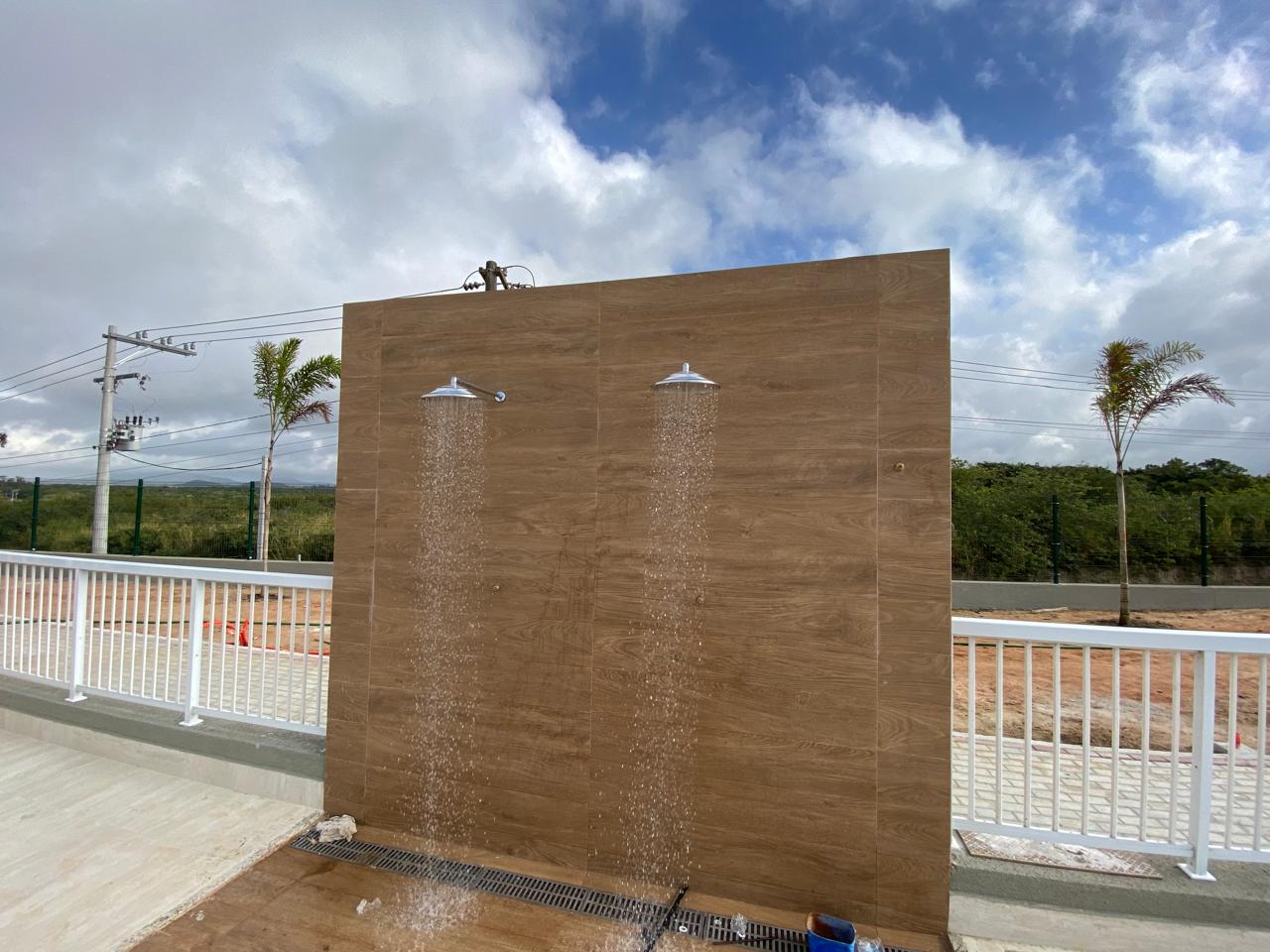

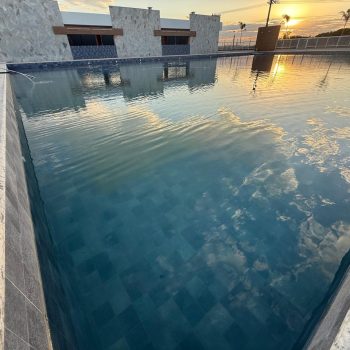

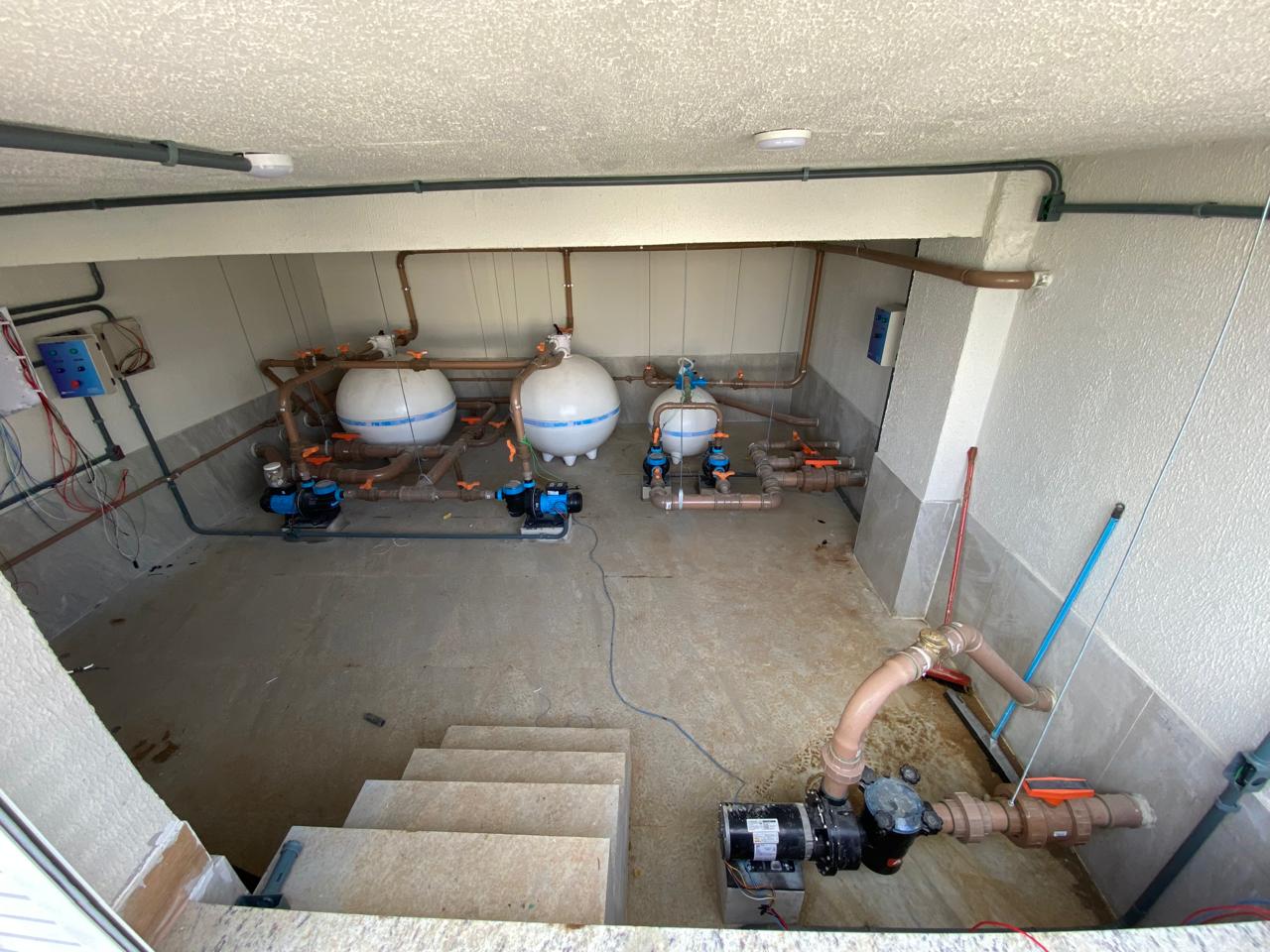

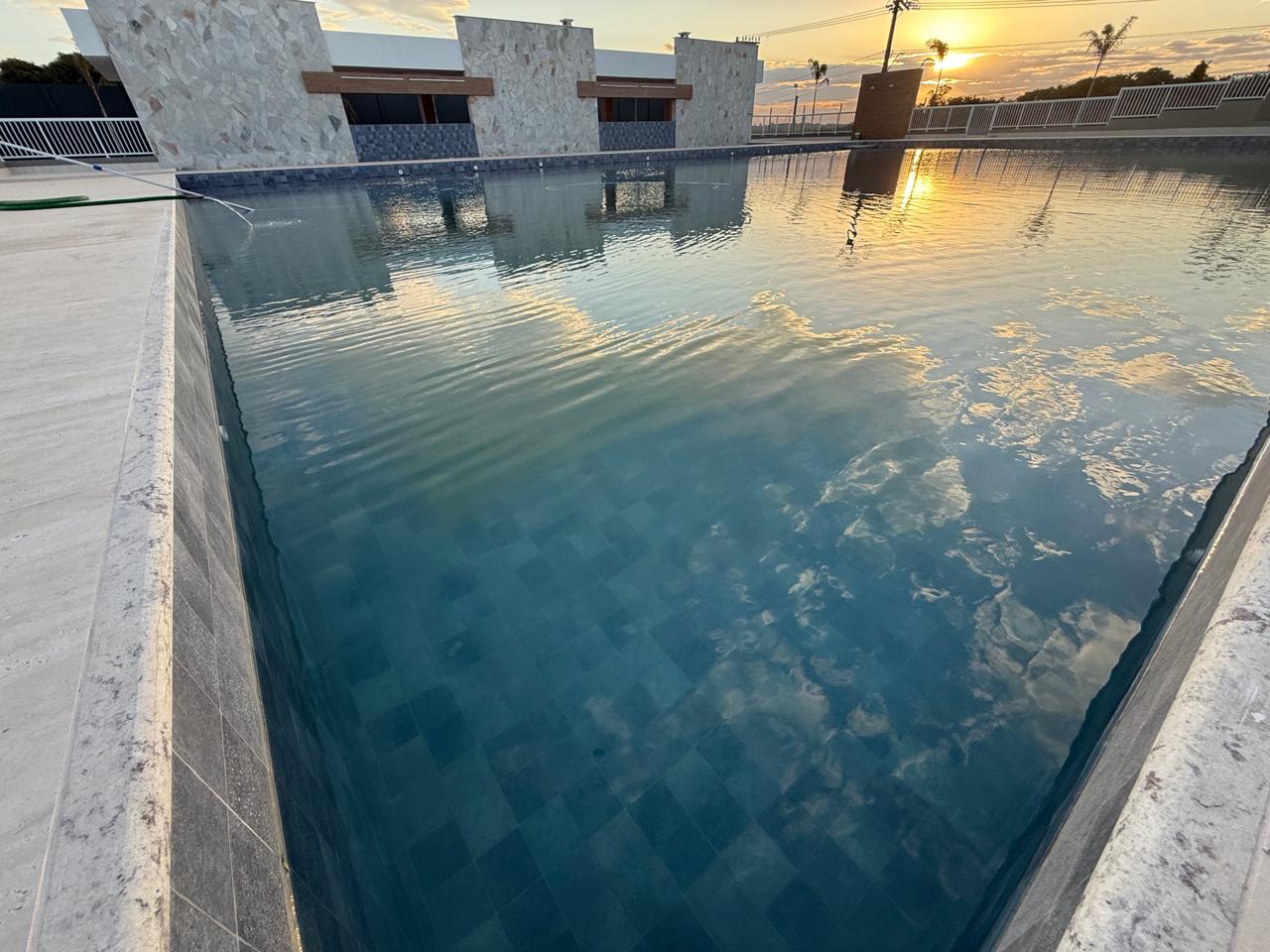

  • Início da limpeza das piscinas adulto e infantil.

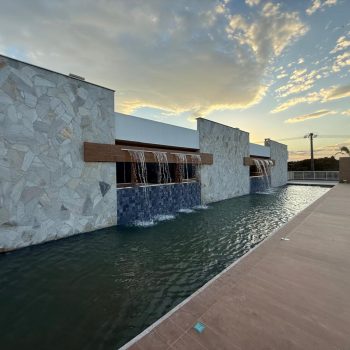

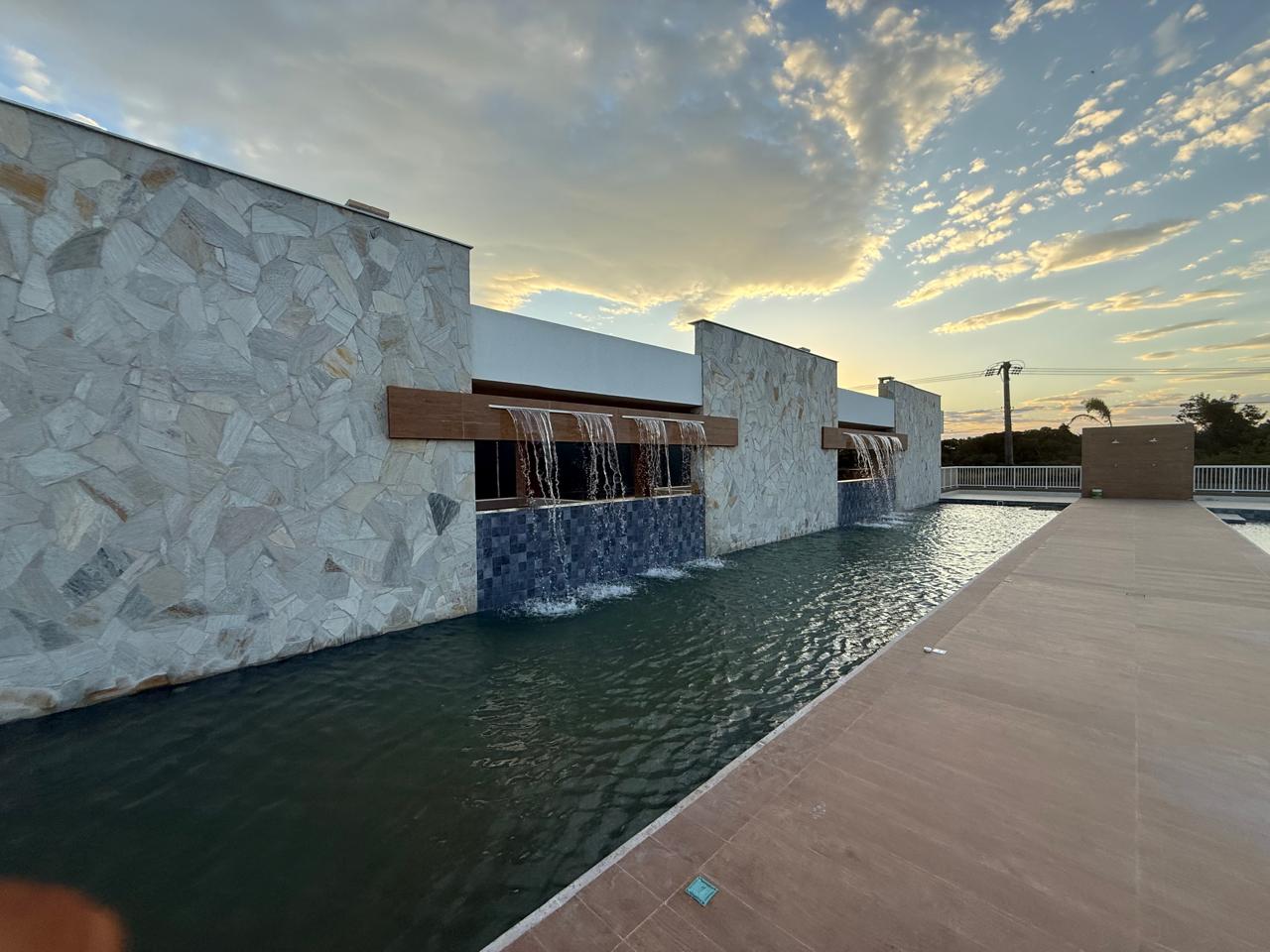

  • Realização de testes de funcionamento das cascatas.

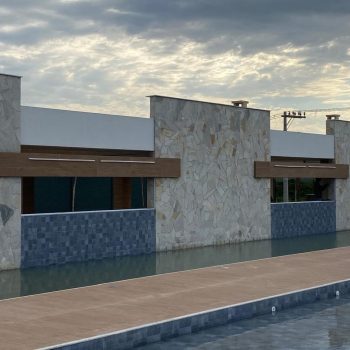

  • Instalação dos vidros de proteção/divisão entre as cascatas e o jardim.

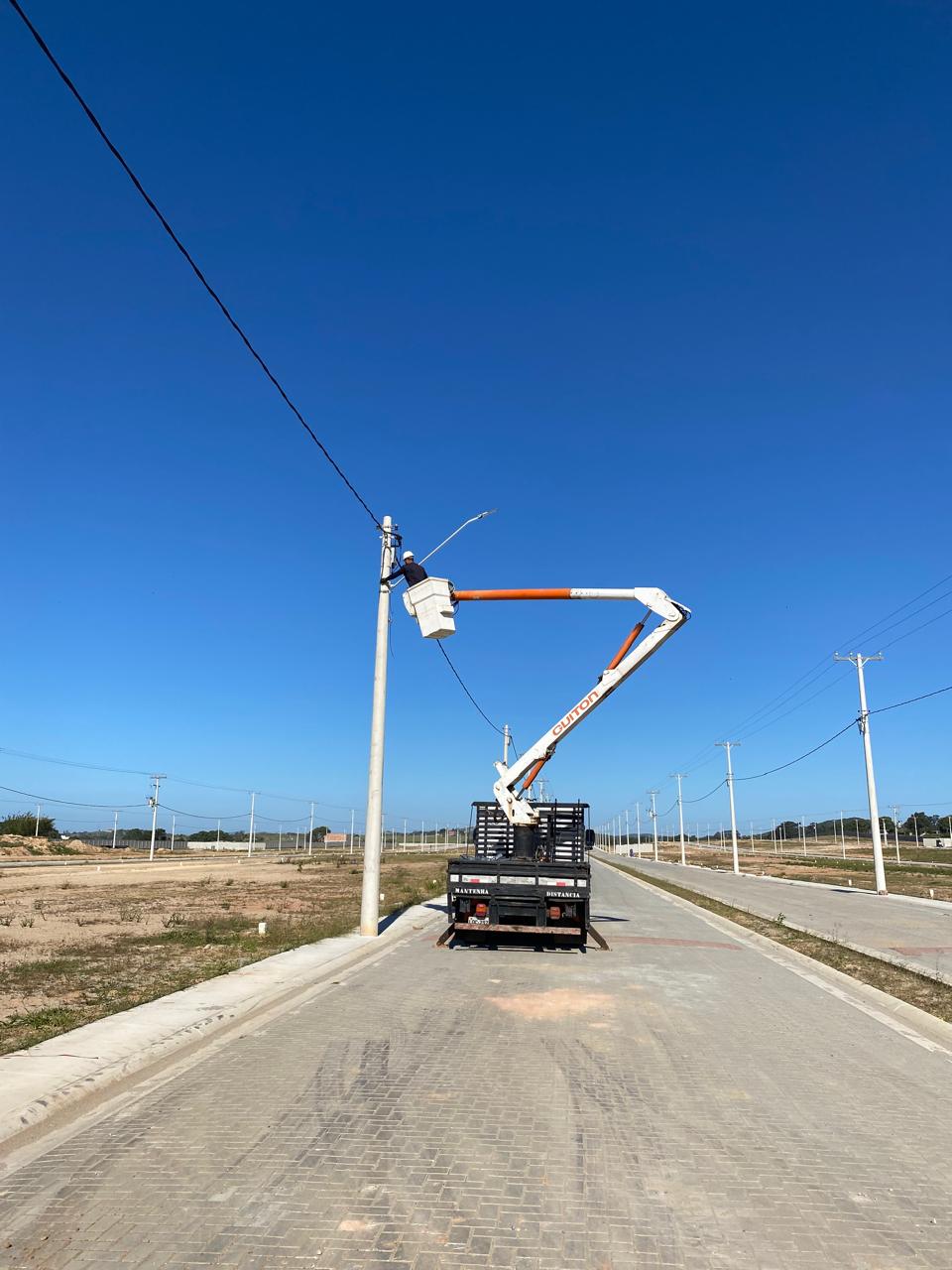

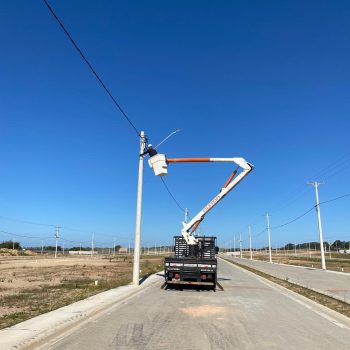

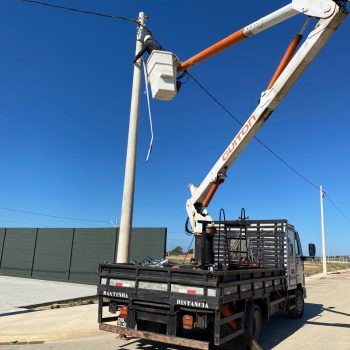

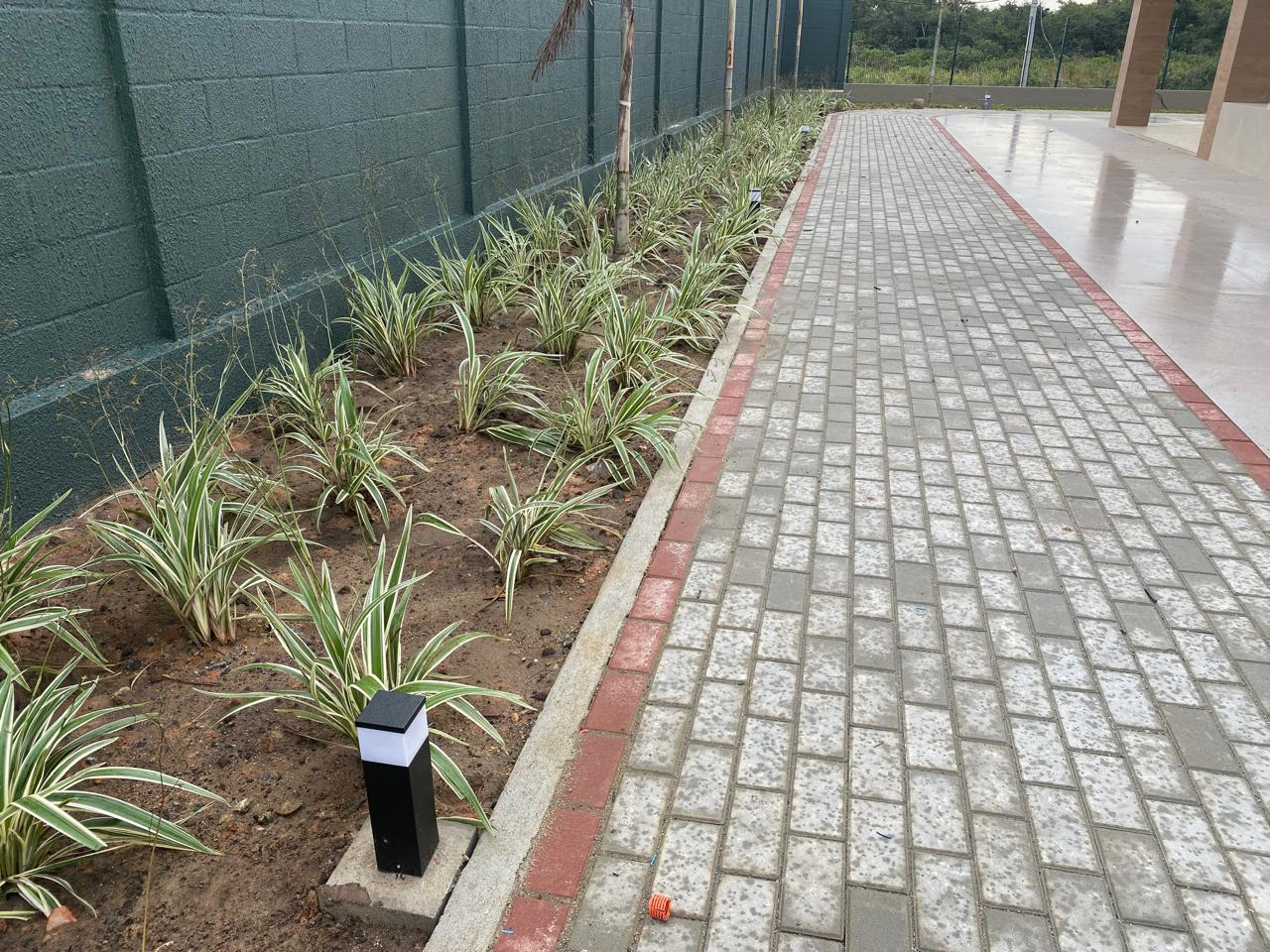

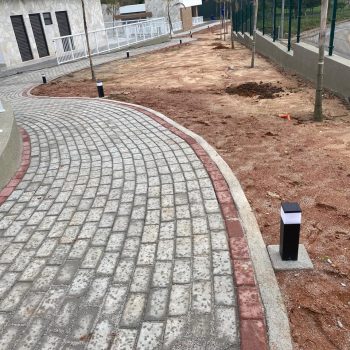

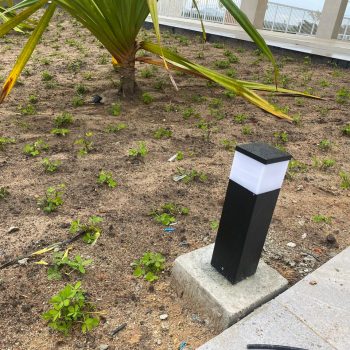

  • Instalação e fixação dos braços de iluminação nas áreas externas do condomínio.

31/07/2026

Atualização da Obra

Semana de 27 a 31 de julho

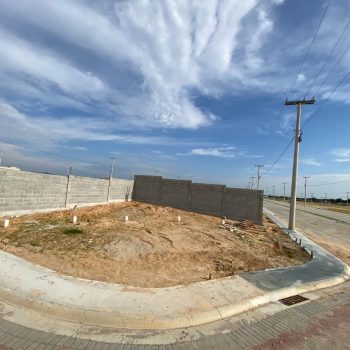

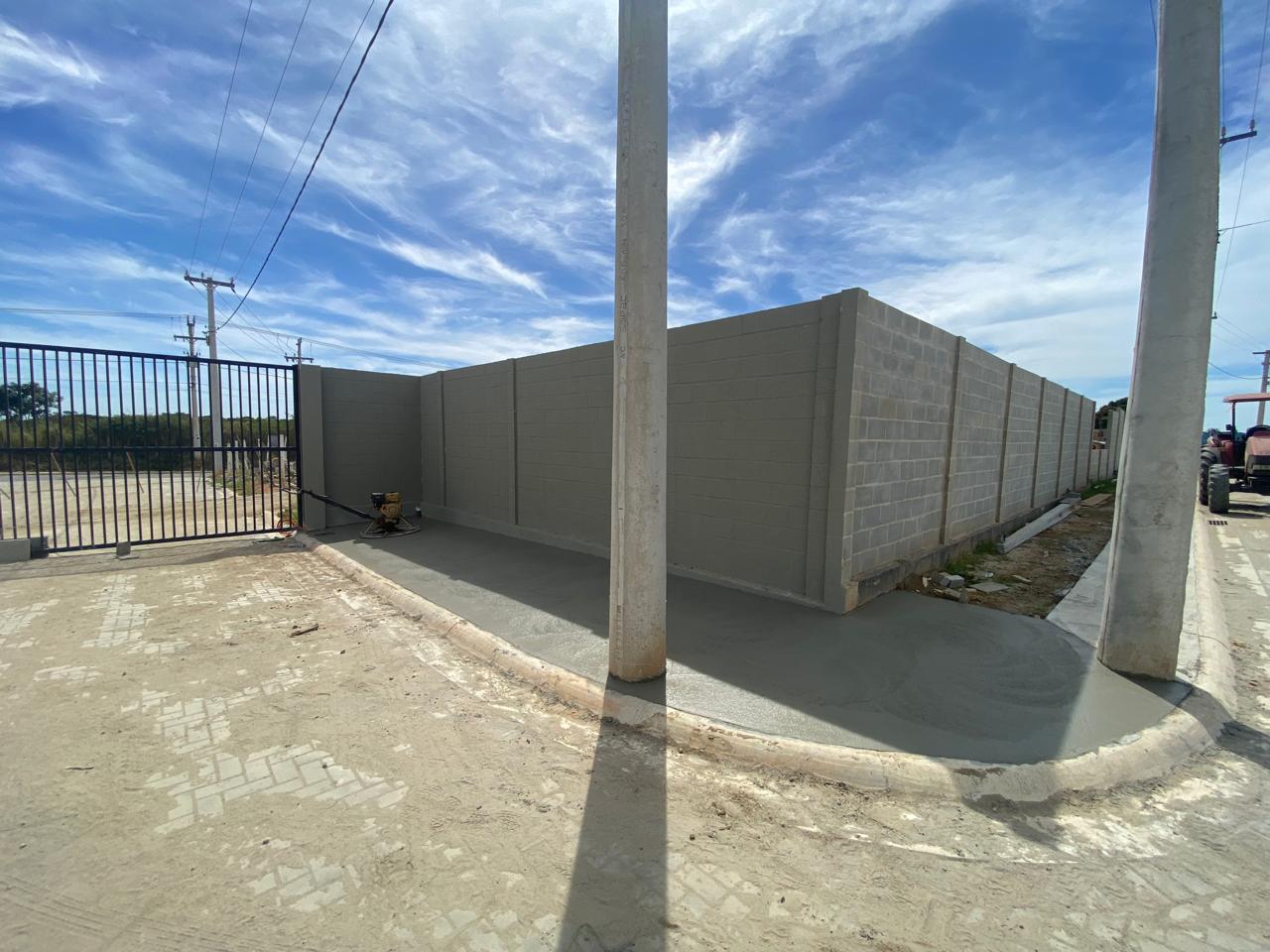

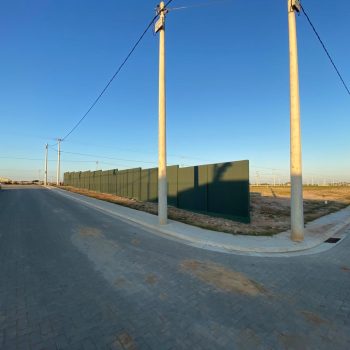

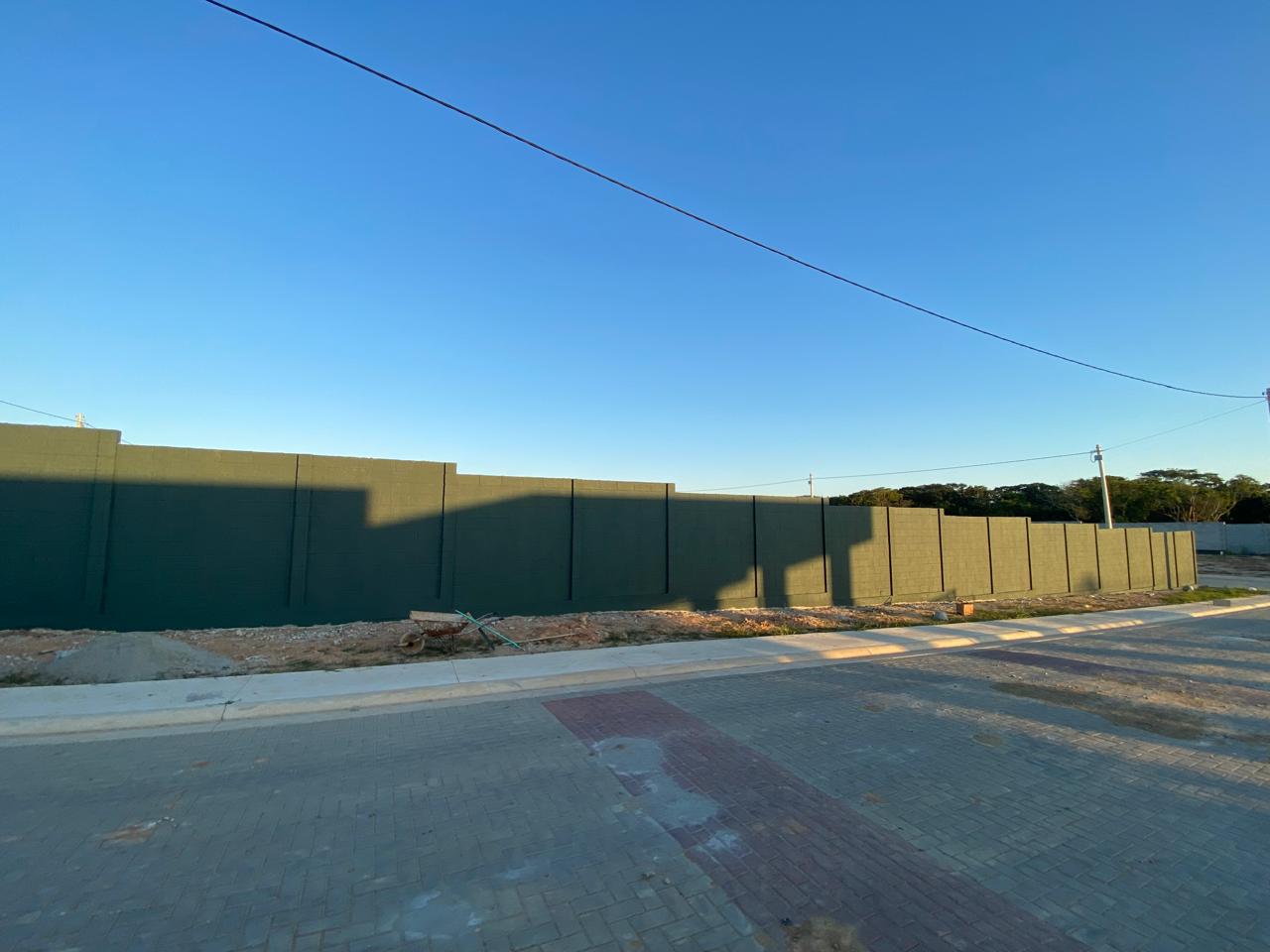

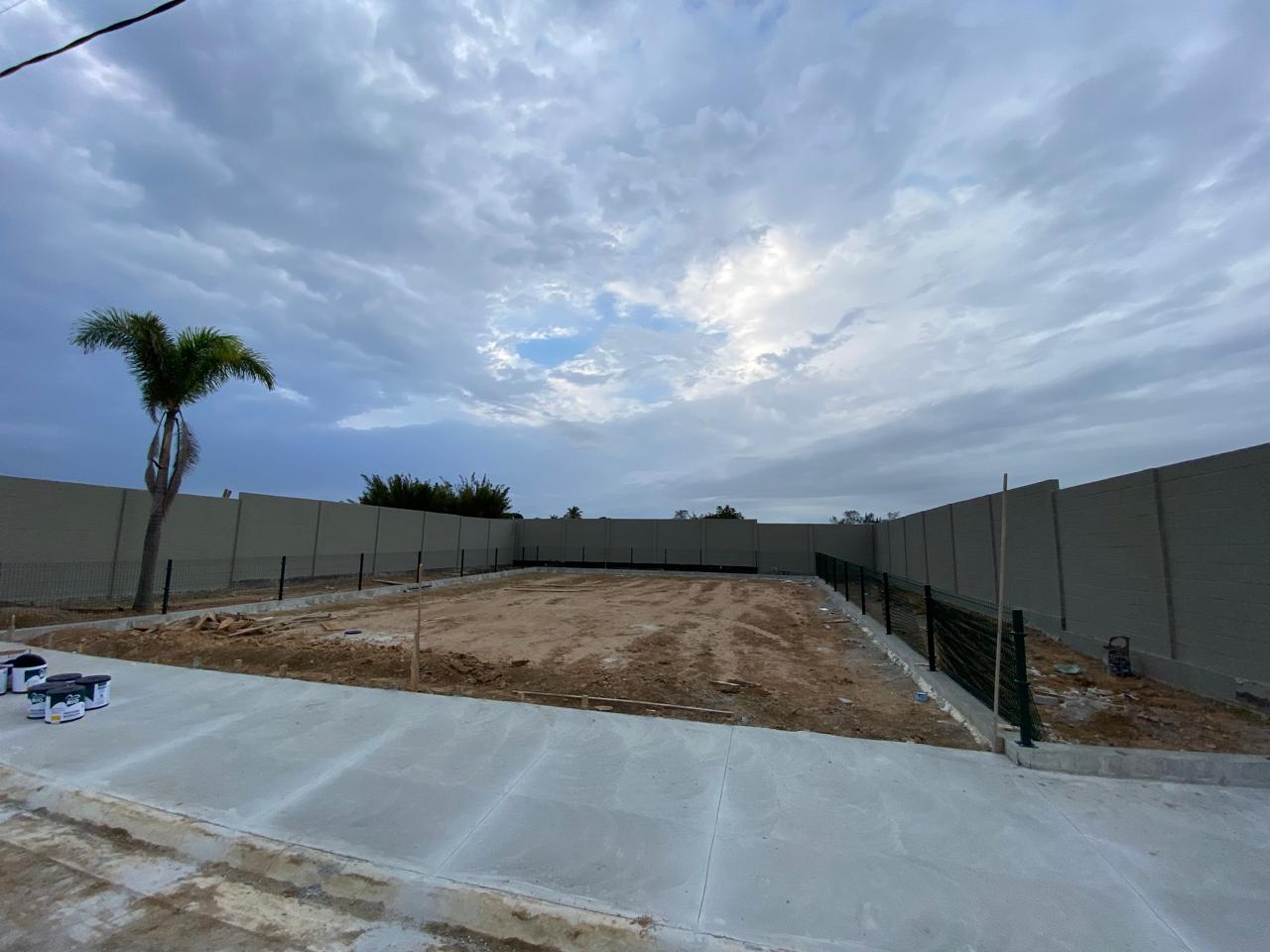

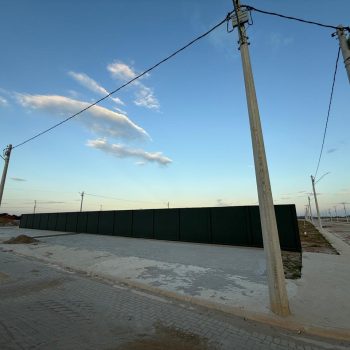

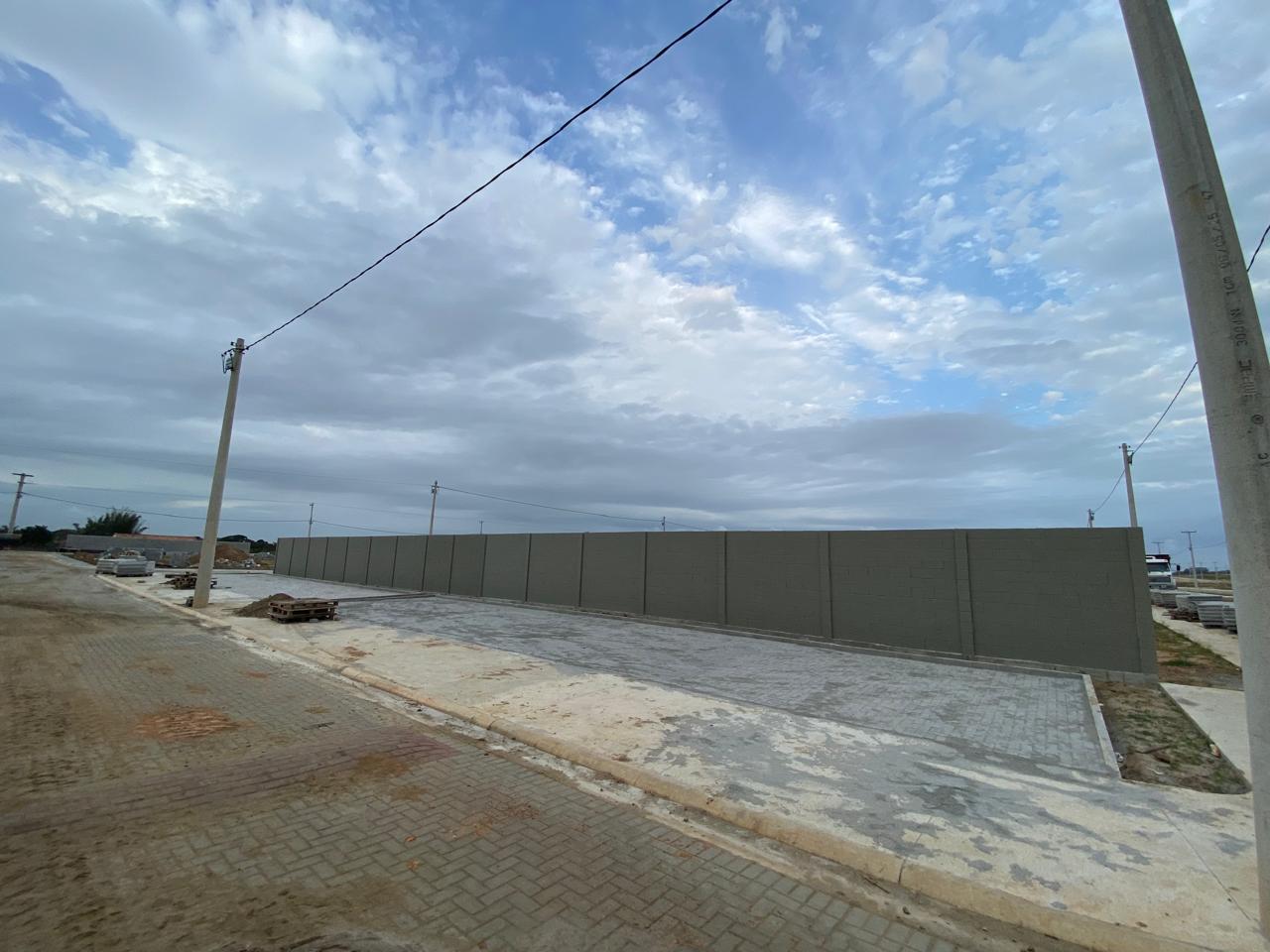

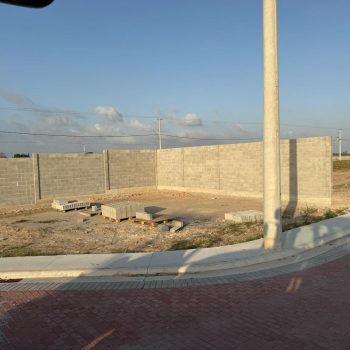

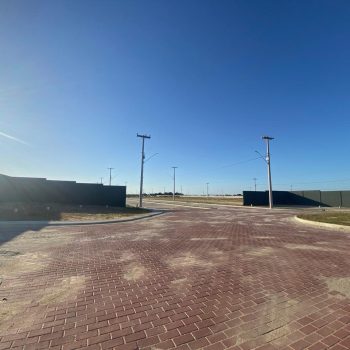

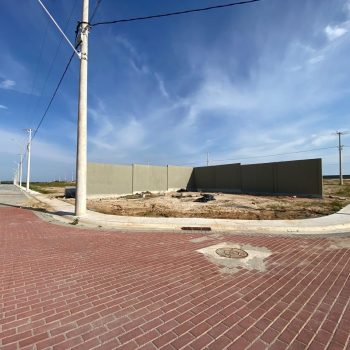

  • Execução da pintura definitiva dos muros das áreas comuns do condomínio.

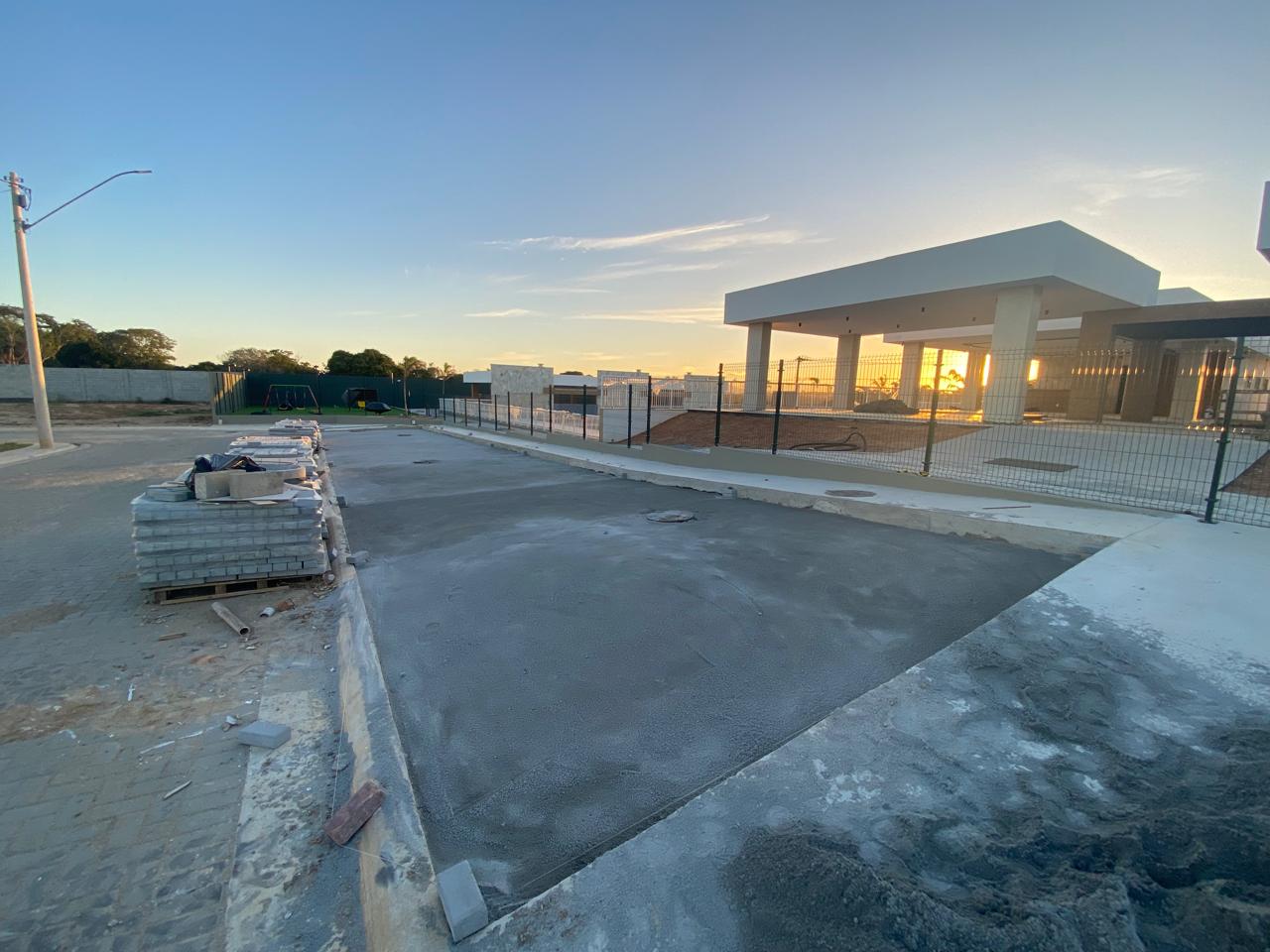

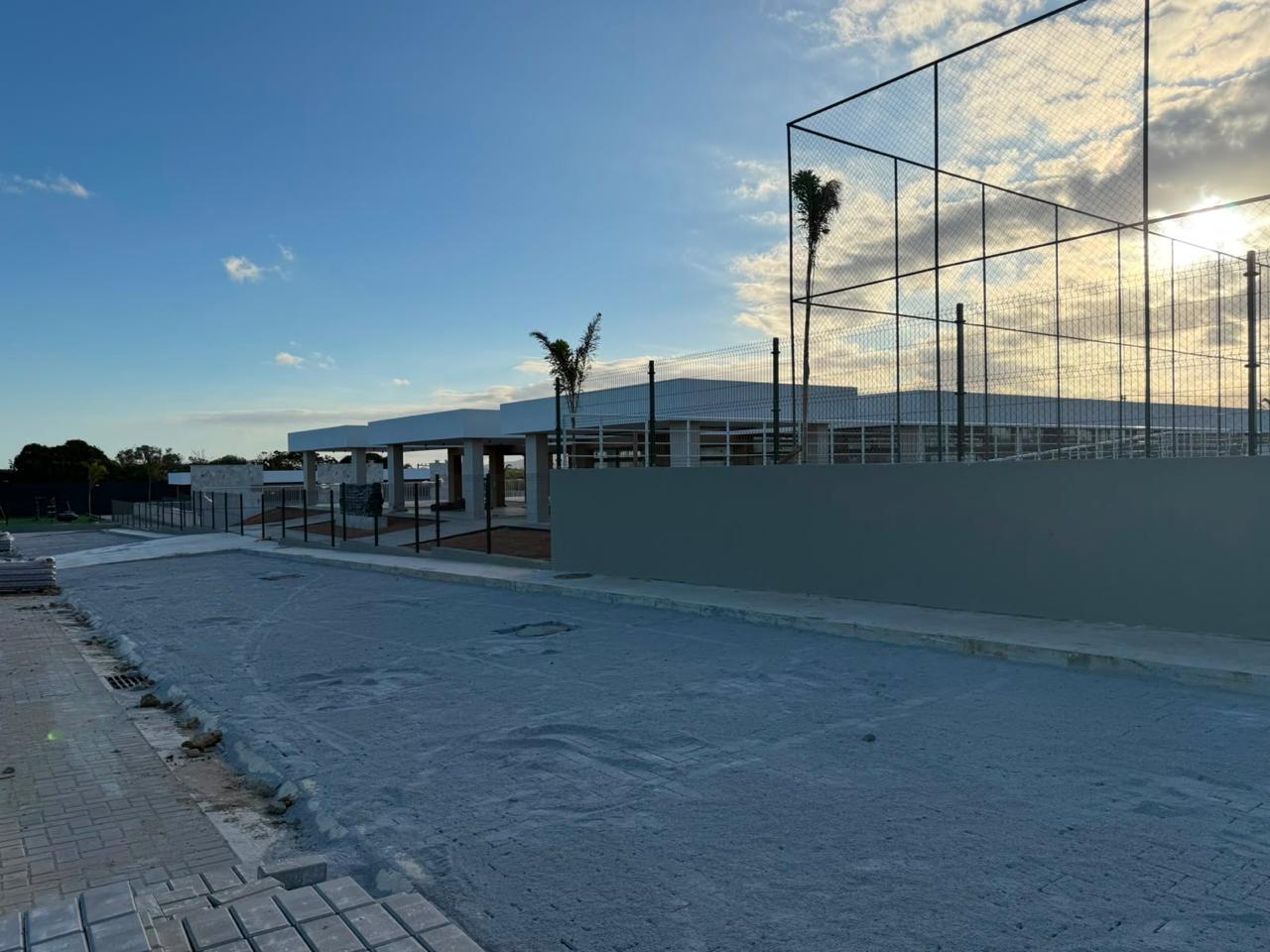

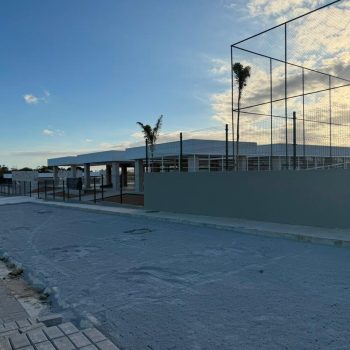

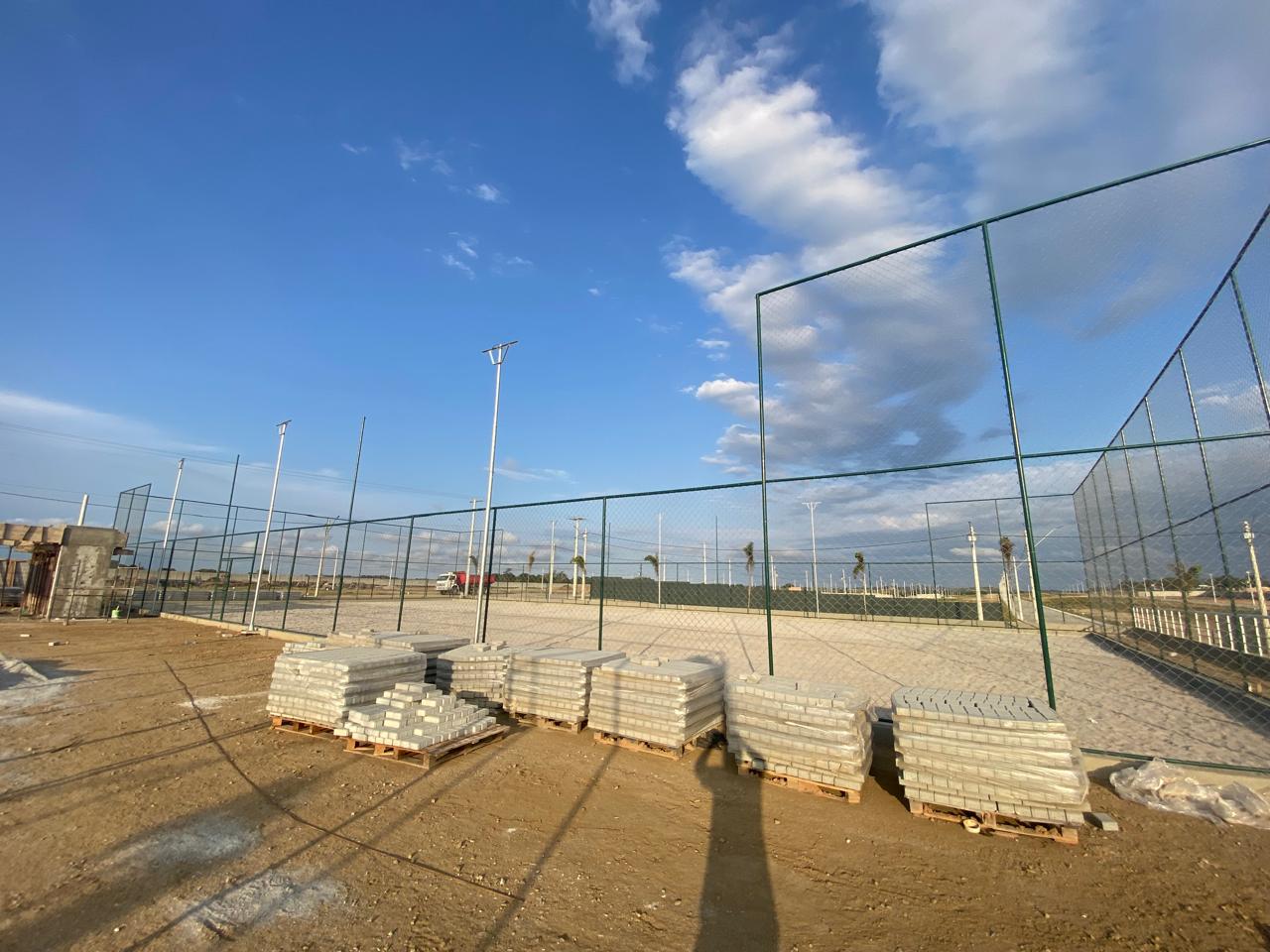

  • Execução do assentamento de piso intertravado na área do estacionamento do clube.

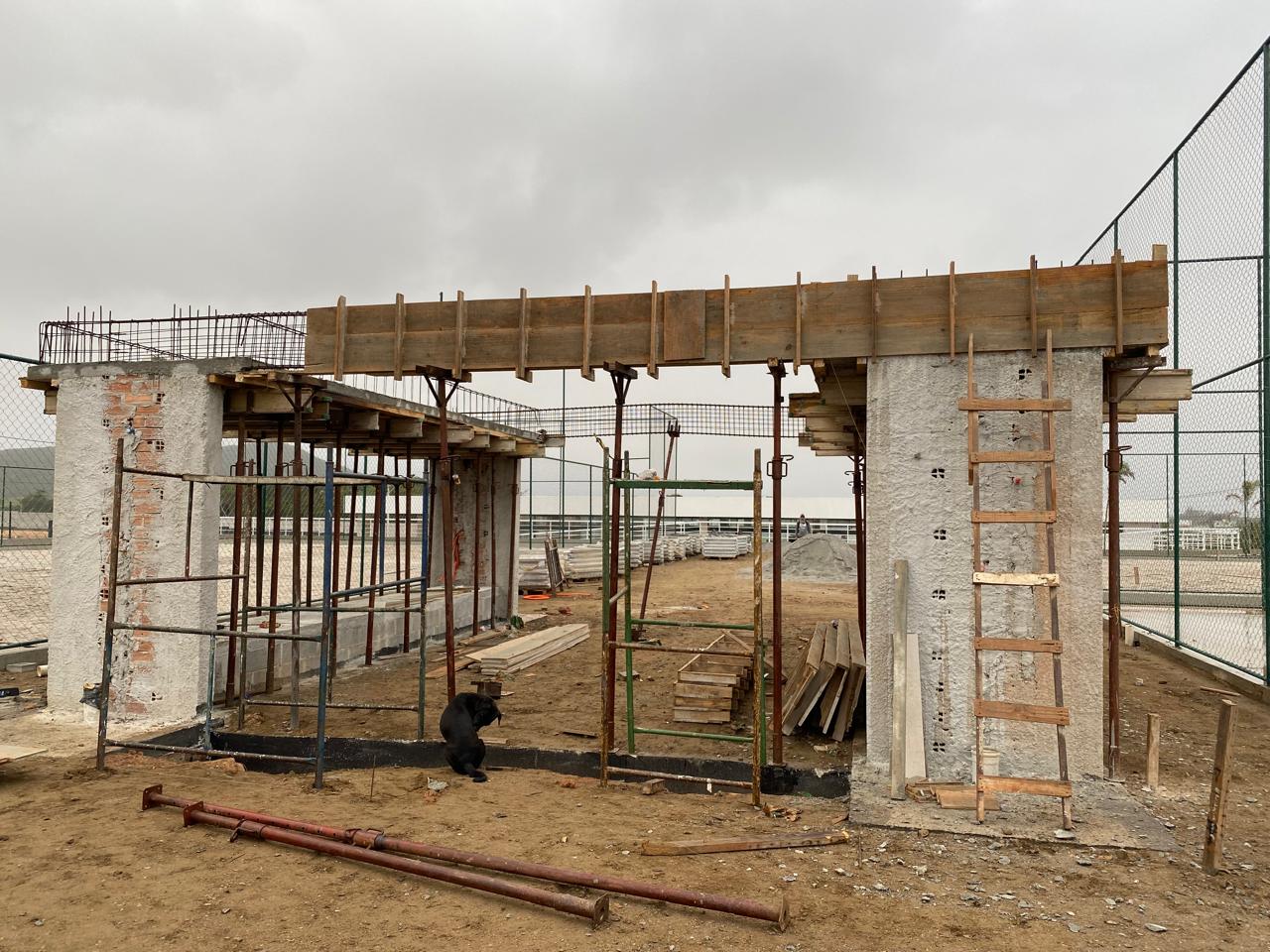

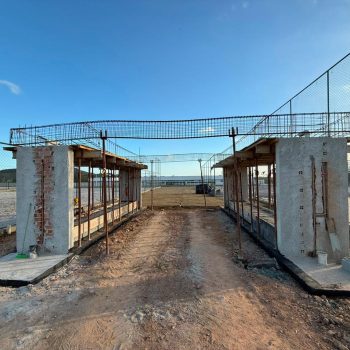

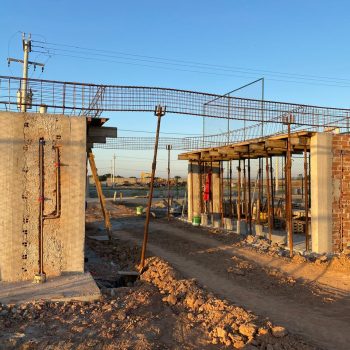

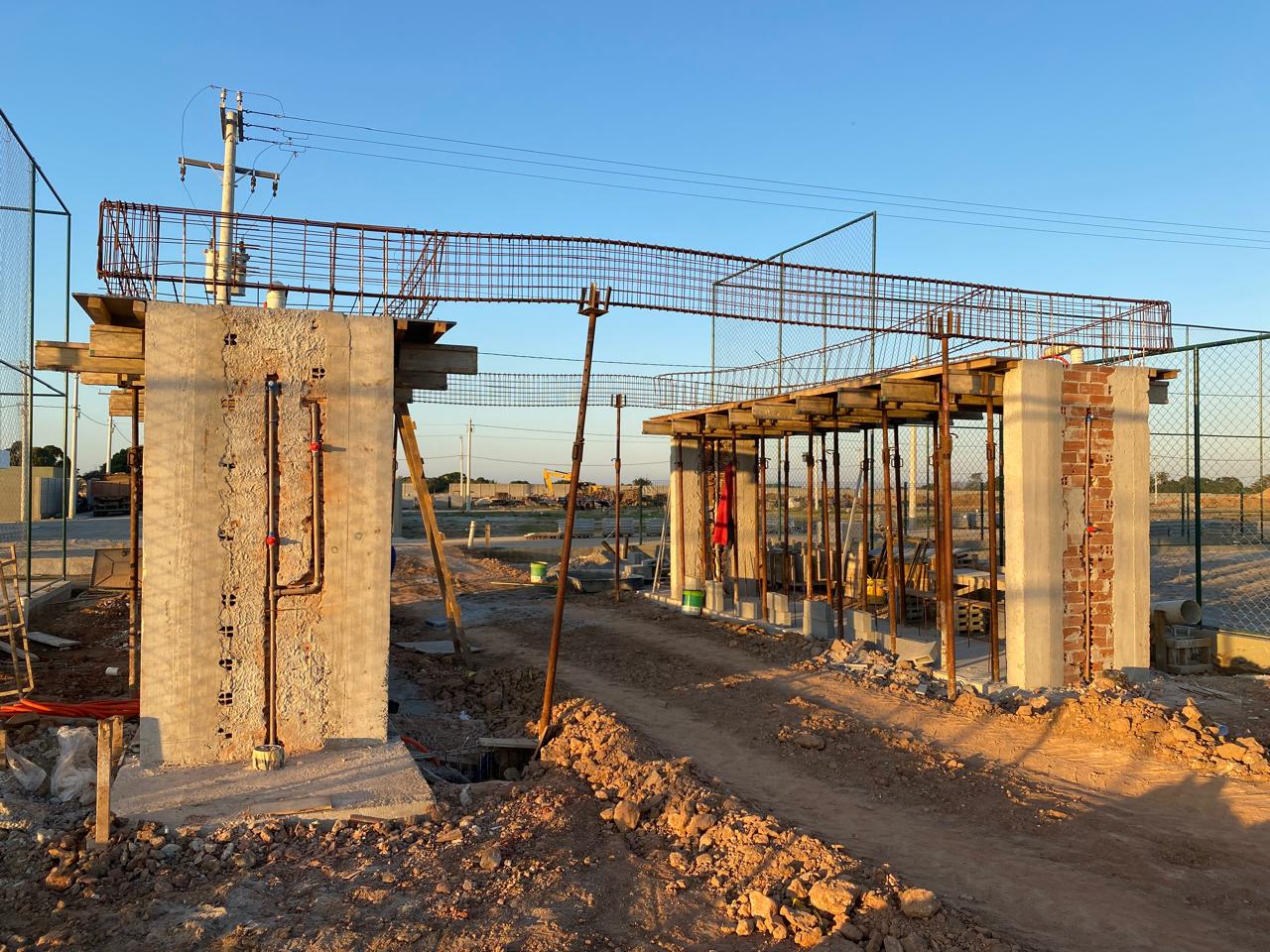

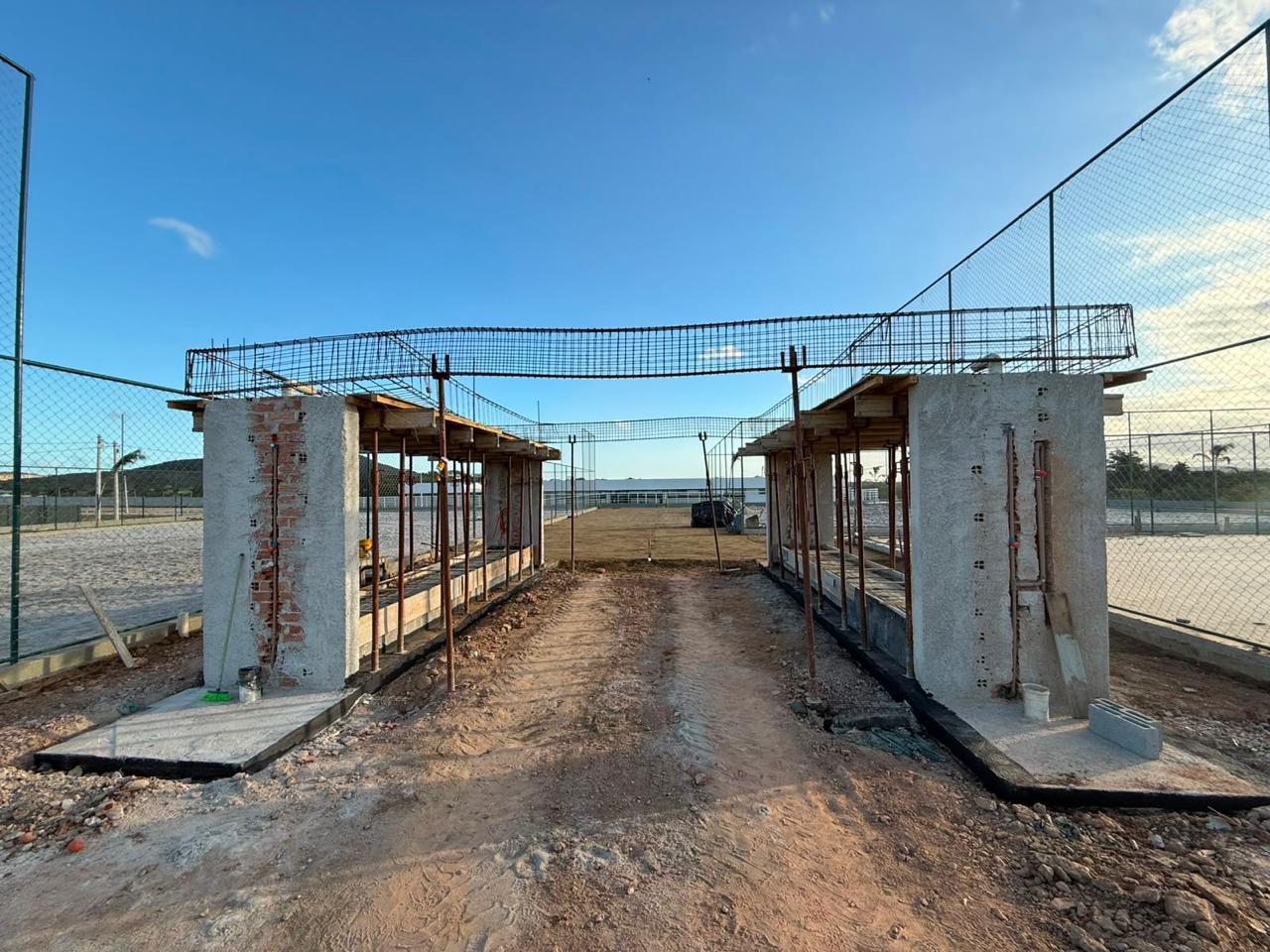

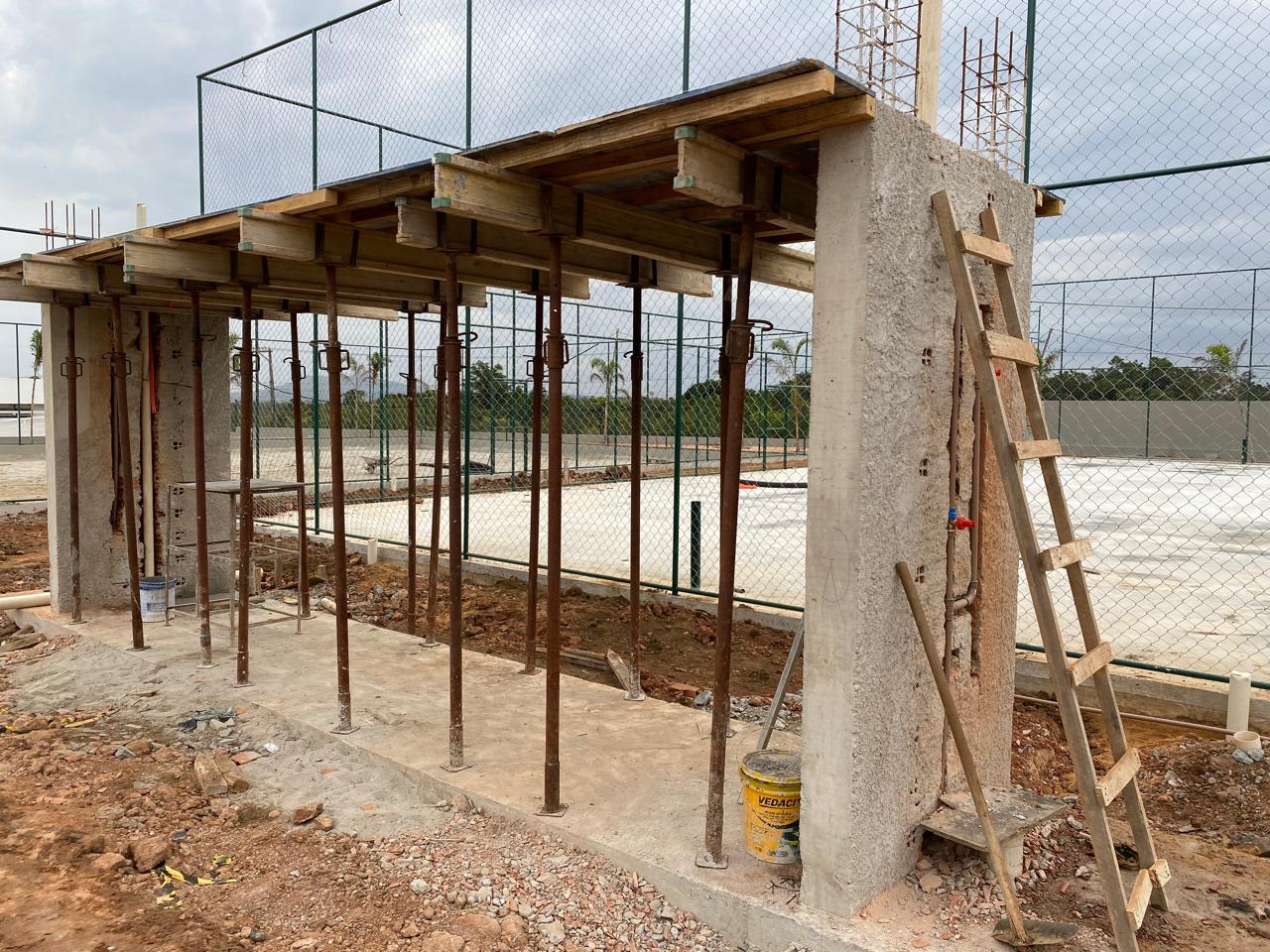

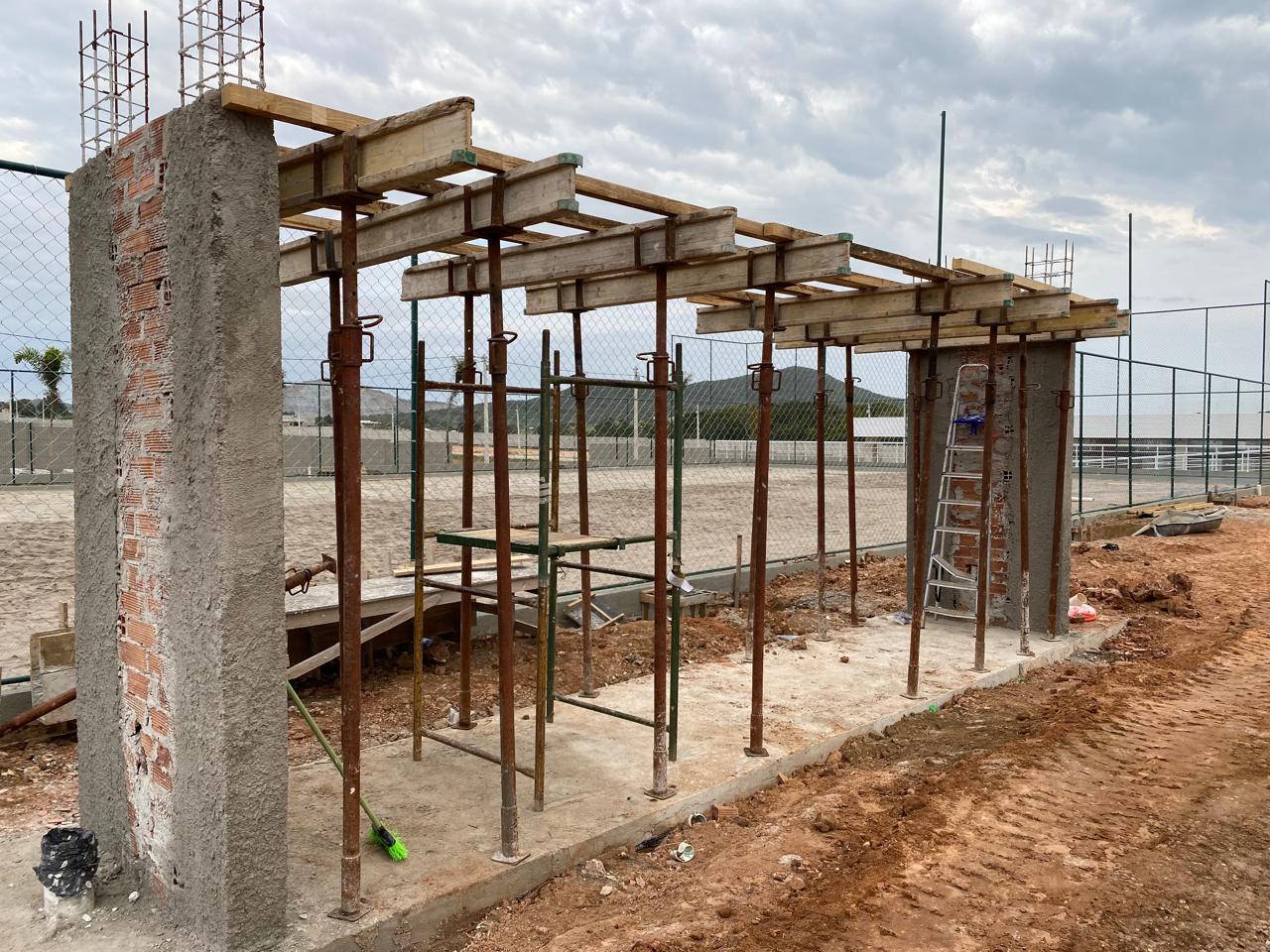

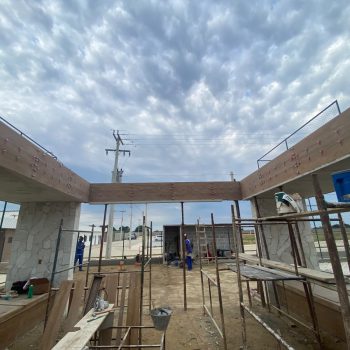

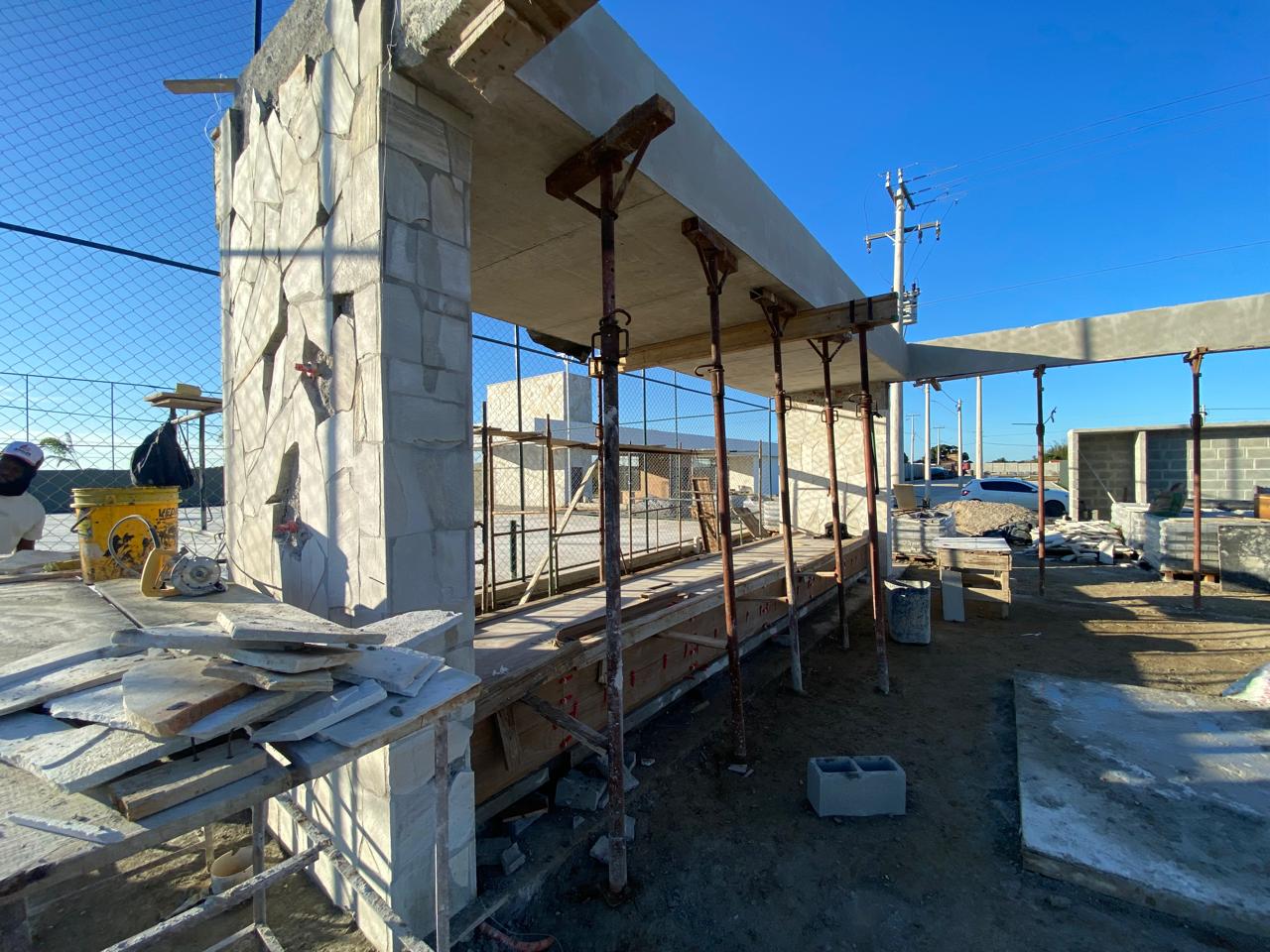

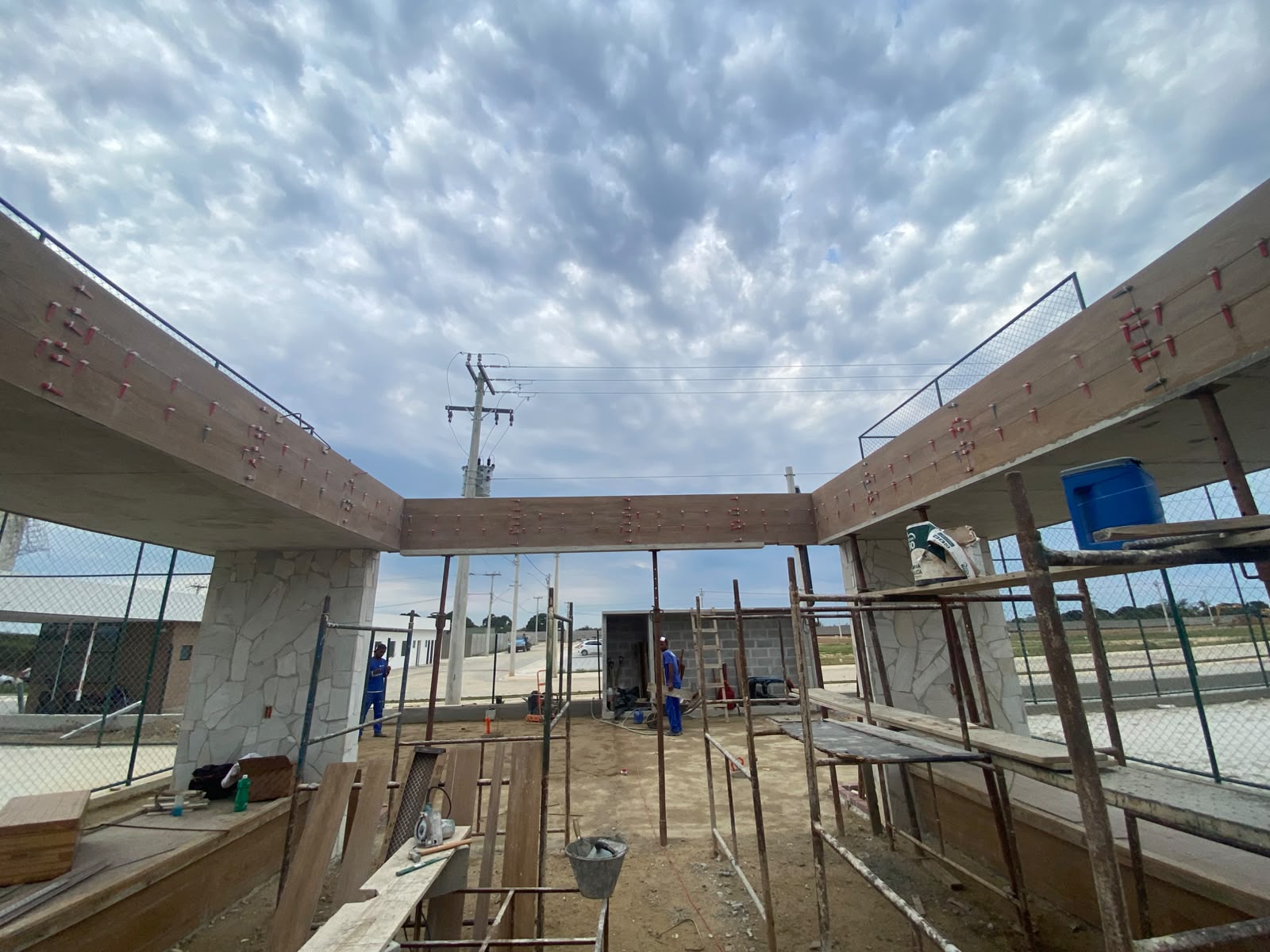

  • Montagem dos vigamentos e execução dos serviços de preparação para concretagem da laje da área dos chuveirões.

  • Execução do preparo e regularização do solo para  assentamento de piso intertravado na pista de caminhada.

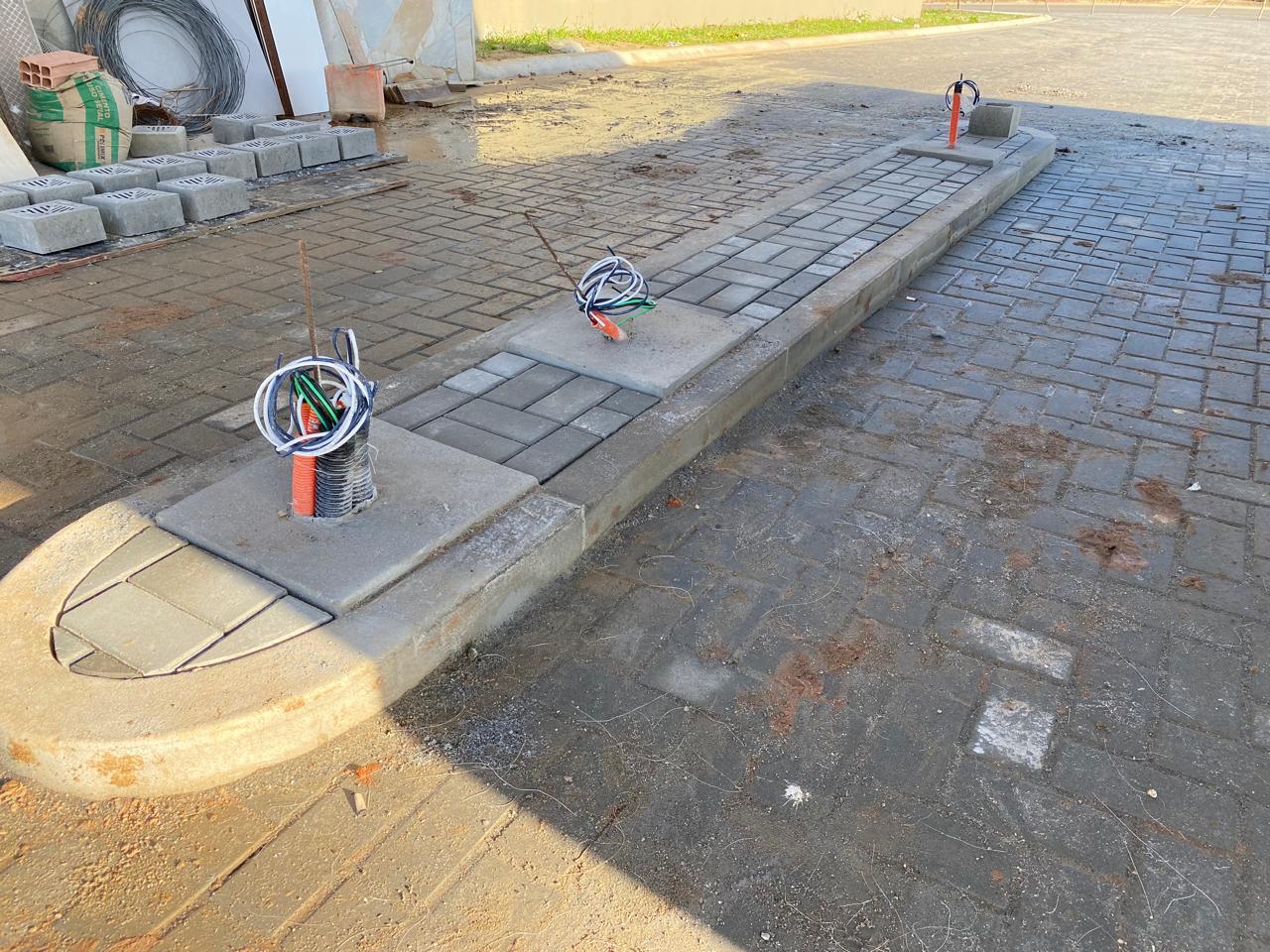

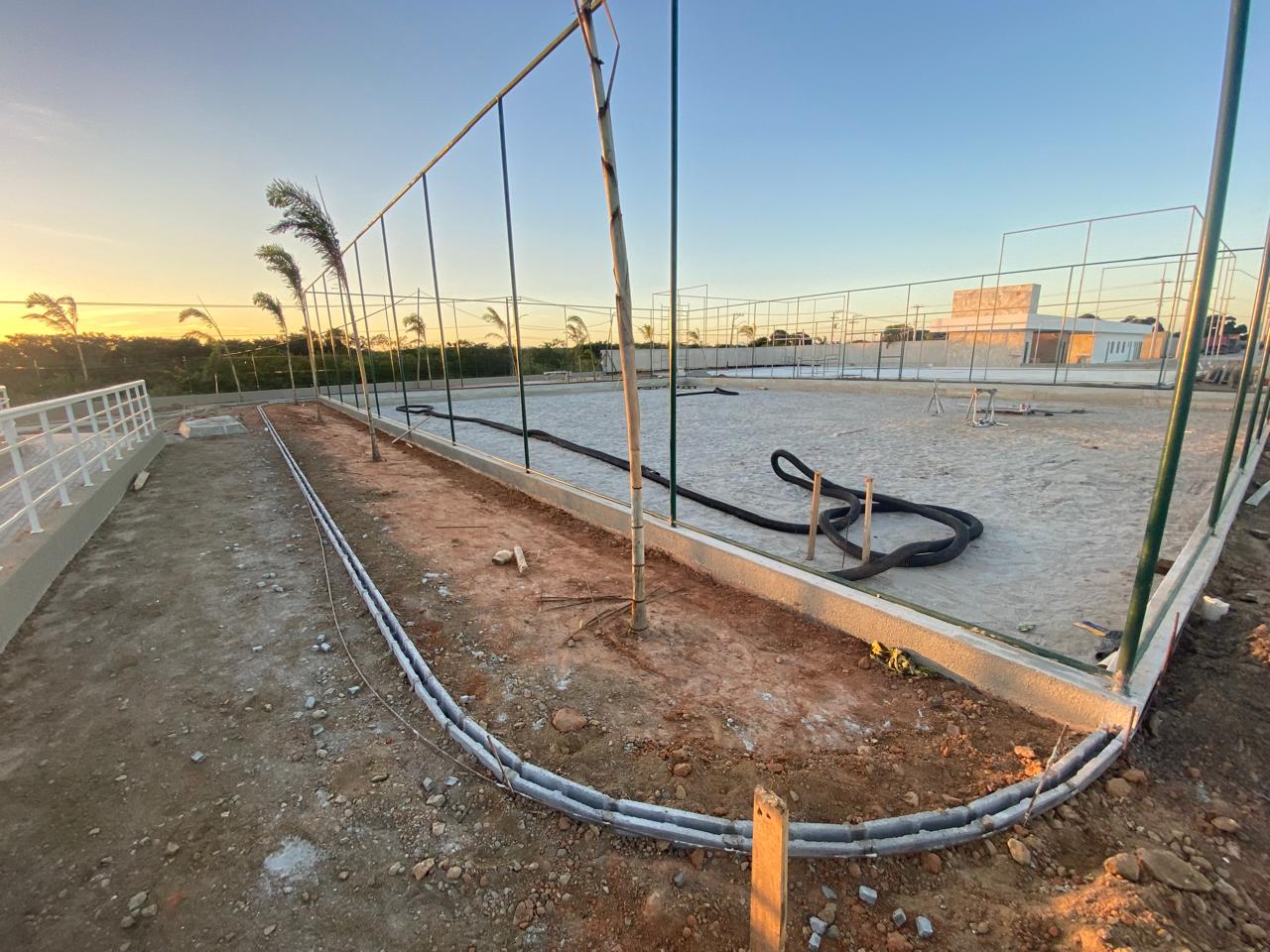

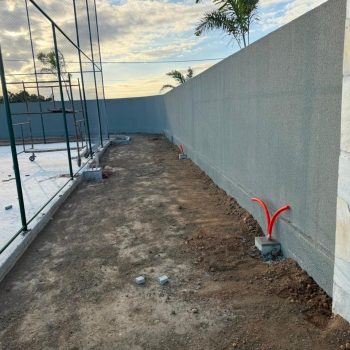

  • Execução da infraestrutura elétrica para iluminação das quadras.

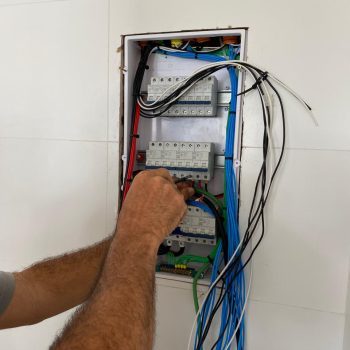

  • Fechamento e montagem dos quadros elétricos destinados às áreas do clube.

  • Instalação dos equipamentos destinados à Academia do Idoso.

  • Finalização da instalação dos gradis de fechamento da área do Pet Place.

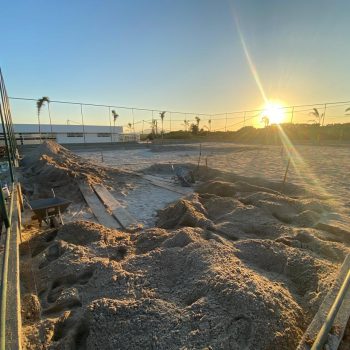

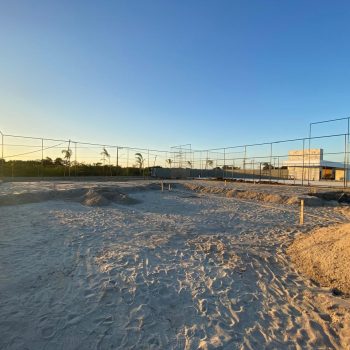

  • Distribuição de areia nas quadras de beach tennis.

24/07/2026

Atualização da Obra

Semana de 20 a 24 de julho

  • Conclusão do fechamento com tela do campo de grama.

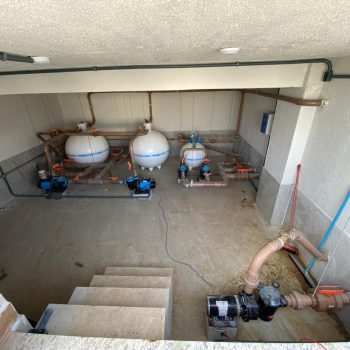

  • Finalização da montagem das bombas e dos filtros das piscinas.

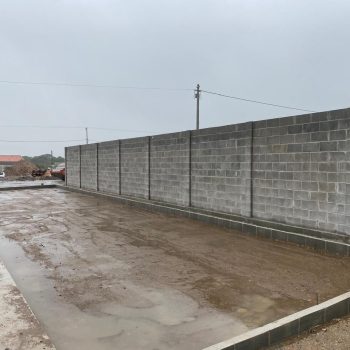

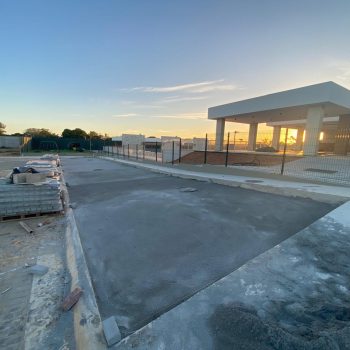

  • Execução do assentamento de piso intertravado no estacionamento do clube.

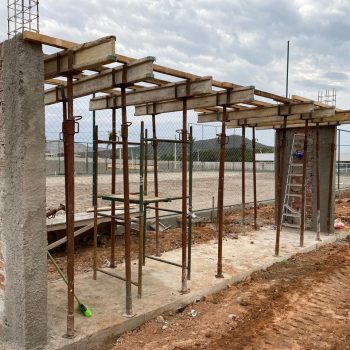

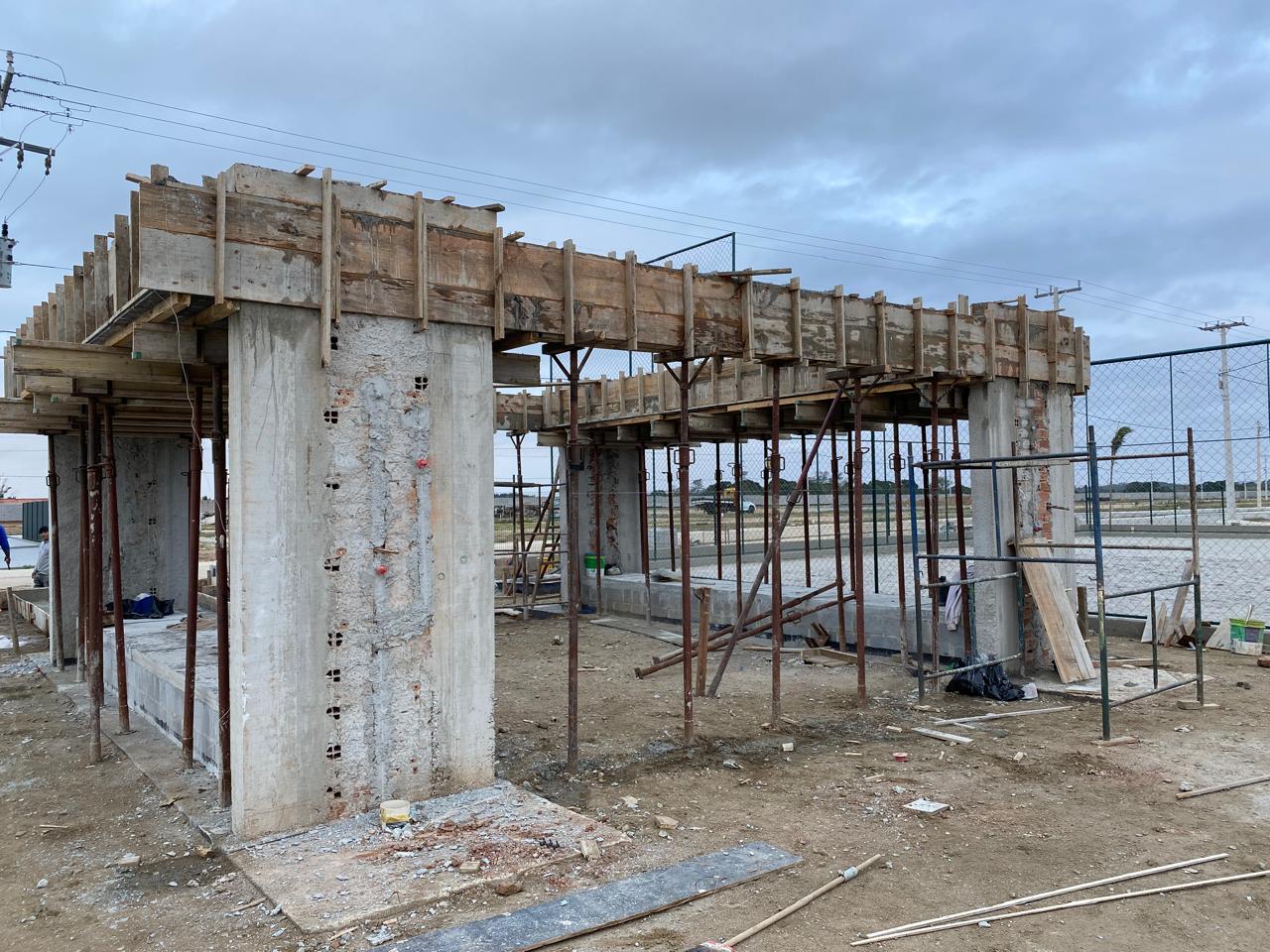

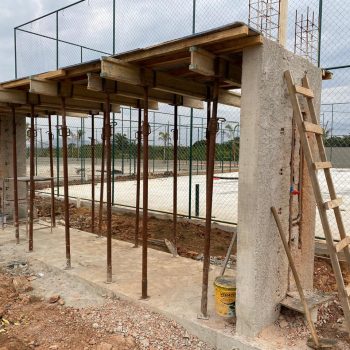

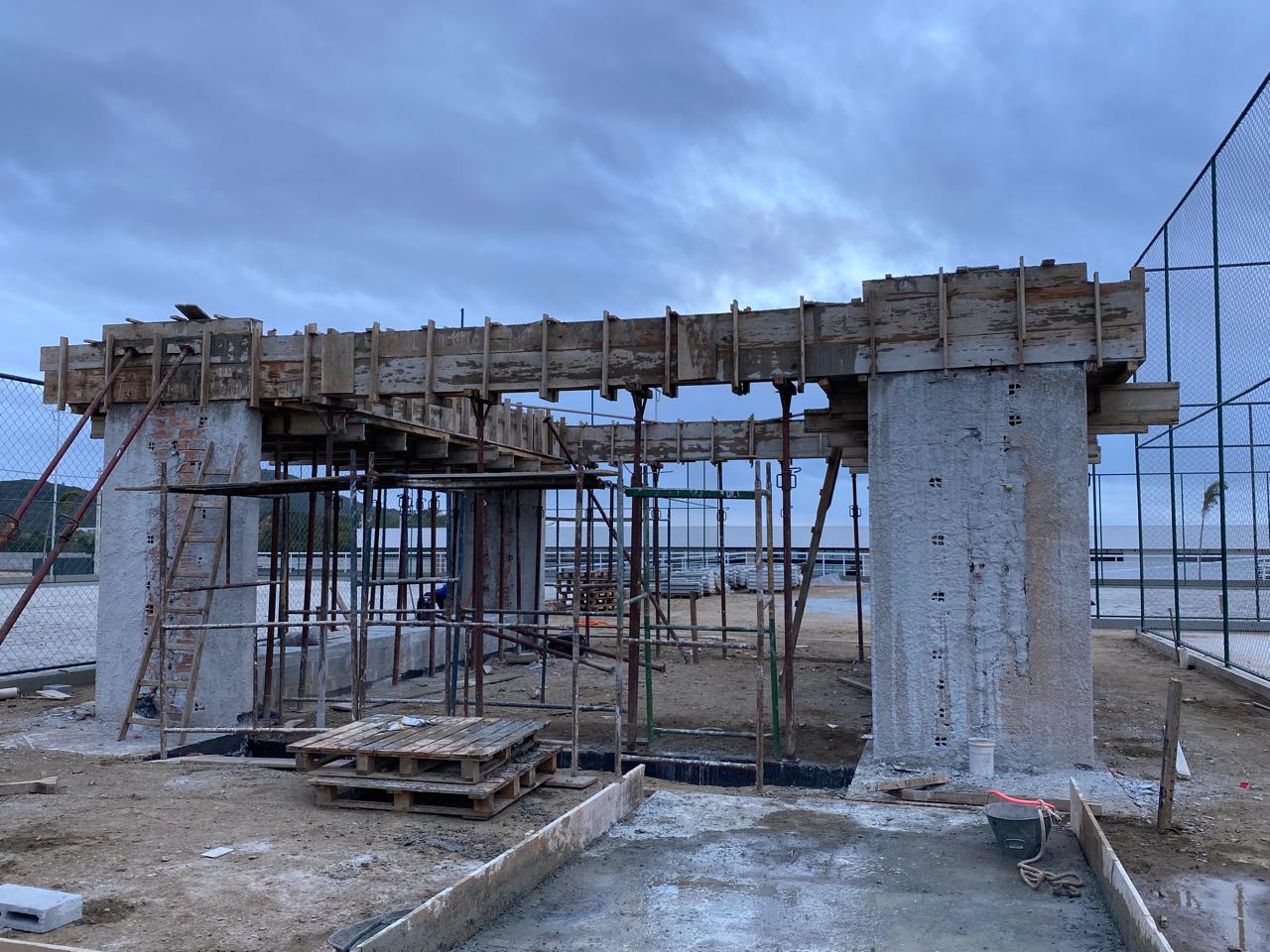

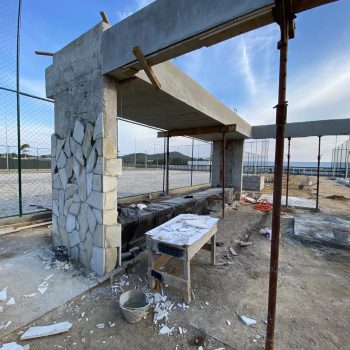

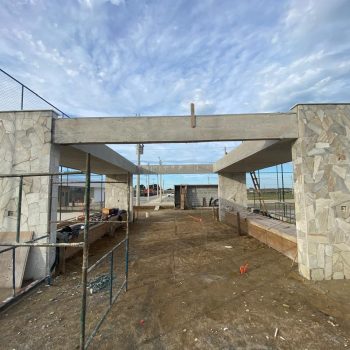

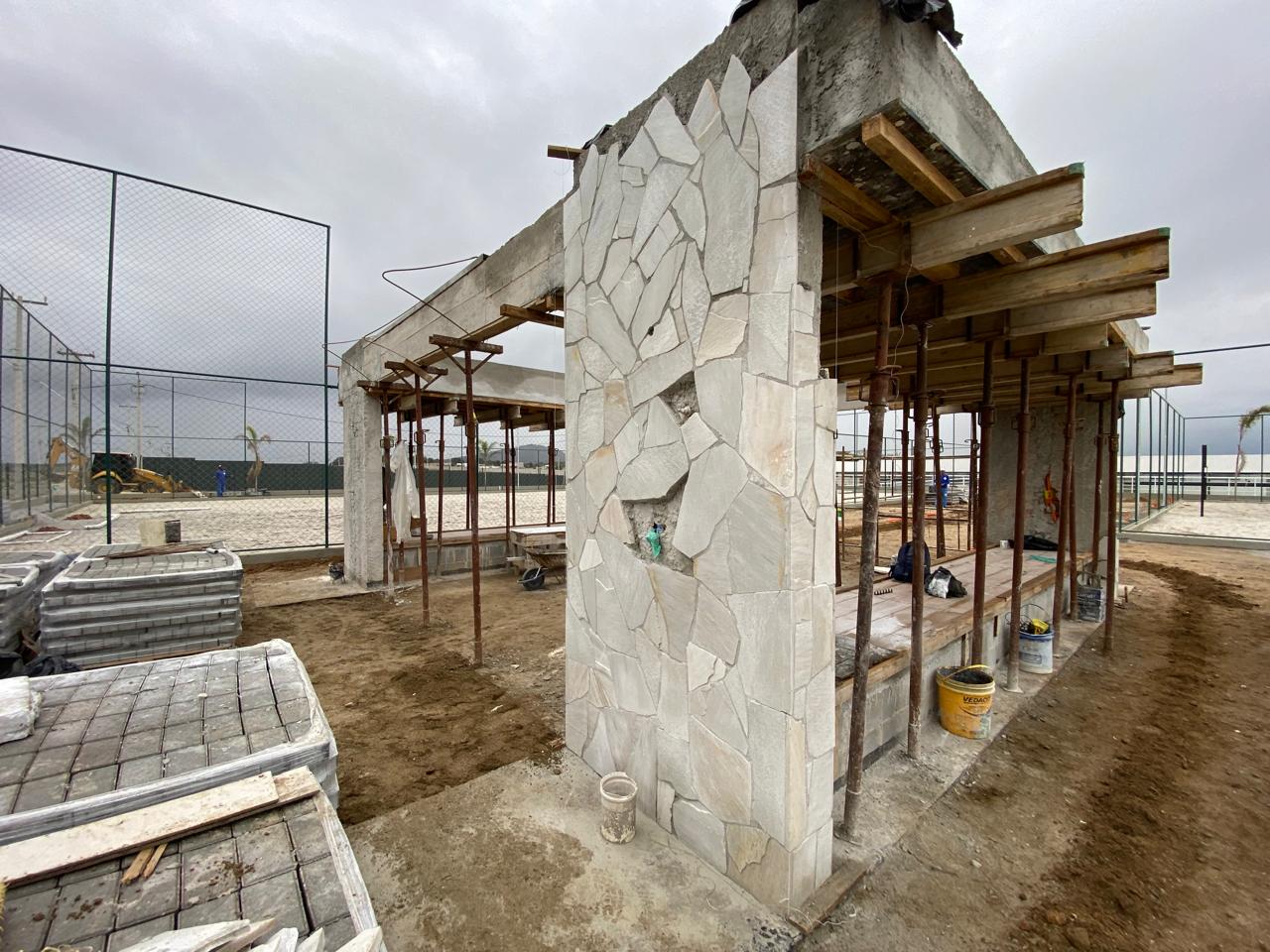

  • Concretagem do pilar, assentamento da alvenaria e início da preparação do escoramento das lajes da área dos chuveiros.

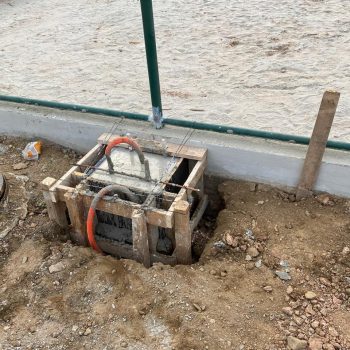

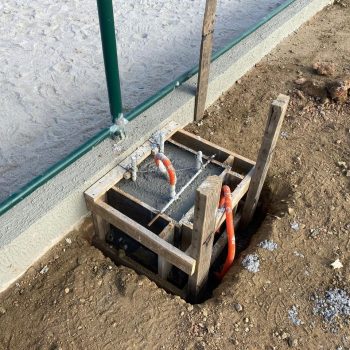

  • Concretagem das bases dos postes de iluminação das quadras.

  • Preparo do solo para assentamento dos intertravados na pista de caminhada.

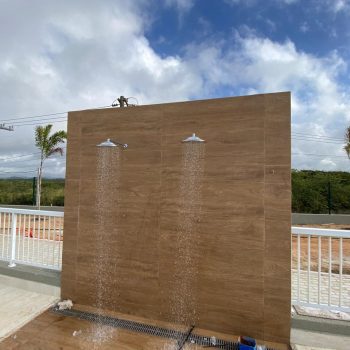

  • Instalação e testes dos chuveirões da piscina.

  • Pintura dos muros das áreas comuns do condomínio.

  • Marcação dos pontos para instalação dos equipamentos da Academia do Idoso.

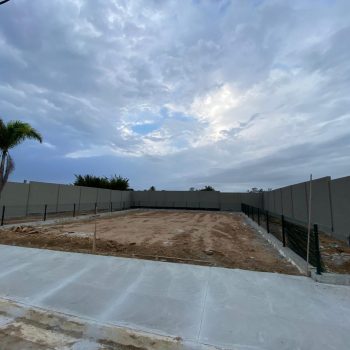

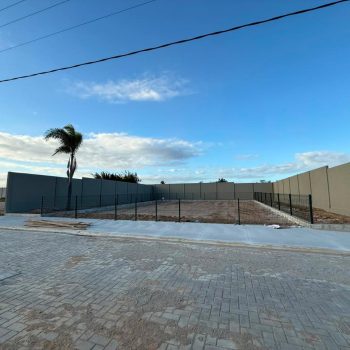

  • Instalação dos gradis de fechamento da área do Pet Place.

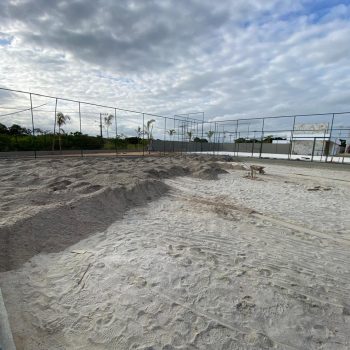

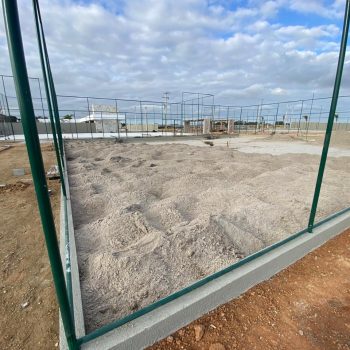

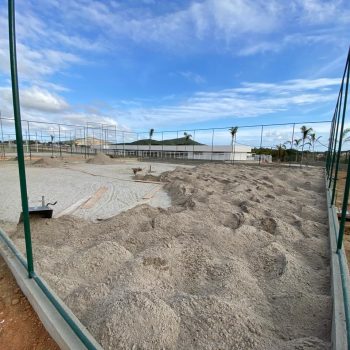

  • Início da colocação de areia nas quadras de beach tennis.
